电脑桌面
添加小米粒文库到电脑桌面
安装后可以在桌面快捷访问

广州地铁施工方案VIP免费

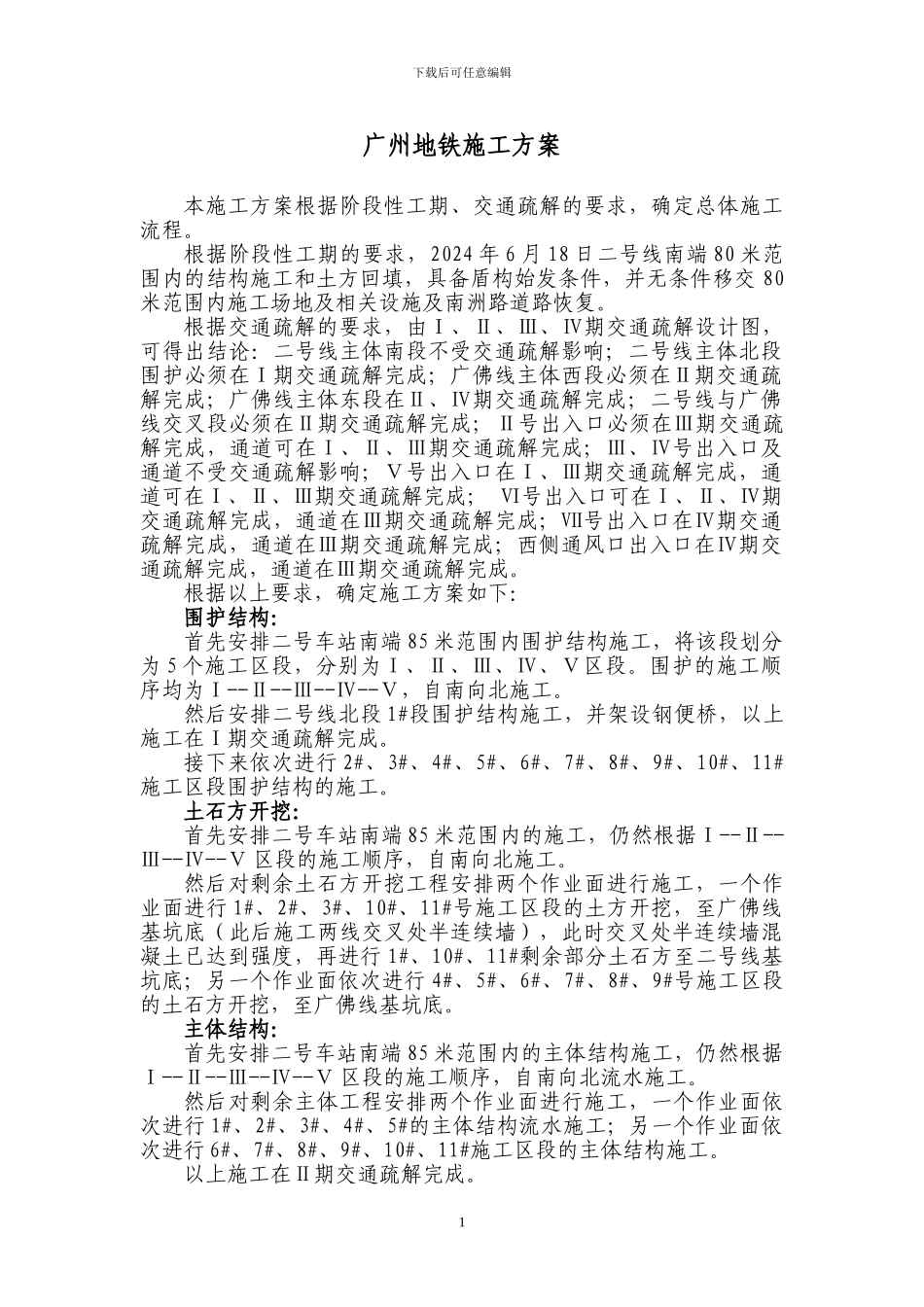

广州地铁施工方案_第1页
1/6

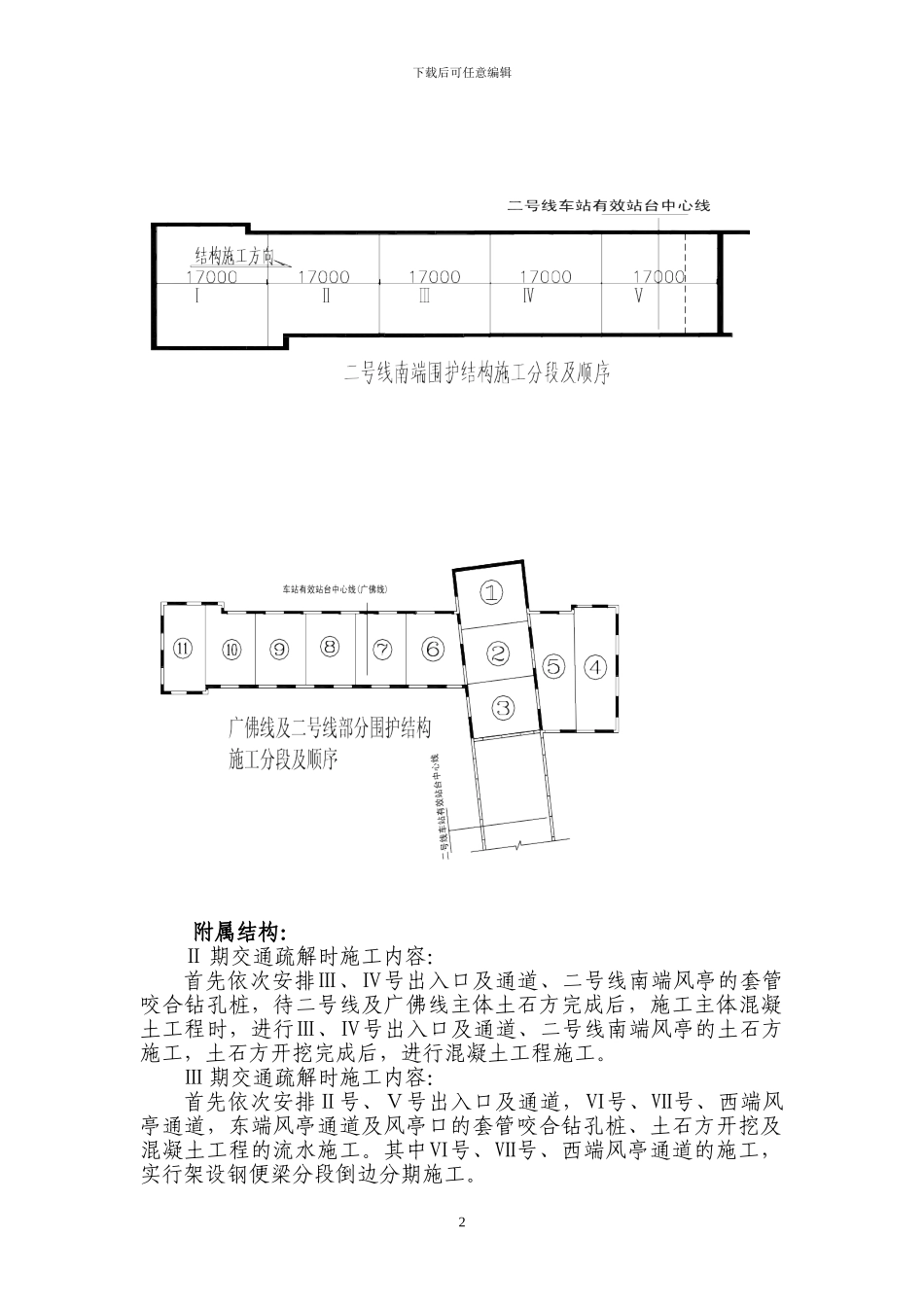

广州地铁施工方案_第2页
2/6
广州地铁施工方案_第3页
3/6
下载后可任意编辑广州地铁施工方案本施工方案根据阶段性工期、交通疏解的要求,确定总体施工流程。根据阶段性工期的要求,2024 年 6 月 18 日二号线南端 80 米范围内的结构施工和土方回填,具备盾构始发条件,并无条件移交 80米范围内施工场地及相关设施及南洲路道路恢复。根据交通疏解的要求,由Ⅰ、Ⅱ、Ⅲ、Ⅳ期交通疏解设计图,可得出结论:二号线主体南段不受交通疏解影响;二号线主体北段围护必须在Ⅰ期交通疏解完成;广佛线主体西段必须在Ⅱ期交通疏解完成;广佛线主体东段在Ⅱ、Ⅳ期交通疏解完成;二号线与广佛线交叉段必须在Ⅱ期交通疏解完成;Ⅱ号出入口必须在Ⅲ期交通疏解完成,通道可在Ⅰ、Ⅱ、Ⅲ期交通疏解完成;Ⅲ、Ⅳ号出入口及通道不受交通疏解影响;Ⅴ号出入口在Ⅰ、Ⅲ期交通疏解完成,通道可在Ⅰ、Ⅱ、Ⅲ期交通疏解完成; Ⅵ号出入口可在Ⅰ、Ⅱ、Ⅳ期交通疏解完成,通道在Ⅲ期交通疏解完成;Ⅶ号出入口在Ⅳ期交通疏解完成,通道在Ⅲ期交通疏解完成;西侧通风口出入口在Ⅳ期交通疏解完成,通道在Ⅲ期交通疏解完成。根据以上要求,确定施工方案如下:围护结构:首先安排二号车站南端 85 米范围内围护结构施工,将该段划分为 5 个施工区段,分别为Ⅰ、Ⅱ、Ⅲ、Ⅳ、Ⅴ区段。围护的施工顺序均为Ⅰ--Ⅱ--Ⅲ--Ⅳ--Ⅴ,自南向北施工。然后安排二号线北段 1#段围护结构施工,并架设钢便桥,以上施工在Ⅰ期交通疏解完成。接下来依次进行 2#、3#、4#、5#、6#、7#、8#、9#、10#、11#施工区段围护结构的施工。土石方开挖:首先安排二号车站南端 85 米范围内的施工,仍然根据Ⅰ--Ⅱ--Ⅲ--Ⅳ--Ⅴ 区段的施工顺序,自南向北施工。然后对剩余土石方开挖工程安排两个作业面进行施工,一个作业面进行 1#、2#、3#、10#、11#号施工区段的土方开挖,至广佛线基坑底(此后施工两线交叉处半连续墙),此时交叉处半连续墙混凝土已达到强度,再进行 1#、10#、11#剩余部分土石方至二号线基坑底;另一个作业面依次进行 4#、5#、6#、7#、8#、9#号施工区段的土石方开挖,至广佛线基坑底。主体结构:首先安排二号车站南端 85 米范围内的主体结构施工,仍然根据Ⅰ--Ⅱ--Ⅲ--Ⅳ--Ⅴ 区段的施工顺序,自南向北流水施工。然后对剩余主体工程安排两个作业面进行施工,一个作业面依次进行 1#、2#、3#、4#、5#的主体结构流水施工;另一个作业面依次进行 6#、7#、8#、9#、10#、11#施工区段的主体结构施工。以上施工在Ⅱ期交通疏解完成。1下载后...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

广州地铁施工方案

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
