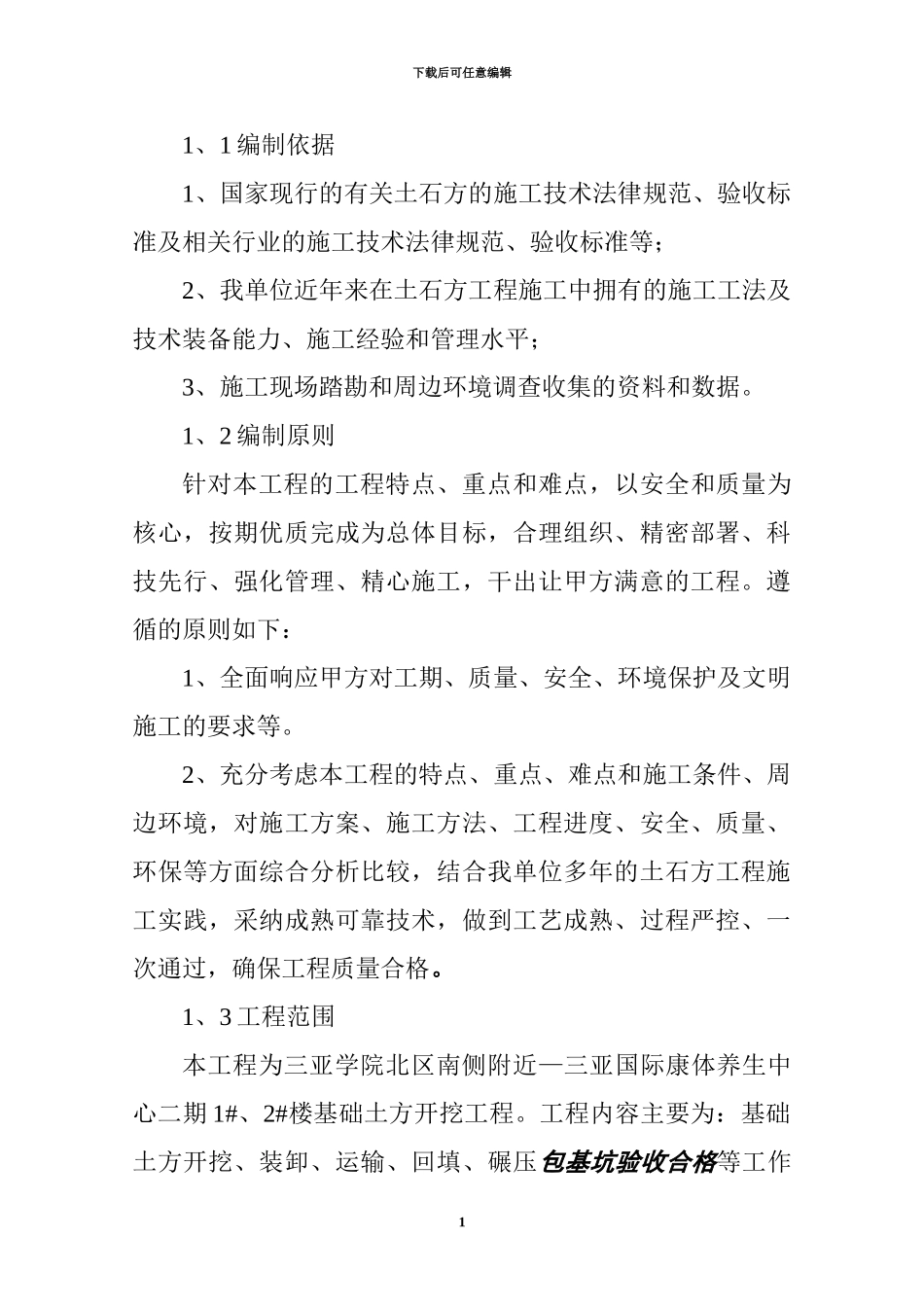

三亚国际康体养生中心二期项目土方工程施工方案编制人: 审核人: 审批人: 施工单位:海南联合建工集团有限公司第一章 编制说明下载后可任意编辑1、1 编制依据1、国家现行的有关土石方的施工技术法律规范、验收标准及相关行业的施工技术法律规范、验收标准等;2、我单位近年来在土石方工程施工中拥有的施工工法及技术装备能力、施工经验和管理水平;3、施工现场踏勘和周边环境调查收集的资料和数据
1、2 编制原则针对本工程的工程特点、重点和难点,以安全和质量为核心,按期优质完成为总体目标,合理组织、精密部署、科技先行、强化管理、精心施工,干出让甲方满意的工程
遵循的原则如下:1、全面响应甲方对工期、质量、安全、环境保护及文明施工的要求等
2、充分考虑本工程的特点、重点、难点和施工条件、周边环境,对施工方案、施工方法、工程进度、安全、质量、环保等方面综合分析比较,结合我单位多年的土石方工程施工实践,采纳成熟可靠技术,做到工艺成熟、过程严控、一次通过,确保工程质量合格
1、3 工程范围本工程为三亚学院北区南侧附近—三亚国际康体养生中心二期 1#、2#楼基础土方开挖工程
工程内容主要为:基础土方开挖、装卸、运输、回填、碾压包基坑验收合格等工作1下载后可任意编辑内容
第二章 工程概况2
1 工程简介2
1 工程设计简介本工程为三亚国际康体养生中心二期 1#、2#楼基础土方开 挖 工 程 , 开 挖 面 积 约 为 11000m2 , 回 填 土 方 量 约 为80000m3
2 工程施工条件1、地形地貌本工程地处于三亚市三亚学院北区南侧,场地未经过平整,地形起伏较大,西南、西北相对较低,中段相对较高,为剥蚀丘陵原始地貌
2、施工条件本工程的施工条件比较困难,施工便道要从 1#楼向内开始先平整到+0
0 后由 2#楼向外开挖,再由里到外开挖基础
运输途中经过两个村庄
协调村民的工作难度很大
