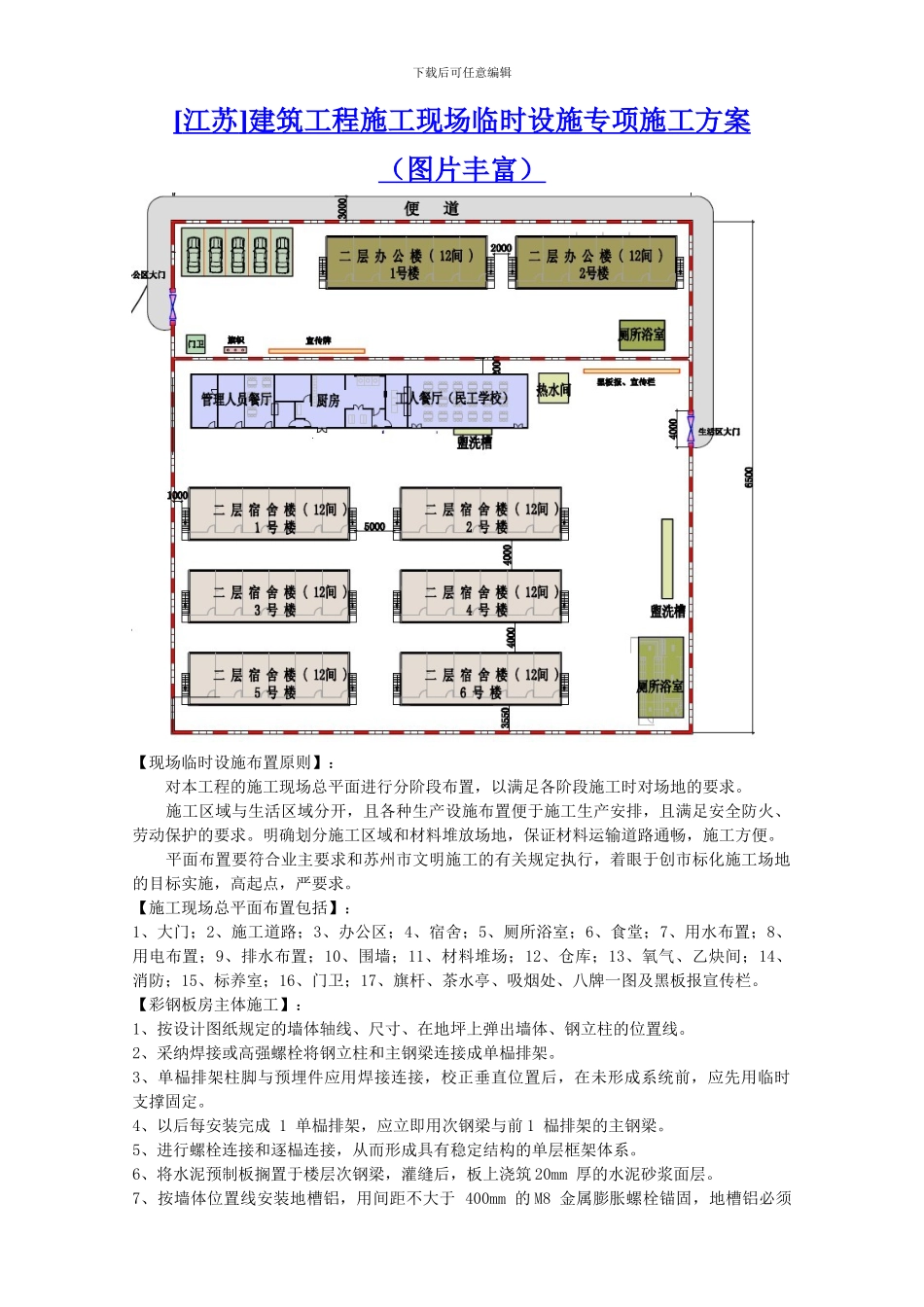

下载后可任意编辑[ 江苏 ] 建筑工程施工现场临时设施专项施工方案 (图片丰富)【现场临时设施布置原则】: 对本工程的施工现场总平面进行分阶段布置,以满足各阶段施工时对场地的要求
施工区域与生活区域分开,且各种生产设施布置便于施工生产安排,且满足安全防火、劳动保护的要求
明确划分施工区域和材料堆放场地,保证材料运输道路通畅,施工方便
平面布置要符合业主要求和苏州市文明施工的有关规定执行,着眼于创市标化施工场地的目标实施,高起点,严要求

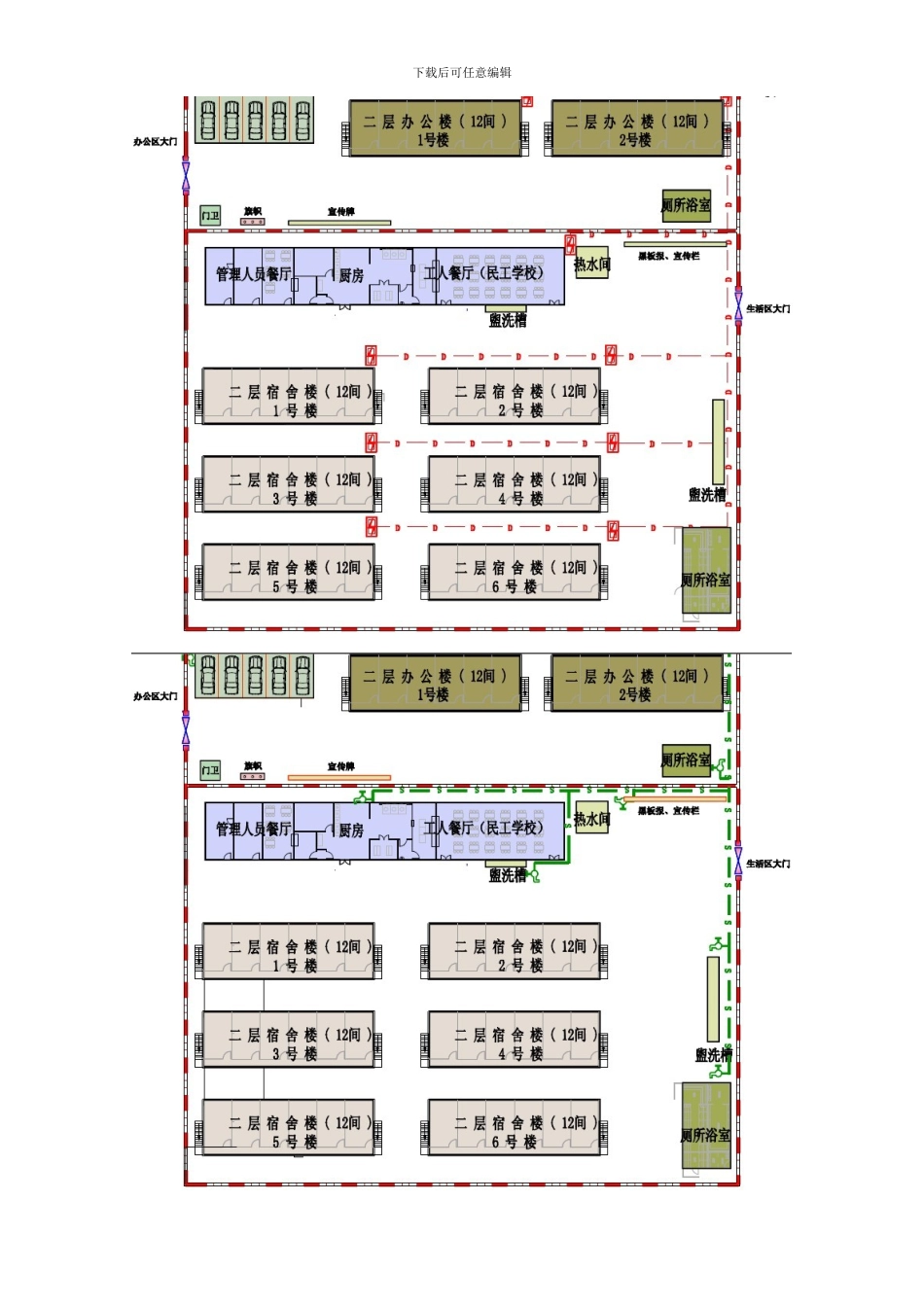

【施工现场总平面布置包括】:1、大门;2、施工道路;3、办公区;4、宿舍;5、厕所浴室;6、食堂;7、用水布置;8、用电布置;9、排水布置;10、围墙;11、材料堆场;12、仓库;13、氧气、乙炔间;14、消防;15、标养室;16、门卫;17、旗杆、茶水亭、吸烟处、八牌一图及黑板报宣传栏

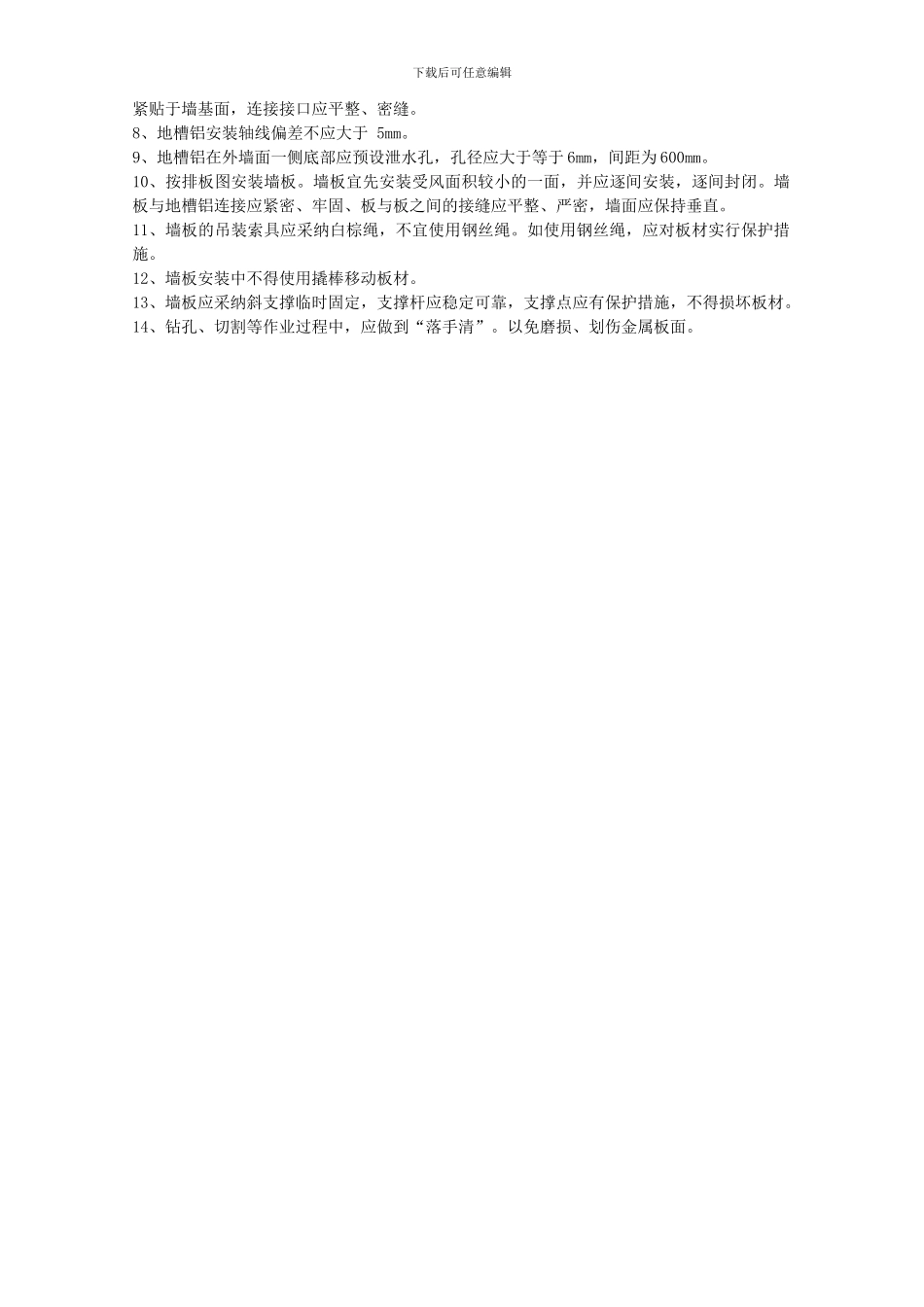

【彩钢板房主体施工】:1、按设计图纸规定的墙体轴线、尺寸、在地坪上弹出墙体、钢立柱的位置线
2、采纳焊接或高强螺栓将钢立柱和主钢梁连接成单榀排架
3、单榀排架柱脚与预埋件应用焊接连接,校正垂直位置后,在未形成系统前,应先用临时支撑固定
4、以后每安装完成 1 单榀排架,应立即用次钢梁与前 1 榀排架的主钢梁
5、进行螺栓连接和逐榀连接,从而形成具有稳定结构的单层框架体系
6、将水泥预制板搁置于楼层次钢梁,灌缝后,板上浇筑 20mm 厚的水泥砂浆面层
7、按墙体位置线安装地槽铝,用间距不大于 400mm 的 M8 金属膨胀螺栓锚固,地槽铝必须下载后可任意编辑紧贴于墙基面,连接接口应平整、密缝
8、地槽铝安装轴线偏差不应大于 5mm
9、地槽铝在外墙面一侧底部应预设泄水孔,孔径应大于等于 6mm,间距为 600mm
10、按排板图安装墙板
墙板宜先安装受风面积较小的一面,并应逐间安装,逐间封闭
墙板与地槽铝连接应紧密、牢固、板与板之间的接缝应平整、严密,墙面
