下载后可任意编辑内蒙古准兴重载高速 A1 标柳林滩黄河特大桥东岸引桥承台施工技术方案山东黄河工程集团有限公司内蒙古准兴重载高速公路 A1 标项目经理部二 O 一二年九月内蒙古准兴重载高速 A1 标柳林滩黄大桥东岸引桥承台施工技术方案----------------------------精品 word 文档 值得下载 值得拥有---------------------------------------------------------------------------------------------------------------------------------------------------------------------------下载后可任意编辑一、 编制目的为了法律规范施工程序,严格控制施工过程,保证工程质量和施工安全,特对承台各工序施工制定如下施工技术方案,请严格遵照执行;如有不足和需修改完善之处,请及时指出,以便及时改正,使施工技术方案更科学合理地服务于施工一线
二、 适用范围及部门本施工技术方案适用于东岸引桥承台施工,适用于各部门及东引桥作业队
三、主要技术指标(1) 左右幅承台分离,单个承台尺寸为:10
4m×3m,承台间的间距为 397
5cm,桩头伸入承台 10cm,为 C35 混凝土
(2)承台保护层厚度 5cm 为承台边缘至 9 号、2’号钢筋的中心,实际施工时,首先要确保承台的净保护层厚度为 5cm(强制指标)
(3)承台底部为 1 层 φ10 的钢筋网片(设置在桩头位置)及 2 层束筋,2根并排绑扎成束
(4)桩头钢筋、墩身预埋钢筋与承台钢筋发生干扰时,可适当调整承台钢筋
(5)垫层厚度取 10cm,采纳 C15 混凝土,垫层平整度控制在 5mm,以保证钢筋的保护层
四、施工工艺及质量要求4

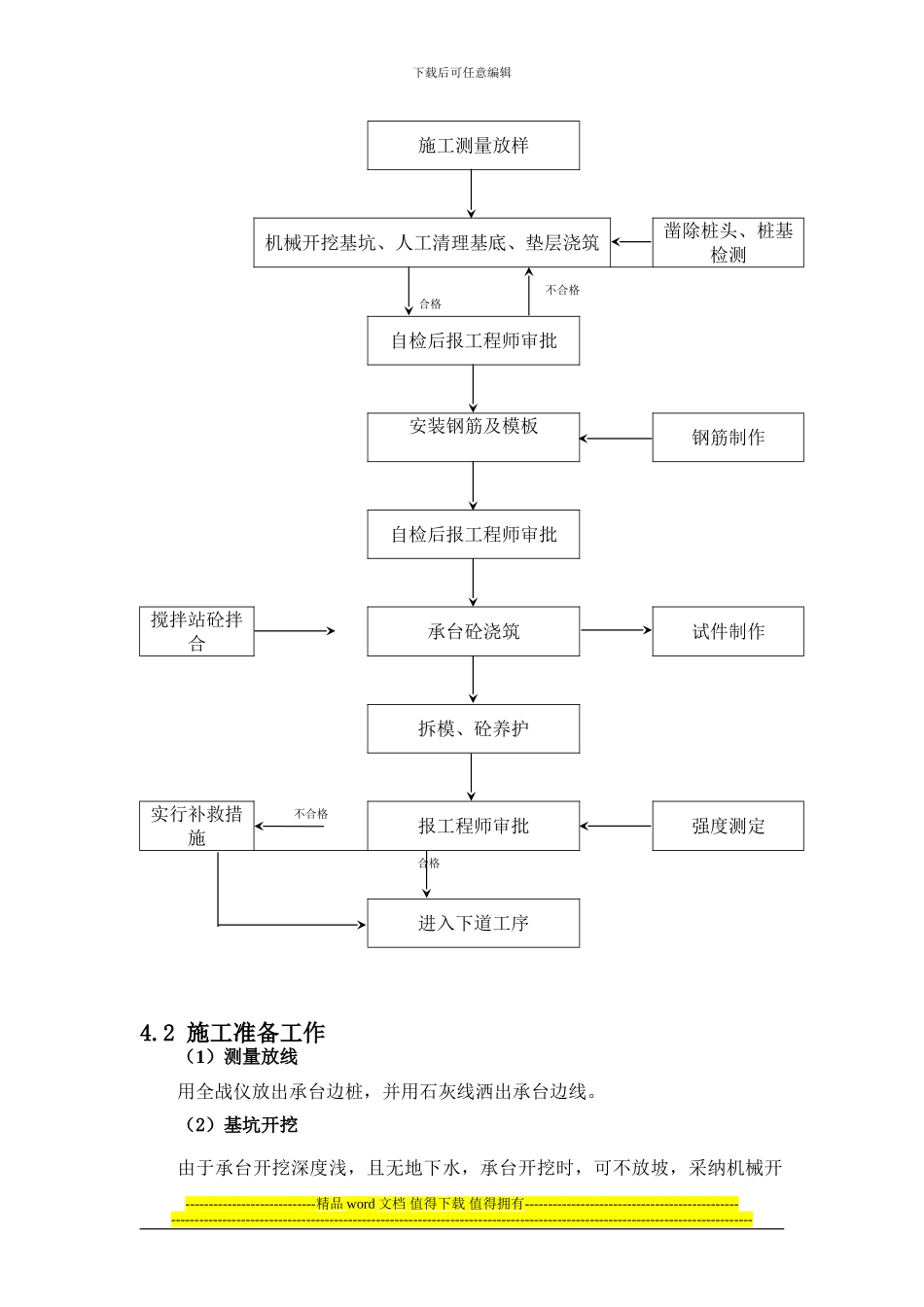

1 施工工艺流程
