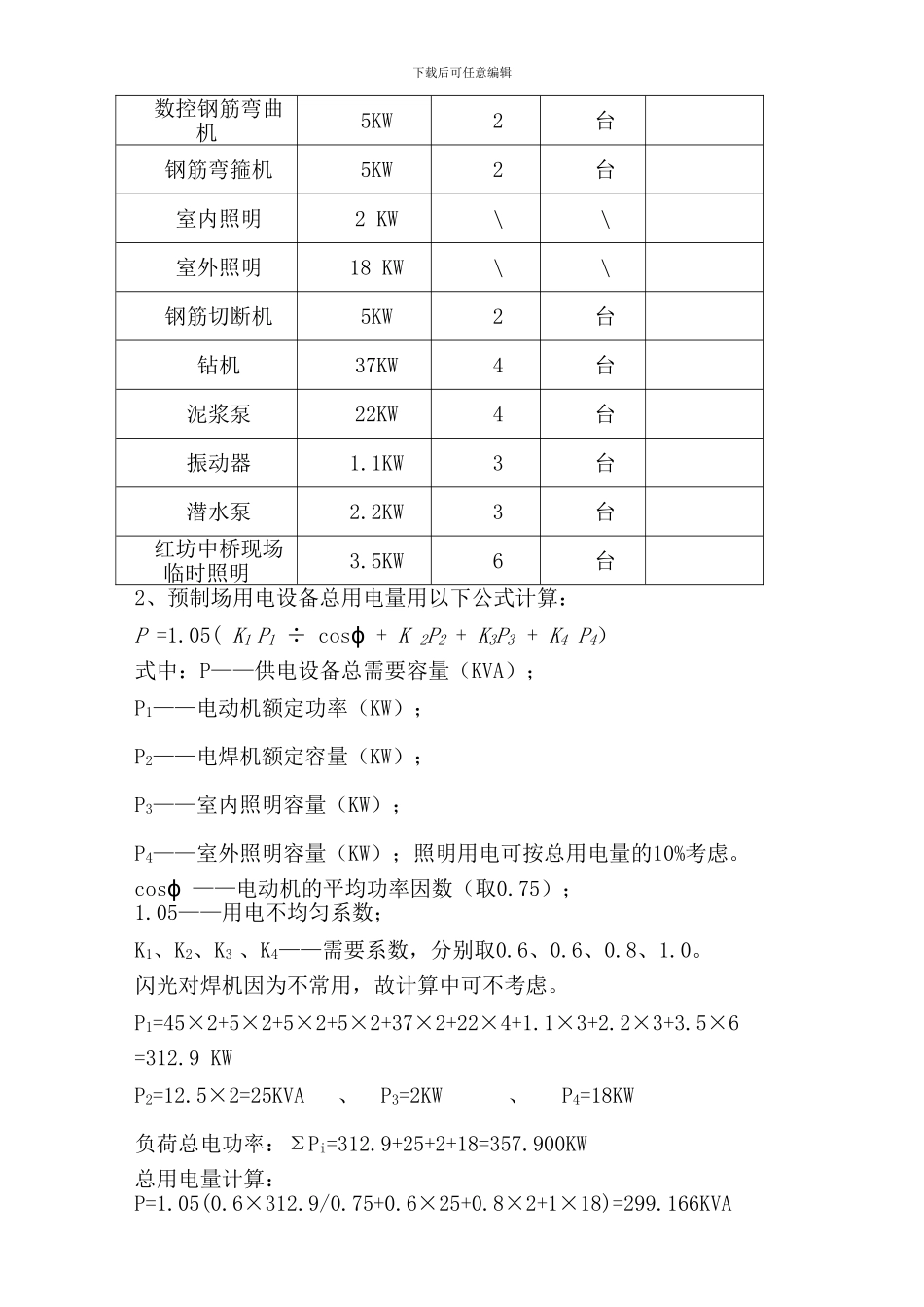

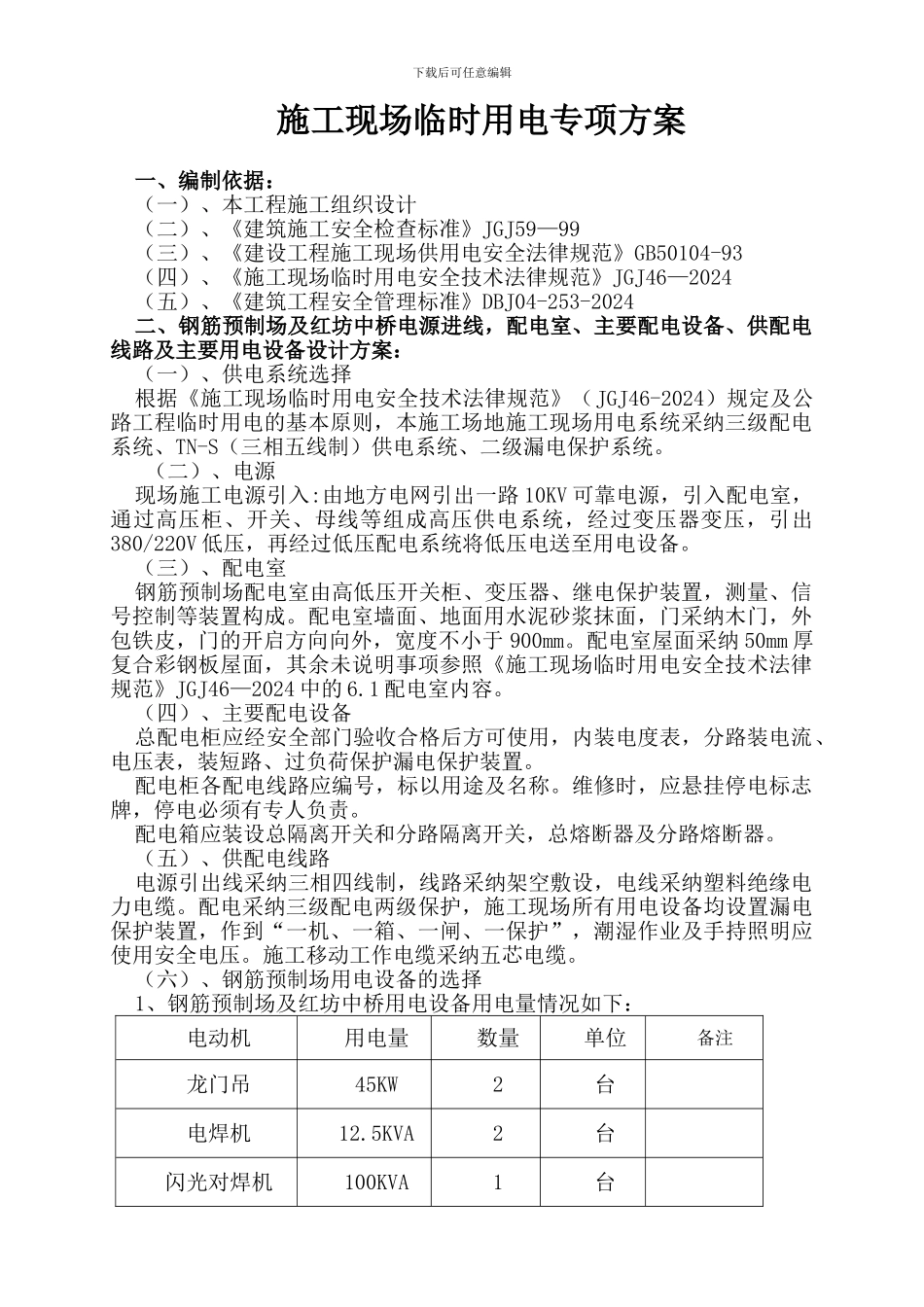

下载后可任意编辑 龙岩城区至高新园区快速通道二期工程工地临时用电方案 编制单位:龙岩交通建设集团 龙岩城区至高新园区城际快速通道二期工程 编制日期:二零一三年七月下载后可任意编辑施工现场临时用电专项方案 一、编制依据:(一)、本工程施工组织设计(二)、《建筑施工安全检查标准》JGJ59—99(三)、《建设工程施工现场供用电安全法律规范》GB50104-93(四)、《施工现场临时用电安全技术法律规范》JGJ46—2024(五)、《建筑工程安全管理标准》DBJ04-253-2024二、钢筋预制场及红坊中桥电源进线,配电室、主要配电设备、供配电线路及主要用电设备设计方案:(一)、供电系统选择根据《施工现场临时用电安全技术法律规范》(JGJ46-2024)规定及公路工程临时用电的基本原则,本施工场地施工现场用电系统采纳三级配电系统、TN-S(三相五线制)供电系统、二级漏电保护系统。 (二)、电源现场施工电源引入:由地方电网引出一路 10KV 可靠电源,引入配电室,通过高压柜、开关、母线等组成高压供电系统,经过变压器变压,引出380/220V 低压,再经过低压配电系统将低压电送至用电设备。 (三)、配电室钢筋预制场配电室由高低压开关柜、变压器、继电保护装置,测量、信号控制等装置构成。配电室墙面、地面用水泥砂浆抹面,门采纳木门,外包铁皮,门的开启方向向外,宽度不小于 900mm。配电室屋面采纳 50mm 厚复合彩钢板屋面,其余未说明事项参照《施工现场临时用电安全技术法律规范》JGJ46—2024 中的 6.1 配电室内容。(四)、主要配电设备总配电柜应经安全部门验收合格后方可使用,内装电度表,分路装电流、电压表,装短路、过负荷保护漏电保护装置。配电柜各配电线路应编号,标以用途及名称。维修时,应悬挂停电标志牌,停电必须有专人负责。配电箱应装设总隔离开关和分路隔离开关,总熔断器及分路熔断器。(五)、供配电线路电源引出线采纳三相四线制,线路采纳架空敷设,电线采纳塑料绝缘电力电缆。配电采纳三级配电两级保护,施工现场所有用电设备均设置漏电保护装置,作到“一机、一箱、一闸、一保护”,潮湿作业及手持照明应使用安全电压。施工移动工作电缆采纳五芯电缆。(六)、钢筋预制场用电设备的选择1、钢筋预制场及红坊中桥用电设备用电量情况如下:电动机用电量数量单位备注龙门吊45KW2台电焊机12.5KVA2台闪光对焊机100KVA1台下载后可任意编辑数控钢筋弯曲机5KW2台钢筋弯箍机5KW2台室内照明2 KW\\室外照明18 K...
