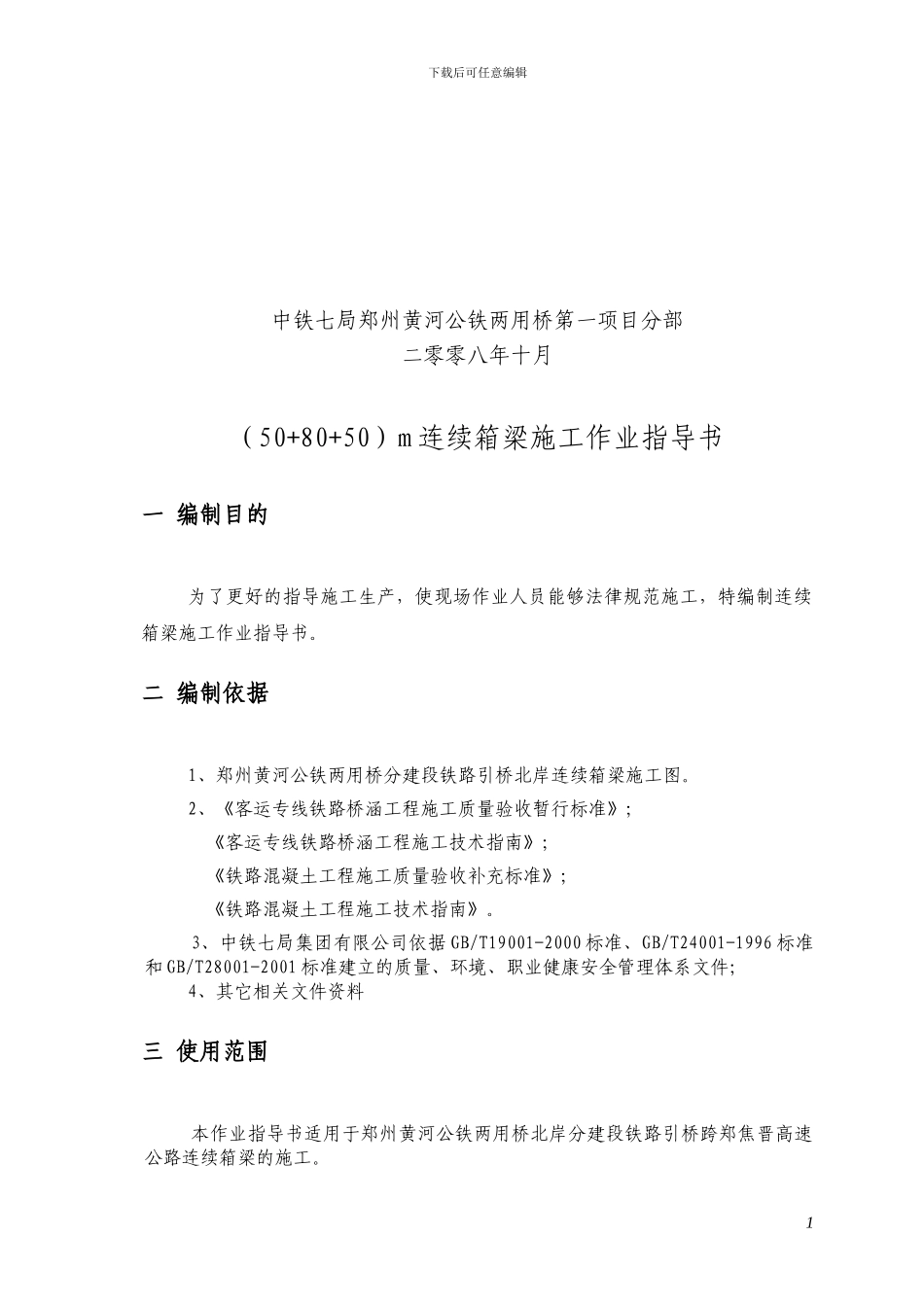

下载后可任意编辑郑州黄河公铁两用桥(50+80+50)m 连续箱梁作业指导书0下载后可任意编辑中铁七局郑州黄河公铁两用桥第一项目分部二零零八年十月(50+80+50)m 连续箱梁施工作业指导书一 编制目的为了更好的指导施工生产,使现场作业人员能够法律规范施工,特编制连续箱梁施工作业指导书
二 编制依据 1、郑州黄河公铁两用桥分建段铁路引桥北岸连续箱梁施工图
2、《客运专线铁路桥涵工程施工质量验收暂行标准》;《客运专线铁路桥涵工程施工技术指南》;《铁路混凝土工程施工质量验收补充标准》;《铁路混凝土工程施工技术指南》
3、中铁七局集团有限公司依据 GB/T19001-2000 标准、GB/T24001-1996 标准和 GB/T28001-2001 标准建立的质量、环境、职业健康安全管理体系文件;4、其它相关文件资料三 使用范围 本作业指导书适用于郑州黄河公铁两用桥北岸分建段铁路引桥跨郑焦晋高速公路连续箱梁的施工
1下载后可任意编辑四 施工工艺流程及施工步骤4

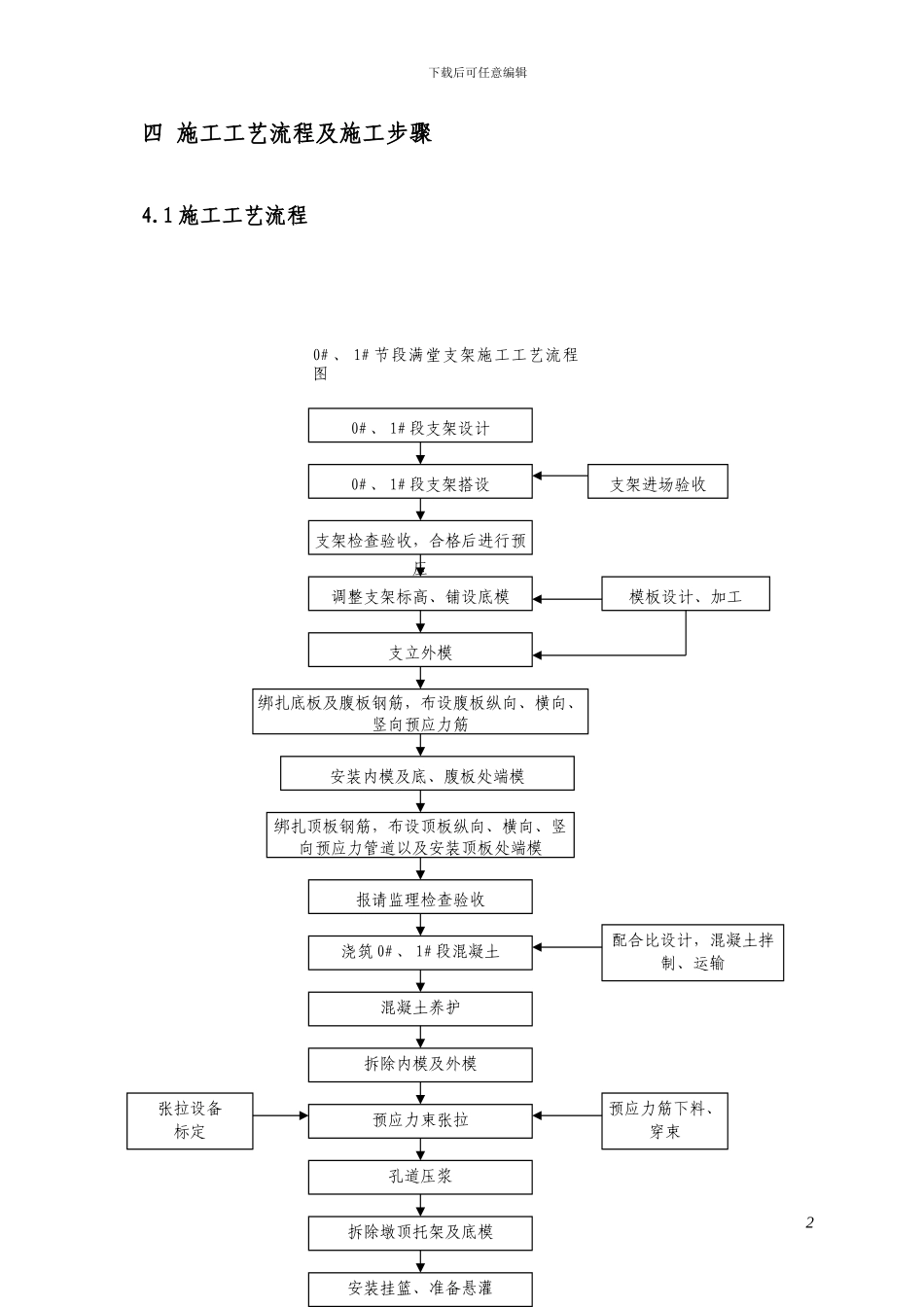

1 施工工艺流程20# 、 1# 段支架设计0# 、 1# 段支架搭设支架检查验收,合格后进行预压调整支架标高、铺设底模支立外模绑扎底板及腹板钢筋,布设腹板纵向、横向、竖向预应力筋安装内模及底、腹板处端模绑扎顶板钢筋,布设顶板纵向、横向、竖向预应力管道以及安装顶板处端模报请监理检查验收浇筑 0# 、 1# 段混凝土混凝土养护拆除内模及外模预应力束张拉孔道压浆拆除墩顶托架及底模安装挂篮、准备悬灌支架进场验收模板设计、加工配合比设计,混凝土拌制、运输预应力筋下料、穿束张拉设备标定0# 、 1# 节段满堂支架施工工艺流程图下载后可任意编辑挂篮施工工艺流程图4
2 施工步骤4
1 0#、1#梁段施工3挂篮前移进行下一节段施工砼养生强度至设计要求上制作砼试块编制钢筋束挂篮安装就位预压并调整挂篮模板标高钢筋绑扎及钢丝束安装立模按
