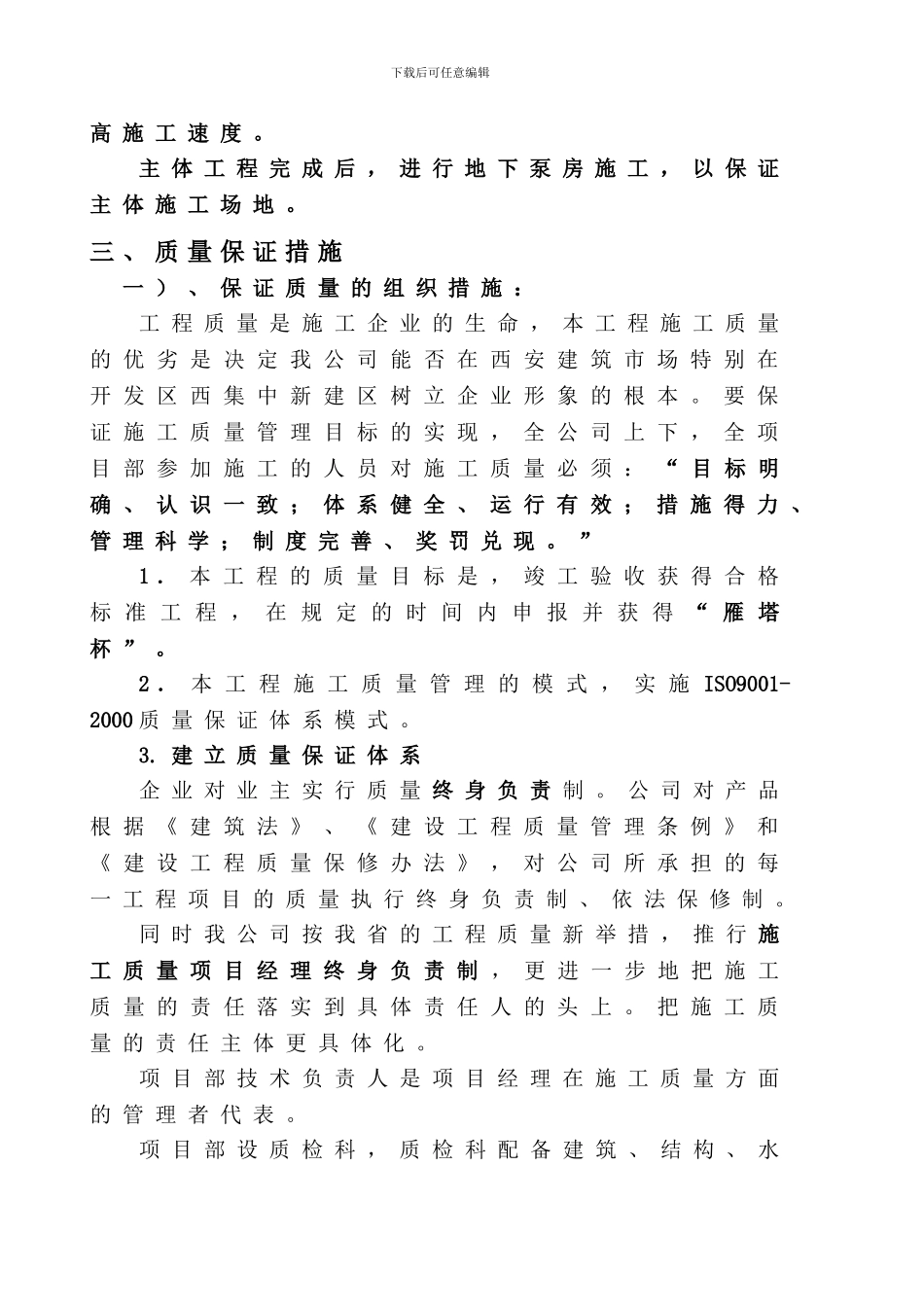

下载后可任意编辑一 、开 工 时 间 : 2024 年 12 月 2 日竣 工 时 间 : 2024 年 11 月 28 日二 、 一 ) 、 合 同 工 期 : 360天 二 ) 、 保 证 进 度 措 施招 标 文 件 中 已 明 确 竣 工 时 间 , 根 据 我 公 司 的 现有 施 工 能 力 和 以 往 的 施 工 经 验 , 采 纳 “ 高 新 创 业广 场 ” 工 程 的 施 工 管 理 模 式 , 分 工 到 人 , 明 确 责任 , 以 快 慢 进 行 经 济 奖 罚 的 手 段 来 确 保 本 工 程 按期 竣 工 。1 、 根 据 招 标 文 件 的 要 求 , 本 标 段 的 两 个 单 位工 程 拟 定 计 划 开 工 日 期 为 : 2024 年 12 月 2 日 ;投 标 工 期 360天 , 施 工 管 理 目 标 工 期 为 360天 , 本进 度 计 划 按 360天 控 制 施 工 进 度 。计 划 开 工 日 期 为 2024 年 12 月 2 日 开 工 , 2024 年 3月 10 日 地 下 结 构 完 工 , 2024 年 07 月 中 旬 主 体 封 顶 。2 、 根 据 计 算 和 进 度 安 排 , 主 体 结 构 的 施 工 快慢 是 本 工 程 能 否 按 时 竣 工 的 关 键 所 在 , 现 以 本 工程 的 建 设 设 计 规 模 , 拟 将 本 工 程 主 体 结 构 施 工 分两 个 阶 段 来 完 成 , 两 个 阶 段 必 须 形 成 流 水 作 业 的施 工 方 式 。3 、 在 此 期 间 后 道 工 序 穿 插 进 行 , 如 : 填 充 墙 、室 内 的 抹 灰 、 地 面 垫 层 、 卫 生 间 的 垫 层 防 水 及 相关 的 安 装 工 程 等 及 时 进 入 施 工 。本 工 程 的 施 工 进 度 计 划 根 据 施 工 现 场 和 建 筑 的设 计 特 点 , 进 行 科 学 的 计 算 安 排 , 在 计 算 安 排 中列 出 主 要 的 施 工 工 序 , 一 切 次 要 的 施 工 工 序 必 须服 从 主 要 工 序 , 确 保 主 要 工 序 如 期 进 行 。考 虑 到 人 员 组 织 及 施 工 便 利 , 本 工 程 采 纳 栋 内流 水 作 业 , 即 小 流 水 , 以 单 元 作 为 流 水 区 域 , ...
