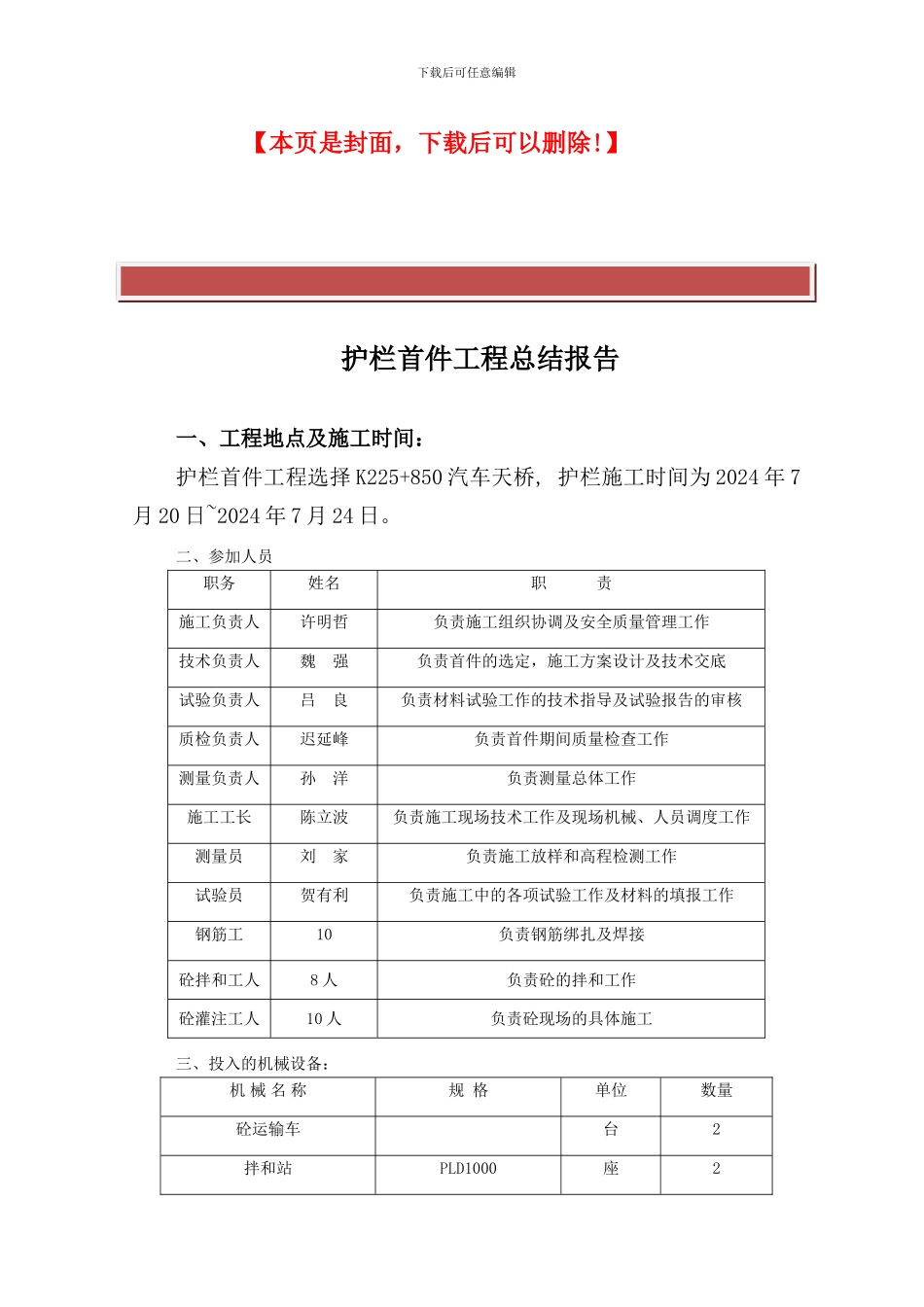

】 护栏首件工程总结报告一、工程地点及施工时间:护栏首件工程选择 K225+850 汽车天桥, 护栏施工时间为 2024 年 7月 20 日~2024 年 7 月 24 日
二、参加人员职务姓名职 责施工负责人许明哲负责施工组织协调及安全质量管理工作技术负责人魏 强负责首件的选定,施工方案设计及技术交底试验负责人吕 良负责材料试验工作的技术指导及试验报告的审核质检负责人迟延峰负责首件期间质量检查工作测量负责人孙 洋负责测量总体工作施工工长陈立波负责施工现场技术工作及现场机械、人员调度工作测量员刘 家负责施工放样和高程检测工作试验员贺有利负责施工中的各项试验工作及材料的填报工作钢筋工10负责钢筋绑扎及焊接砼拌和工人8 人负责砼的拌和工作砼灌注工人10 人负责砼现场的具体施工三、投入的机械设备:机 械 名 称规 格单位数量砼运输车台2拌和站PLD1000座2下载后可任意编辑发电机组K4100D套2钢筋弯曲机台2钢筋切割机台2砼振捣棒个5四、护栏施工工艺(一)制作及安装钢筋1、配料钢筋预先在钢筋加工场地配料,弯制后运到现场一次绑扎成型
制作钢筋骨架应选择在平坦地面上进行,以保证钢筋清洁
钢筋应无尘土、无锈蚀、松散锈皮、油漆、油脂或其他外来物质,无有害的缺陷
严格按施工图纸及技术法律规范进行、2、绑扎钢筋在现场绑扎成型时,钢筋应严格按图纸要求进行布置
护栏钢筋制作主要是与预埋钢筋的连接,要特别检查预埋钢筋的现场焊接情况,确保焊接质量,钢筋的所有交叉点均应绑扎,必要时,可用点焊焊牢
以避开在浇筑砼时移位,不允许在浇筑混凝土以后再安设或插入钢筋
为保证保护层厚度,应在钢筋与模板间设置水泥塑料垫块,垫块应与钢筋扎紧,且互相错开
(二)立模1、内外侧模板采纳钢模板,现场拼
