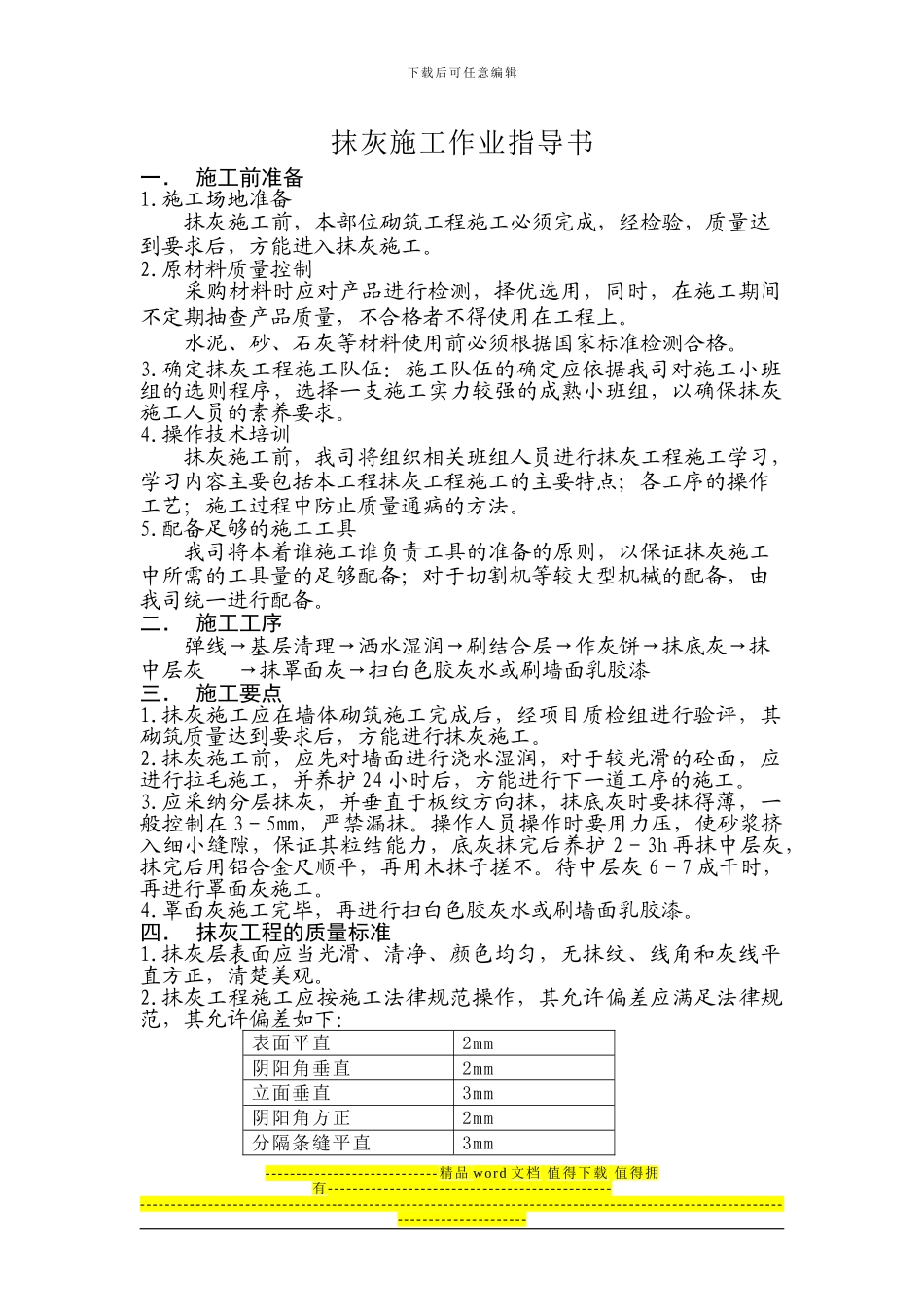

下载后可任意编辑抹灰施工作业指导书一. 施工前准备1
施工场地准备抹灰施工前,本部位砌筑工程施工必须完成,经检验,质量达到要求后,方能进入抹灰施工
原材料质量控制采购材料时应对产品进行检测,择优选用,同时,在施工期间不定期抽查产品质量,不合格者不得使用在工程上
水泥、砂、石灰等材料使用前必须根据国家标准检测合格
确定抹灰工程施工队伍:施工队伍的确定应依据我司对施工小班组的选则程序,选择一支施工实力较强的成熟小班组,以确保抹灰施工人员的素养要求
操作技术培训抹灰施工前,我司将组织相关班组人员进行抹灰工程施工学习,学习内容主要包括本工程抹灰工程施工的主要特点;各工序的操作工艺;施工过程中防止质量通病的方法
配备足够的施工工具我司将本着谁施工谁负责工具的准备的原则,以保证抹灰施工中所需的工具量的足够配备;对于切割机等较大型机械的配备,由我司统一进行配备
二. 施工工序弹线→基层清理→洒水湿润→刷结合层→作灰饼→抹底灰→抹中层灰 →抹罩面灰→扫白色胶灰水或刷墙面乳胶漆三. 施工要点1
抹灰施工应在墙体砌筑施工完成后,经项目质检组进行验评,其砌筑质量达到要求后,方能进行抹灰施工
抹灰施工前,应先对墙面进行浇水湿润,对于较光滑的砼面,应进行拉毛施工,并养护 24 小时后,方能进行下一道工序的施工
应采纳分层抹灰,并垂直于板纹方向抹,抹底灰时要抹得薄,一般控制在 3-5mm,严禁漏抹
操作人员操作时要用力压,使砂浆挤入细小缝隙,保证其粒结能力,底灰抹完后养护 2-3h 再抹中层灰,抹完后用铝合金尺顺平,再用木抹子搓不
待中层灰 6-7 成干时,再进行罩面灰施工
罩面灰施工完毕,再进行扫白色胶灰水或刷墙面乳胶漆
四. 抹灰工程的质量标准1
抹灰层表面应当光滑、清净、颜色均匀,无抹纹、线角和灰线平直方正,清楚美观
抹灰工程施工应按施工法律规范操作,其允许偏差应
