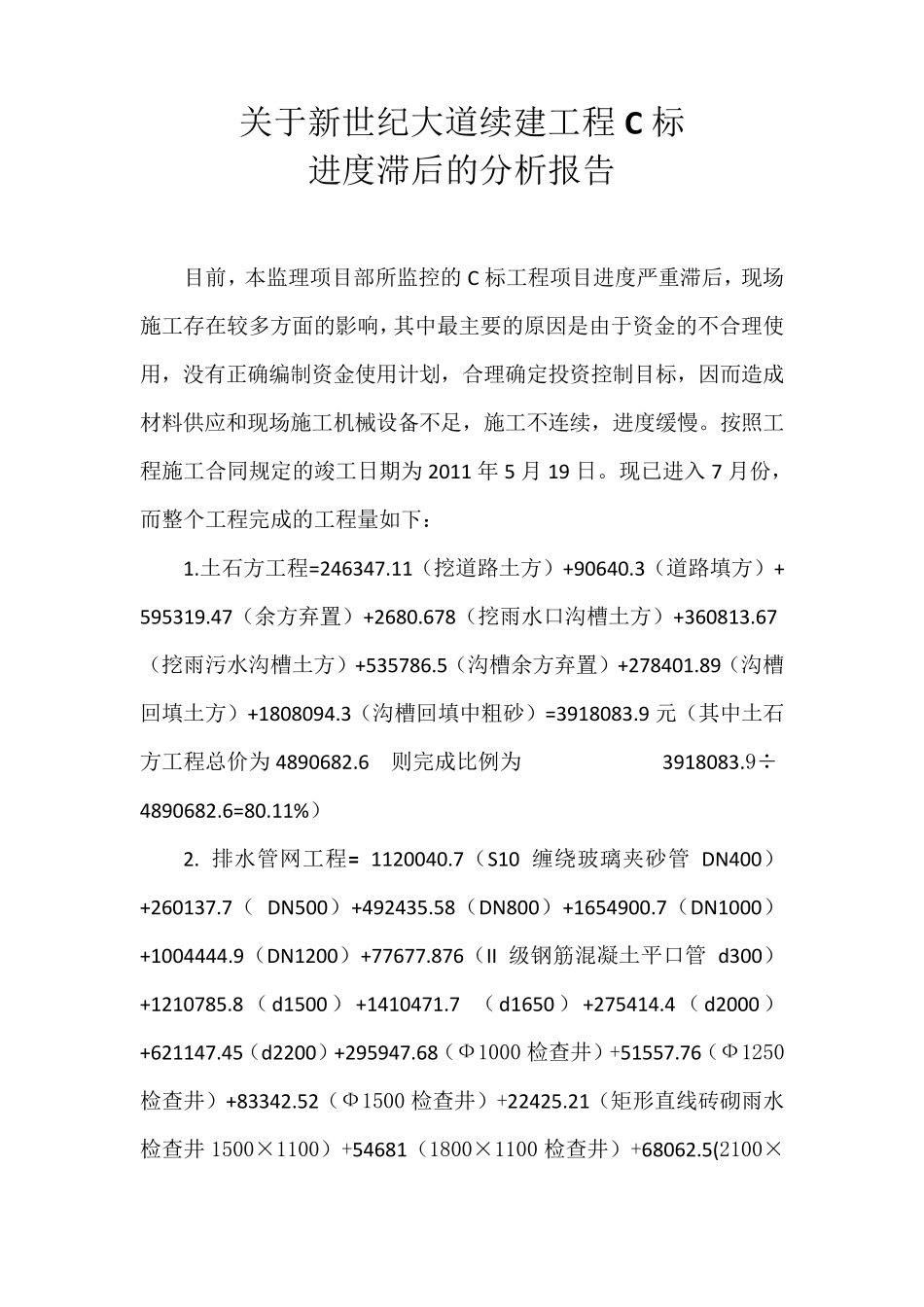

关 于 新 世 纪 大 道 续 建 工 程 C 标 进 度 滞 后 的 分 析 报 告 目 前 , 本 监 理 项 目 部 所 监 控 的 C 标 工 程 项 目 进 度 严 重 滞 后 , 现 场施 工 存 在 较 多 方 面 的 影 响 , 其 中 最 主 要 的 原 因 是 由 于 资 金 的 不 合 理 使用 , 没 有 正 确 编 制 资 金 使 用 计 划 , 合 理 确 定 投 资 控 制 目 标 , 因 而 造 成材 料 供 应 和 现 场 施 工 机 械 设 备 不 足 , 施 工 不 连 续 , 进 度 缓 慢
按 照 工程 施 工 合 同 规 定 的 竣 工 日 期 为 2011 年 5 月 19 日
现 已 进 入 7 月 份 ,而 整 个 工 程 完 成 的 工 程 量 如 下 : 1
土 石 方 工 程 =246347
11( 挖 道 路 土 方 ) +90640
3( 道 路 填 方 ) + 595319
47( 余 方 弃 置 ) +2680
678( 挖 雨 水 口 沟 槽 土 方 ) +360813
67( 挖 雨 污 水 沟 槽 土 方 ) +535786
5( 沟 槽 余 方 弃 置 ) +278401
89( 沟 槽回 填 土 方 ) +1808094
3( 沟 槽 回 填 中 粗 砂 ) =3918083
9 元 ( 其 中 土 石方 工 程 总 价 为 4890682
6 则完 成 比例为 3918083
9÷4890682
11%) 2

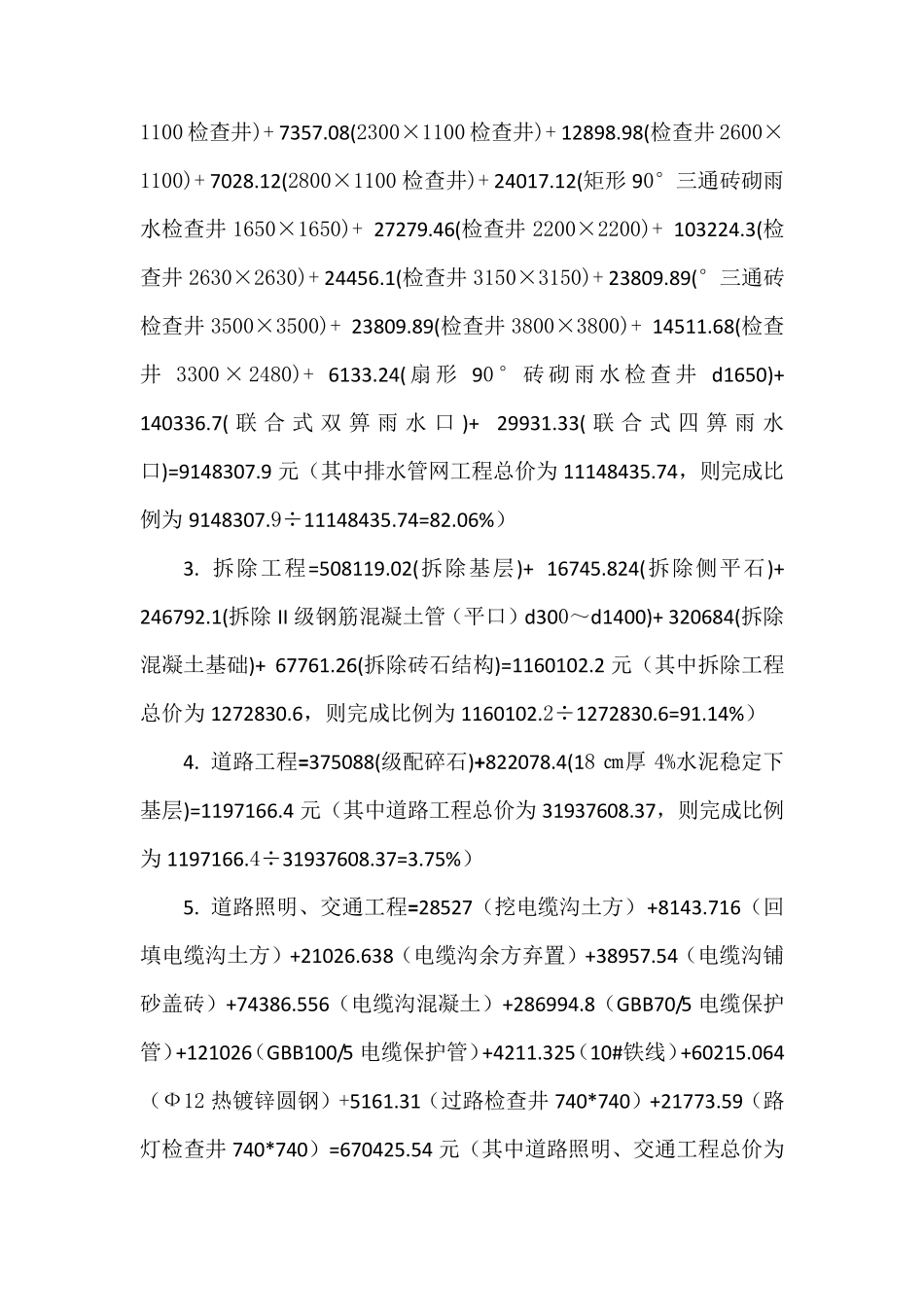

排水 管网工 程 = 1120040
7( S10 缠绕玻璃夹砂 管DN400)+260137
7( DN500) +492435
58( DN800) +1654900
7( DN1000)+1004444
9( DN1200) +77677

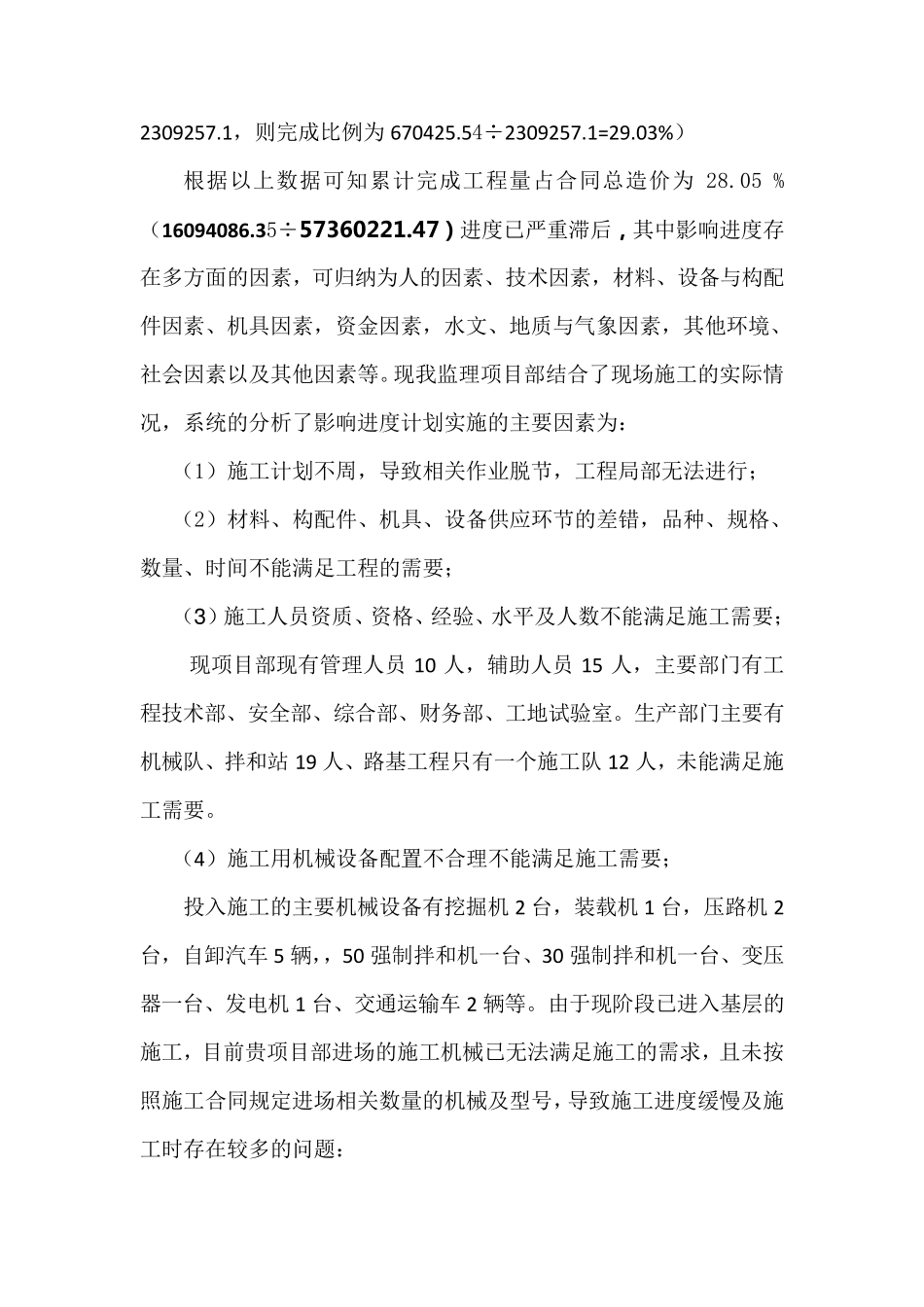

876( II 级钢筋混凝土
