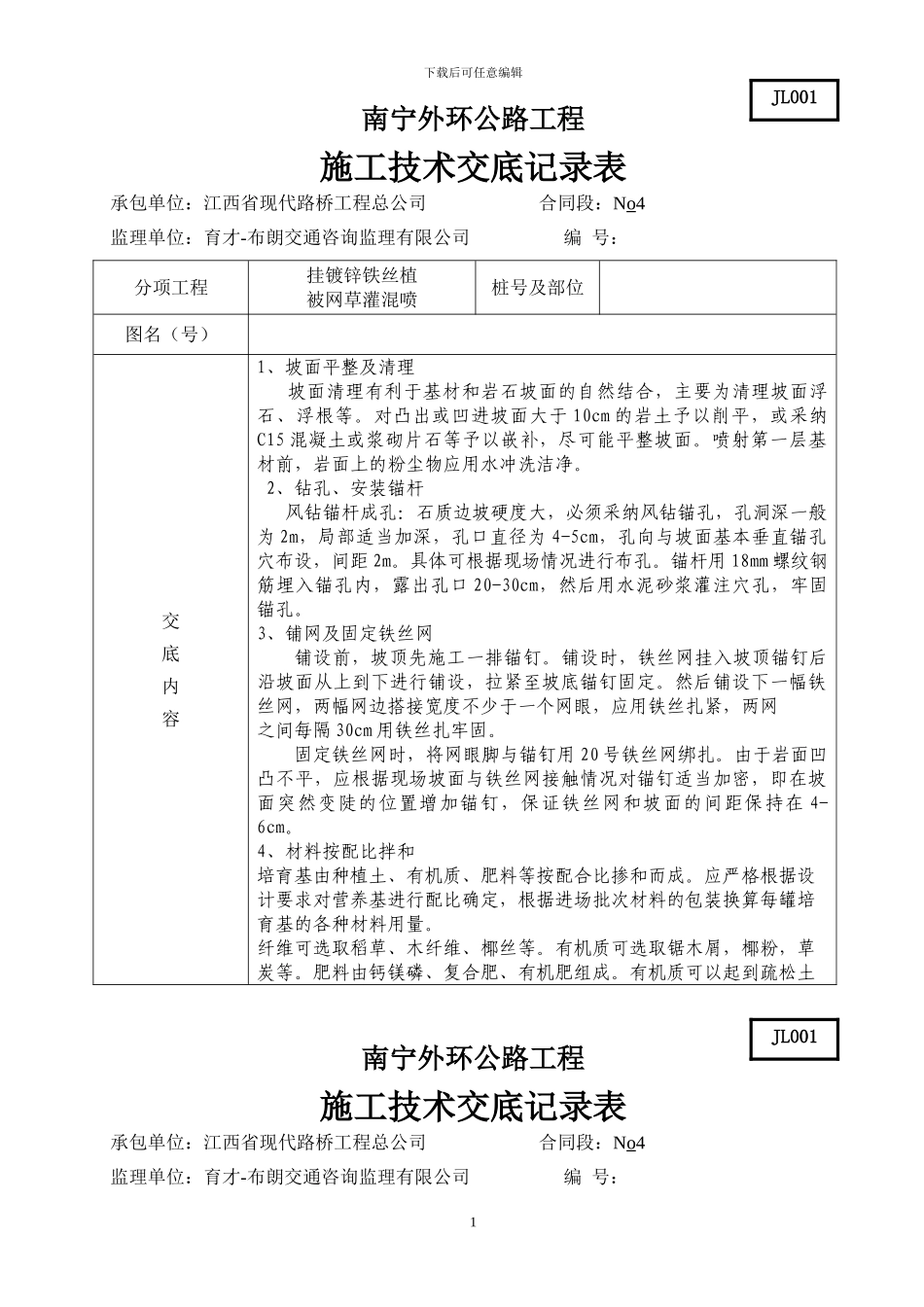

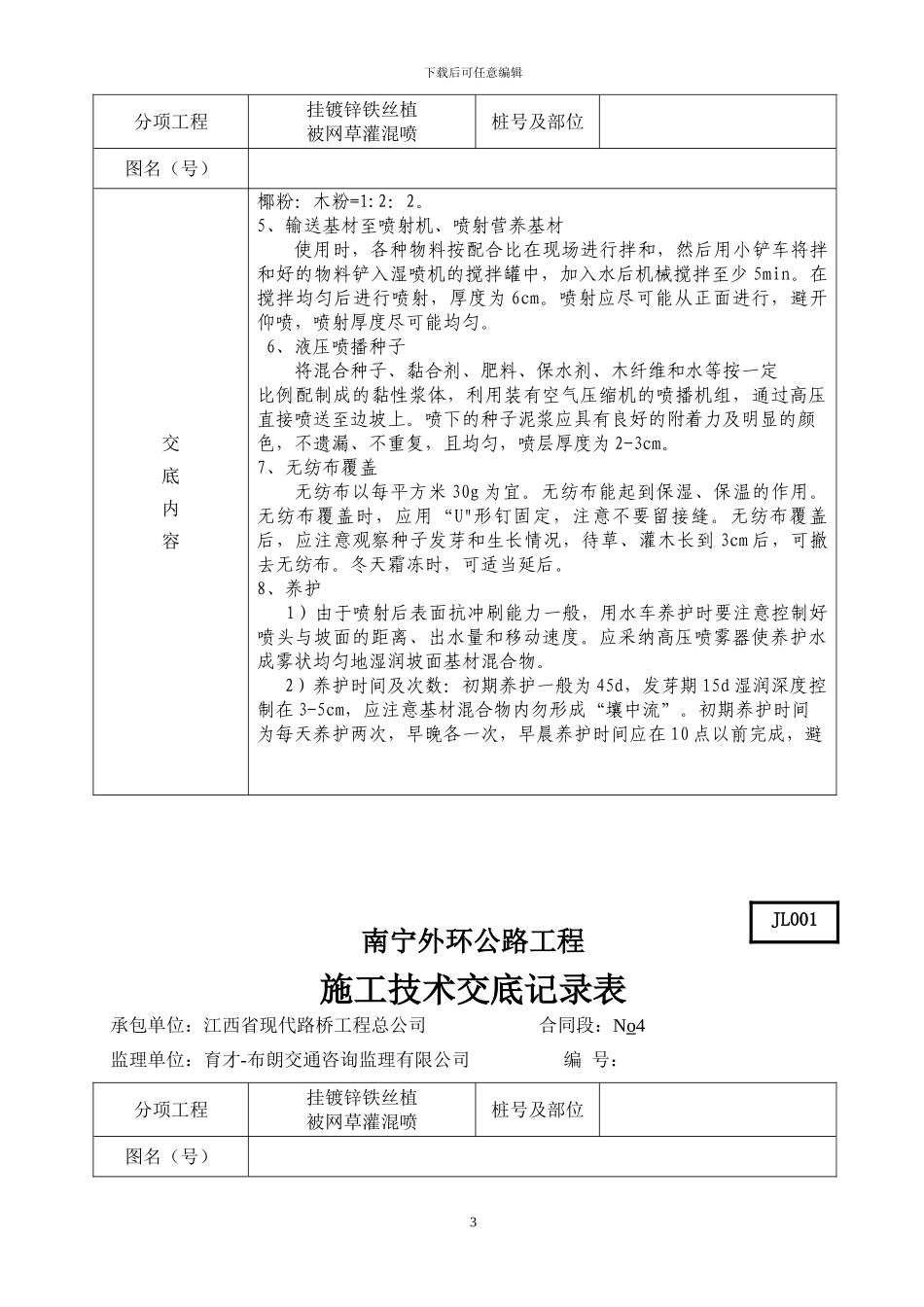

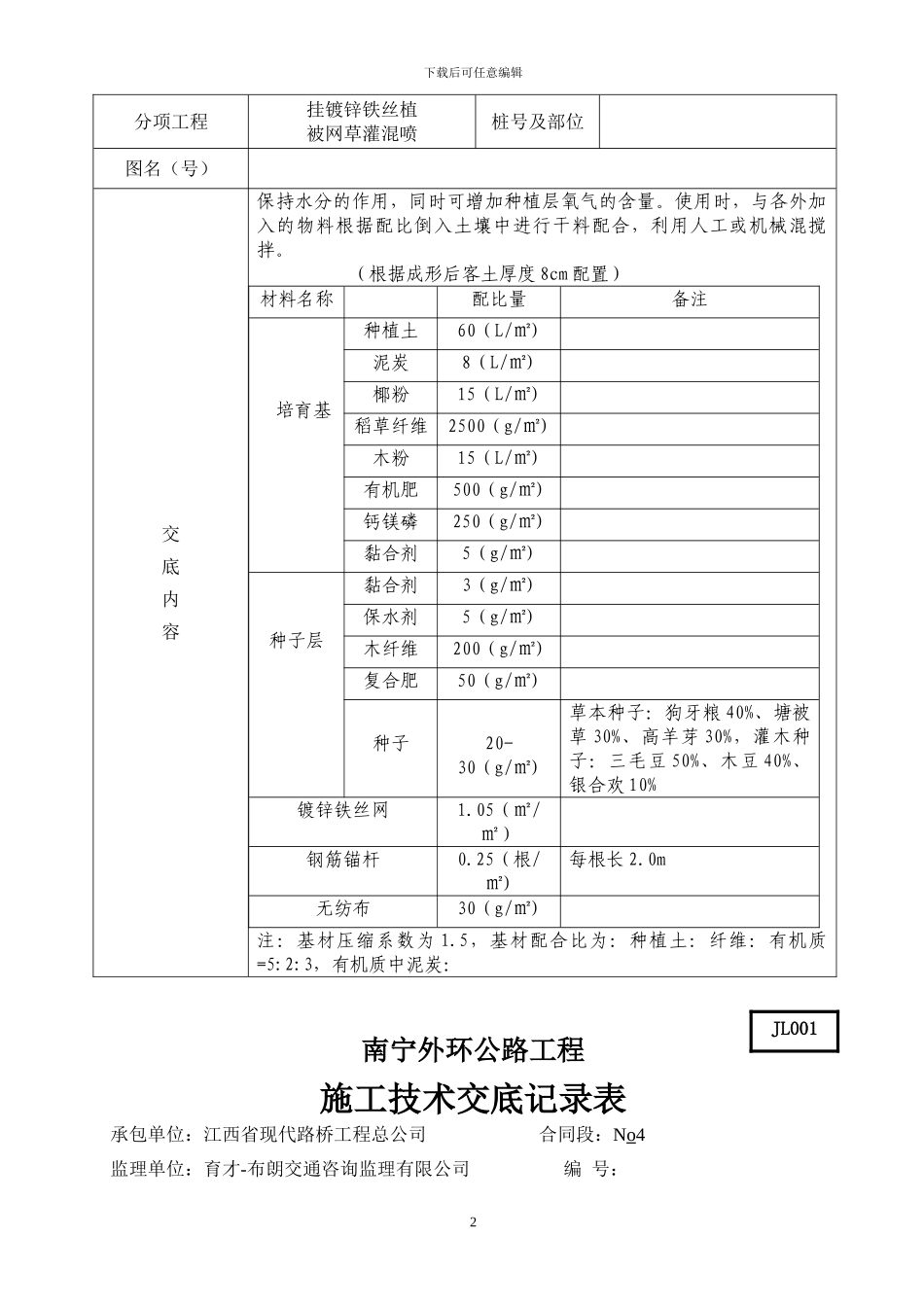

下载后可任意编辑南宁外环公路工程施工技术交底记录表承包单位:江西省现代路桥工程总公司 合同段:No4监理单位:育才-布朗交通咨询监理有限公司 编 号:分项工程挂镀锌铁丝植被网草灌混喷桩号及部位图名(号)交 底 内 容1、坡面平整及清理 坡面清理有利于基材和岩石坡面的自然结合,主要为清理坡面浮石、浮根等。对凸出或凹进坡面大于 10cm 的岩土予以削平,或采纳C15 混凝土或浆砌片石等予以嵌补,尽可能平整坡面。喷射第一层基材前,岩面上的粉尘物应用水冲洗洁净。 2、钻孔、安装锚杆 风钻锚杆成孔:石质边坡硬度大,必须采纳风钻锚孔,孔洞深一般为 2m,局部适当加深,孔口直径为 4-5cm,孔向与坡面基本垂直锚孔穴布设,间距 2m。具体可根据现场情况进行布孔。锚杆用 18mm 螺纹钢筋埋入锚孔内,露出孔口 20-30cm,然后用水泥砂浆灌注穴孔,牢固锚孔。3、铺网及固定铁丝网铺设前,坡顶先施工一排锚钉。铺设时,铁丝网挂入坡顶锚钉后沿坡面从上到下进行铺设,拉紧至坡底锚钉固定。然后铺设下一幅铁丝网,两幅网边搭接宽度不少于一个网眼,应用铁丝扎紧,两网之间每隔 30cm 用铁丝扎牢固。固定铁丝网时,将网眼脚与锚钉用 20 号铁丝网绑扎。由于岩面凹凸不平,应根据现场坡面与铁丝网接触情况对锚钉适当加密,即在坡面突然变陡的位置增加锚钉,保证铁丝网和坡面的间距保持在 4-6cm。4、材料按配比拌和培育基由种植土、有机质、肥料等按配合比掺和而成。应严格根据设计要求对营养基进行配比确定,根据进场批次材料的包装换算每罐培育基的各种材料用量。纤维可选取稻草、木纤维、椰丝等。有机质可选取锯木屑,椰粉,草炭等。肥料由钙镁磷、复合肥、有机肥组成。有机质可以起到疏松土南宁外环公路工程施工技术交底记录表承包单位:江西省现代路桥工程总公司 合同段:No4监理单位:育才-布朗交通咨询监理有限公司 编 号:1JL001JL001下载后可任意编辑分项工程挂镀锌铁丝植被网草灌混喷桩号及部位图名(号)交 底 内 容保持水分的作用,同时可增加种植层氧气的含量。使用时,与各外加入的物料根据配比倒入土壤中进行干料配合,利用人工或机械混搅拌。 (根据成形后客土厚度 8cm 配置)材料名称配比量备注 培育基种植土60(L/㎡)泥炭8(L/㎡)椰粉15(L/㎡)稻草纤维2500(g/㎡)木粉15(L/㎡)有机肥500(g/㎡)钙镁磷250(g/㎡)黏合剂5(g/㎡)种子层黏合剂3(g/㎡)保水剂5(g/㎡)木纤维200(g/㎡)复合肥50(g/㎡)种子20...
