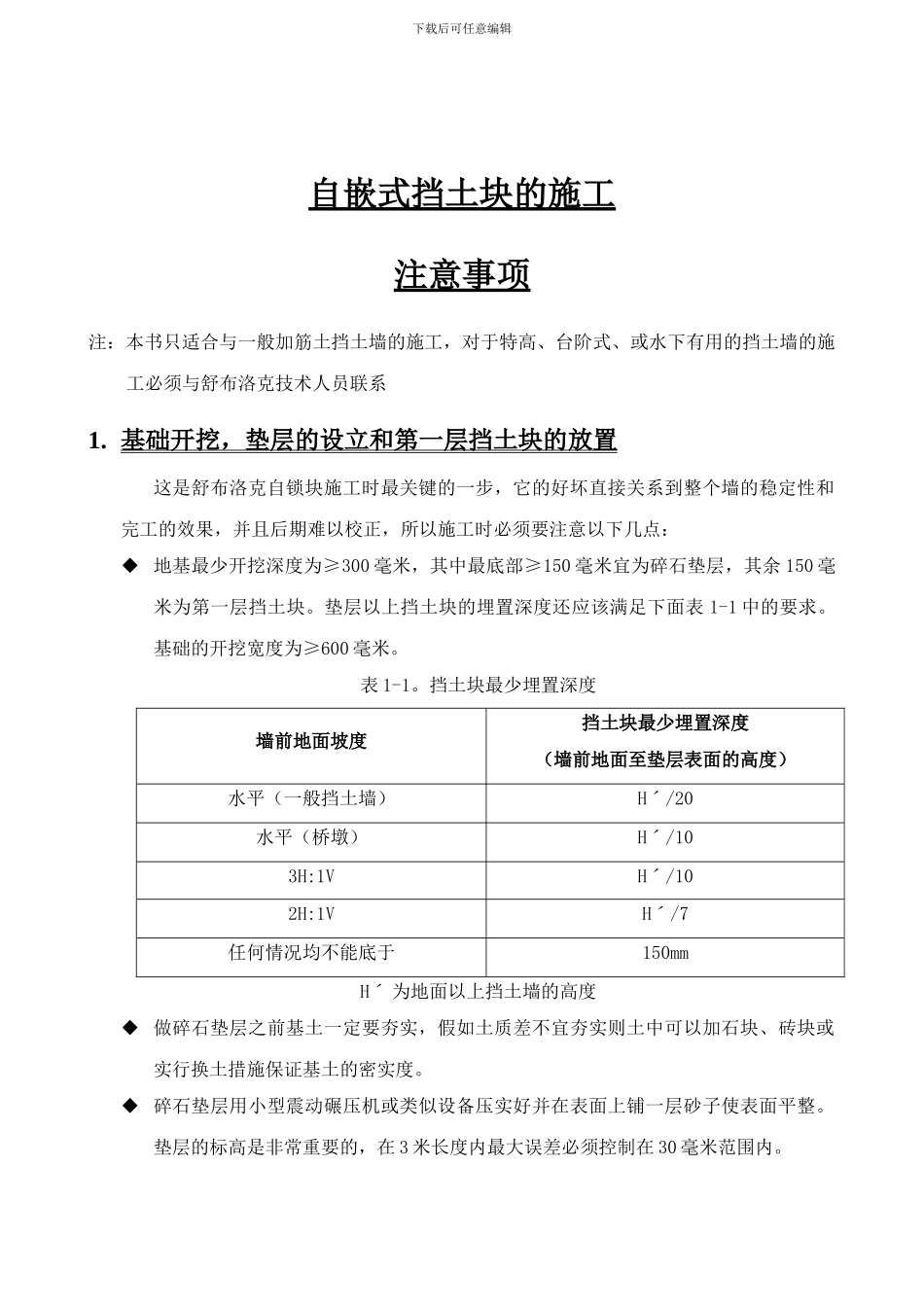

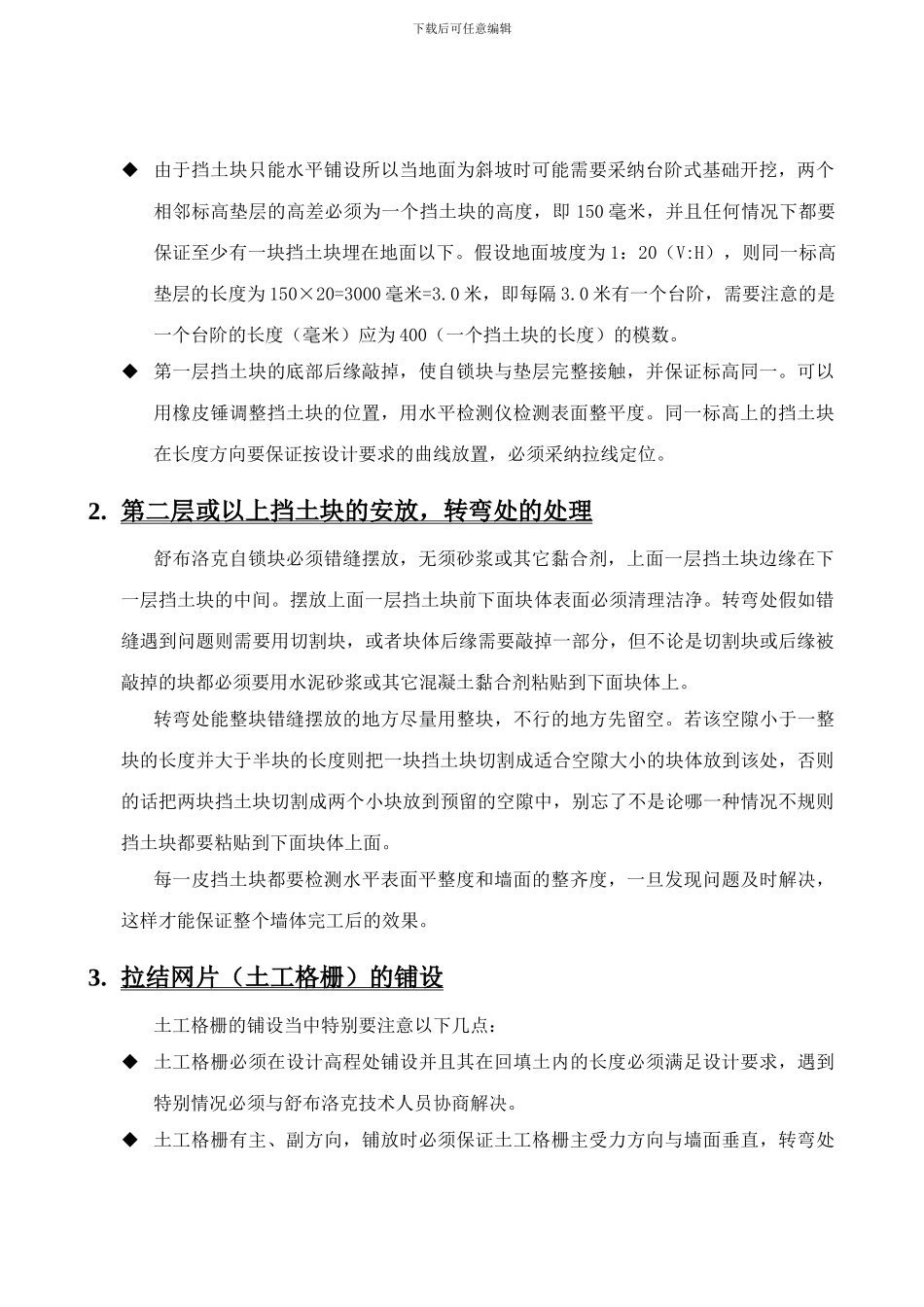

下载后可任意编辑自嵌式挡土块的施工注意事项注:本书只适合与一般加筋土挡土墙的施工,对于特高、台阶式、或水下有用的挡土墙的施工必须与舒布洛克技术人员联系1. 基础开挖,垫层的设立和第一层挡土块的放置 这是舒布洛克自锁块施工时最关键的一步,它的好坏直接关系到整个墙的稳定性和完工的效果,并且后期难以校正,所以施工时必须要注意以下几点: 地基最少开挖深度为≥300 毫米,其中最底部≥150 毫米宜为碎石垫层,其余 150 毫米为第一层挡土块。垫层以上挡土块的埋置深度还应该满足下面表 1-1 中的要求。基础的开挖宽度为≥600 毫米。表 1-1。挡土块最少埋置深度墙前地面坡度挡土块最少埋置深度(墙前地面至垫层表面的高度)水平(一般挡土墙)Hˊ/20水平(桥墩)Hˊ/103H:1VHˊ/102H:1VHˊ/7任何情况均不能底于150mmHˊ 为地面以上挡土墙的高度 做碎石垫层之前基土一定要夯实,假如土质差不宜夯实则土中可以加石块、砖块或实行换土措施保证基土的密实度。 碎石垫层用小型震动碾压机或类似设备压实好并在表面上铺一层砂子使表面平整。垫层的标高是非常重要的,在 3 米长度内最大误差必须控制在 30 毫米范围内。下载后可任意编辑 由于挡土块只能水平铺设所以当地面为斜坡时可能需要采纳台阶式基础开挖,两个相邻标高垫层的高差必须为一个挡土块的高度,即 150 毫米,并且任何情况下都要保证至少有一块挡土块埋在地面以下。假设地面坡度为 1:20(V:H),则同一标高垫层的长度为 150×20=3000 毫米=3.0 米,即每隔 3.0 米有一个台阶,需要注意的是一个台阶的长度(毫米)应为 400(一个挡土块的长度)的模数。 第一层挡土块的底部后缘敲掉,使自锁块与垫层完整接触,并保证标高同一。可以用橡皮锤调整挡土块的位置,用水平检测仪检测表面整平度。同一标高上的挡土块在长度方向要保证按设计要求的曲线放置,必须采纳拉线定位。2. 第二层或以上挡土块的安放,转弯处的处理 舒布洛克自锁块必须错缝摆放,无须砂浆或其它黏合剂,上面一层挡土块边缘在下一层挡土块的中间。摆放上面一层挡土块前下面块体表面必须清理洁净。转弯处假如错缝遇到问题则需要用切割块,或者块体后缘需要敲掉一部分,但不论是切割块或后缘被敲掉的块都必须要用水泥砂浆或其它混凝土黏合剂粘贴到下面块体上。转弯处能整块错缝摆放的地方尽量用整块,不行的地方先留空。若该空隙小于一整块的长度并大于半块的长度则把一块挡土块切...
