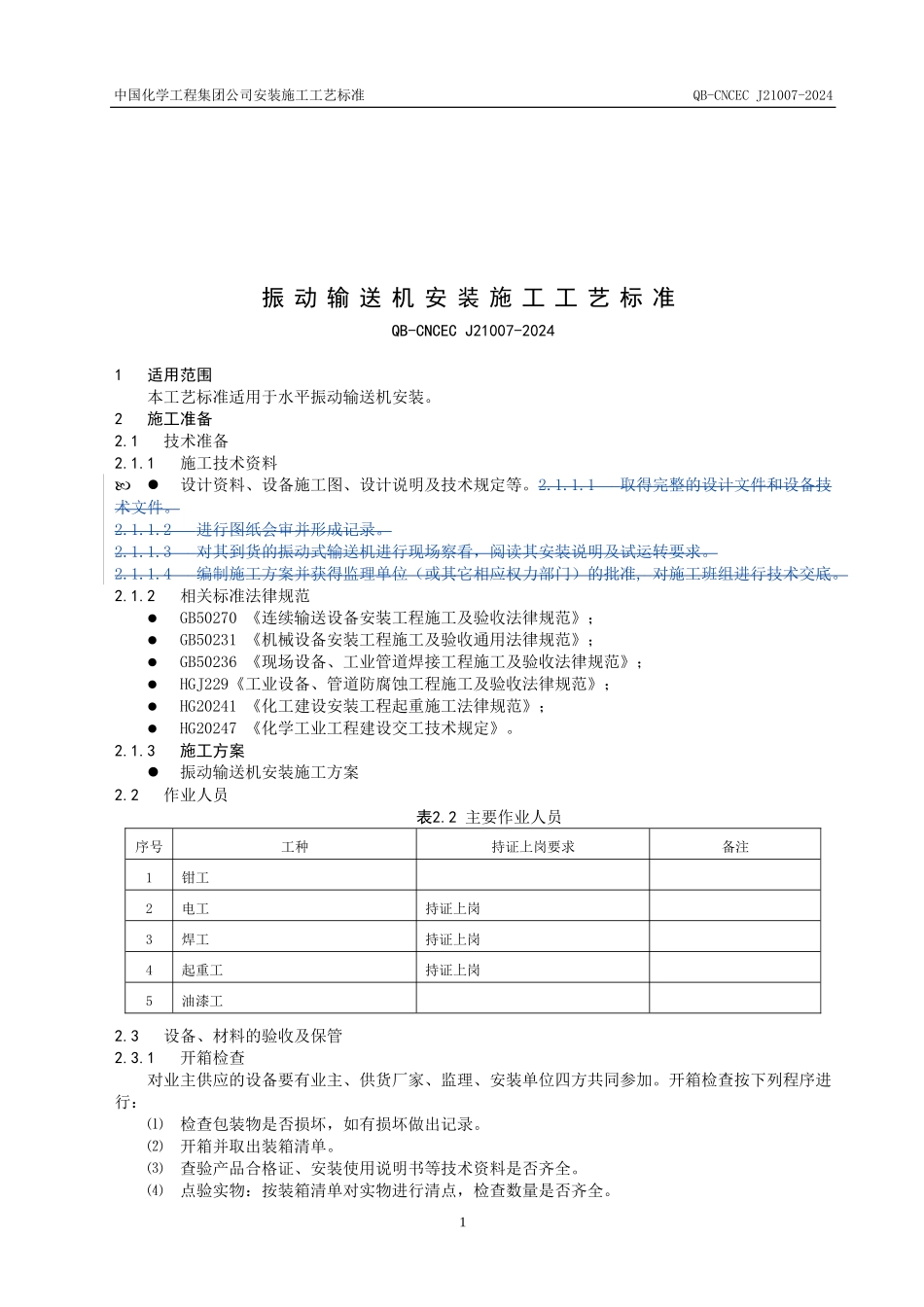

中国化学工程集团公司安装施工工艺标准 QB-CNCEC J21007-2024振 动 输 送 机 安 装 施 工 工 艺 标 准QB-CNCEC J21007-20241 适用范围本工艺标准适用于水平振动输送机安装。2 施工准备2.1 技术准备2.1.1 施工技术资料 设计资料、设备施工图、设计说明及技术规定等。2.1.1.1 取得完整的设计文件和设备技术文件。2.1.1.2 进行图纸会审并形成记录。2.1.1.3 对其到货的振动式输送机进行现场察看,阅读其安装说明及试运转要求。2.1.1.4 编制施工方案并获得监理单位(或其它相应权力部门)的批准, 对施工班组进行技术交底。2.1.2 相关标准法律规范GB50270 《连续输送设备安装工程施工及验收法律规范》;GB50231 《机械设备安装工程施工及验收通用法律规范》;GB50236 《现场设备、工业管道焊接工程施工及验收法律规范》;HGJ229《工业设备、管道防腐蚀工程施工及验收法律规范》;HG20241 《化工建设安装工程起重施工法律规范》;HG20247 《化学工业工程建设交工技术规定》。2.1.3 施工方案 振动输送机安装施工方案2.2 作业人员表2.2 主要作业人员序号工种持证上岗要求备注1钳工2电工持证上岗3焊工持证上岗4起重工持证上岗5油漆工2.3 设备、材料的验收及保管2.3.1 开箱检查对业主供应的设备要有业主、供货厂家、监理、安装单位四方共同参加。开箱检查按下列程序进行:⑴ 检查包装物是否损坏,如有损坏做出记录。⑵ 开箱并取出装箱清单。⑶ 查验产品合格证、安装使用说明书等技术资料是否齐全。⑷ 点验实物:按装箱清单对实物进行清点,检查数量是否齐全。 1下载后可任意编辑⑸ 参加开箱各方代表在开箱记录上签字。⑹ 设备入库保管。2.3.2 安装辅料准备根据施工方案或预算准备安装辅料,一般应包括:焊条、氧气、乙炔、平垫铁、斜垫铁、油漆。2.4 主要施工机具2.4.1 主要机械设备吊车、叉车、电焊机。2.4.2 主要工具倒链、千斤顶、手动运输车、卷扬机、气割工具、钳工工具、刀具及电工工具。2.5 测量器具连通管、水准仪、经纬仪、框式水平仪、 钢丝线、线锤、钢卷尺、钢盘尺及钢板尺。2.6 作业条件 2.6.1 图纸会审并完成设计技术交底;2.6.2 施工方案审批;2.6.3 土建基础验收并完成中间交接;2.6.4 必要电源接至现场;2.6.5 必要的安全防护设施;2.6.6 施工场地周边清理洁净。3 施工工艺3.1 施工工艺流程3.2 工艺操作过程3.2.1 测量放线用经纬仪确定输送机纵向中心线...
