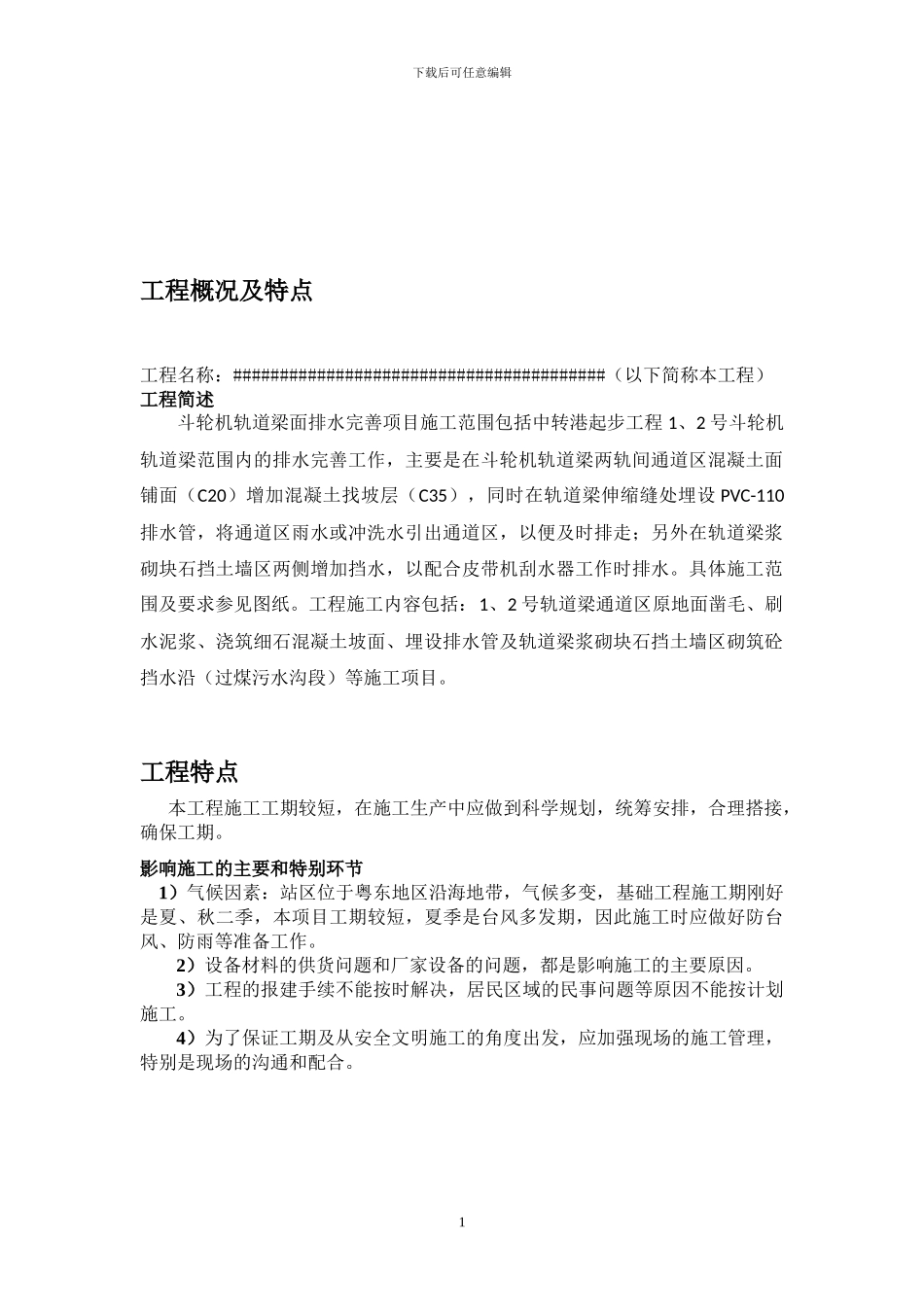

斗轮机轨道梁面排水完善工程土建施工方案 批准人: 审核人: 编制人: ################有限公司汕头分公司下载后可任意编辑工程概况及特点工程名称:########################################(以下简称本工程)工程简述斗轮机轨道梁面排水完善项目施工范围包括中转港起步工程 1、2 号斗轮机轨道梁范围内的排水完善工作,主要是在斗轮机轨道梁两轨间通道区混凝土面铺面(C20)增加混凝土找坡层(C35),同时在轨道梁伸缩缝处埋设 PVC-110排水管,将通道区雨水或冲洗水引出通道区,以便及时排走;另外在轨道梁浆砌块石挡土墙区两侧增加挡水,以配合皮带机刮水器工作时排水
具体施工范围及要求参见图纸
工程施工内容包括:1、2 号轨道梁通道区原地面凿毛、刷水泥浆、浇筑细石混凝土坡面、埋设排水管及轨道梁浆砌块石挡土墙区砌筑砼挡水沿(过煤污水沟段)等施工项目
工程特点 本工程施工工期较短,在施工生产中应做到科学规划,统筹安排,合理搭接,确保工期
影响施工的主要和特别环节 1)气候因素:站区位于粤东地区沿海地带,气候多变,基础工程施工期刚好是夏、秋二季,本项目工期较短,夏季是台风多发期,因此施工时应做好防台风、防雨等准备工作
2)设备材料的供货问题和厂家设备的问题,都是影响施工的主要原因
3)工程的报建手续不能按时解决,居民区域的民事问题等原因不能按计划施工
4)为了保证工期及从安全文明施工的角度出发,应加强现场的施工管理,特别是现场的沟通和配合

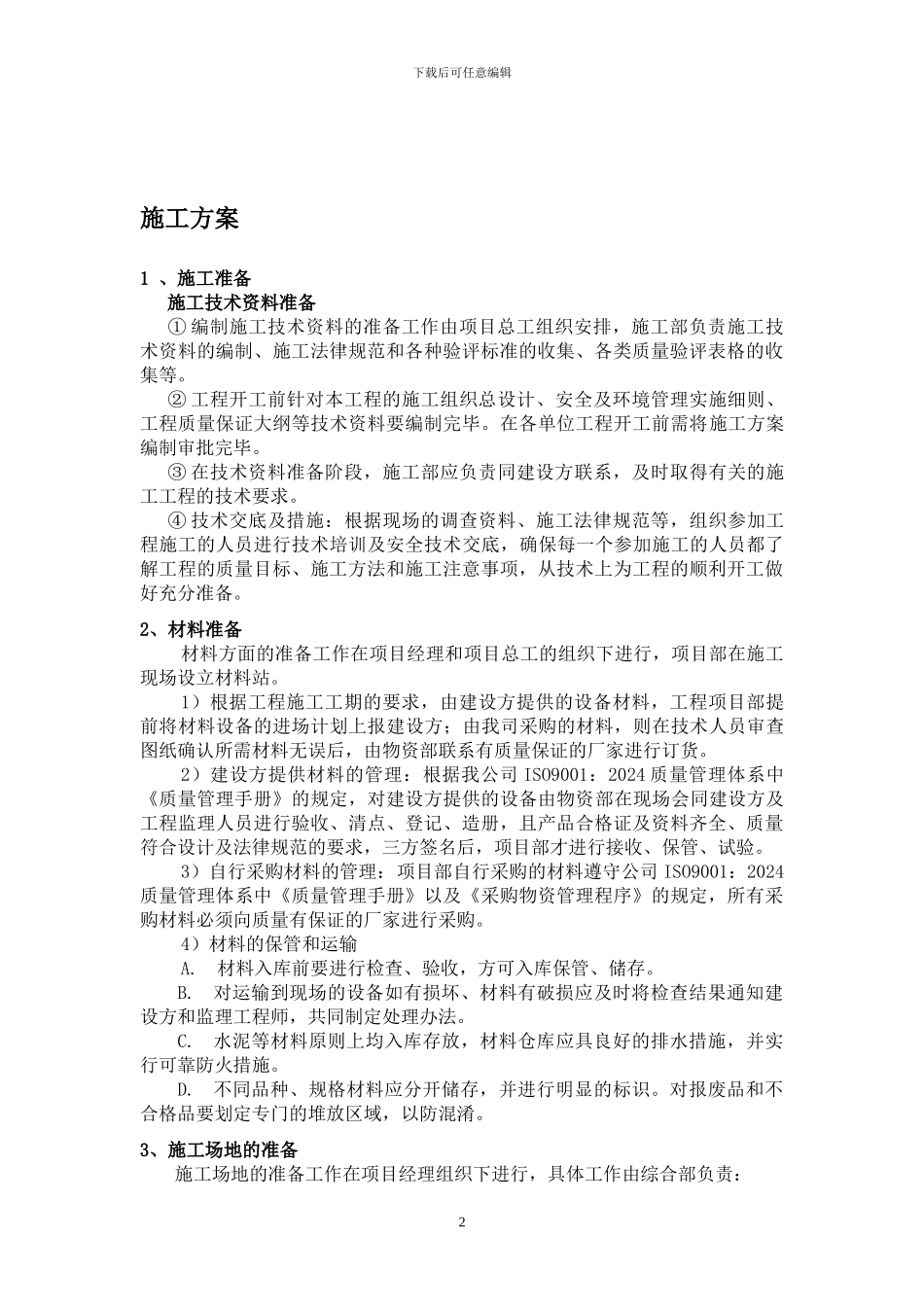

1下载后可任意编辑施工方案1 、施工准备施工技术资料准备① 编制施工技术资料的准备工作由项目总工组织安排,施工部负责施工技术资料的编制、施工法律规范和各种验评标准的收集、各类质量验评表格的收集等
② 工程开工前针对本工程的施工组织总设计、安全及环境管理实施细则、工程质量保证大纲等技术资料要编制完毕
