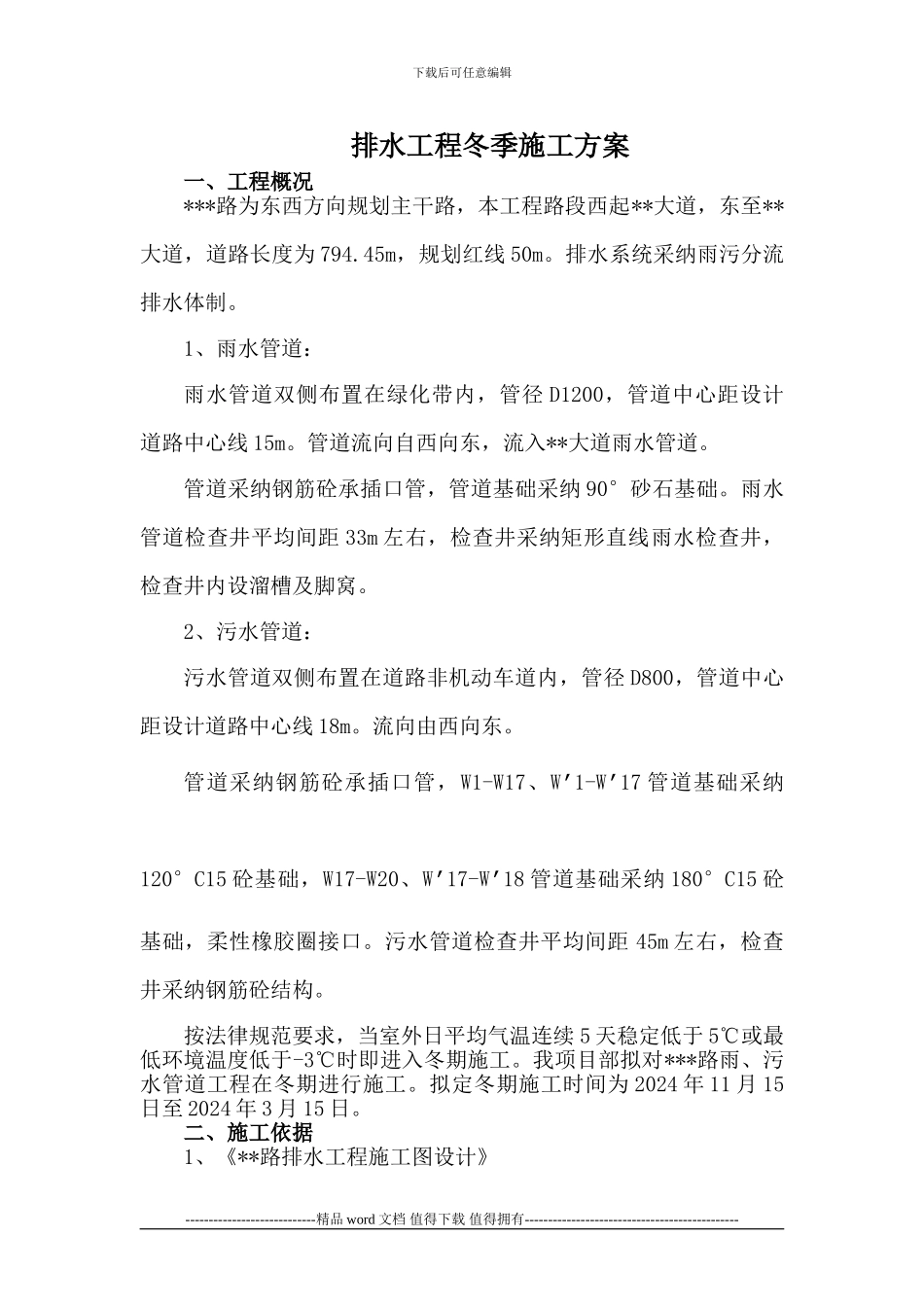

下载后可任意编辑排水工程冬季施工方案一、工程概况***路为东西方向规划主干路,本工程路段西起**大道,东至**大道,道路长度为 794
45m,规划红线 50m
排水系统采纳雨污分流排水体制
1、雨水管道:雨水管道双侧布置在绿化带内,管径 D1200,管道中心距设计道路中心线 15m
管道流向自西向东,流入**大道雨水管道
管道采纳钢筋砼承插口管,管道基础采纳 90°砂石基础
雨水管道检查井平均间距 33m 左右,检查井采纳矩形直线雨水检查井,检查井内设溜槽及脚窝
2、污水管道:污水管道双侧布置在道路非机动车道内,管径 D800,管道中心距设计道路中心线 18m
流向由西向东
管道采纳钢筋砼承插口管,W1-W17、W’1-W’17 管道基础采纳120°C15 砼基础,W17-W20、W’17-W’18 管道基础采纳 180°C15 砼基础,柔性橡胶圈接口
污水管道检查井平均间距 45m 左右,检查井采纳钢筋砼结构
按法律规范要求,当室外日平均气温连续 5 天稳定低于 5℃或最低环境温度低于-3℃时即进入冬期施工
我项目部拟对***路雨、污水管道工程在冬期进行施工
拟定冬期施工时间为 2024 年 11 月 15日至 2024 年 3 月 15 日

二、施工依据1、《**路排水工程施工图设计》----------------------------精品 word 文档 值得下载 值得拥有----------------------------------------------下载后可任意编辑2、《建筑工程冬期施工规程》JGJ/T 104-20243、《混凝土结构工程施工及验收法律规范》GB 50204-20244、《混凝土质量控制标准》 GB 50164-20245、《混凝土外加剂应用技术规程》GB 50119-20246、《砌体结构工程施工质量验收法律规范》GB 5020
