下载后可任意编辑 建设工程(K0+000—K0+789

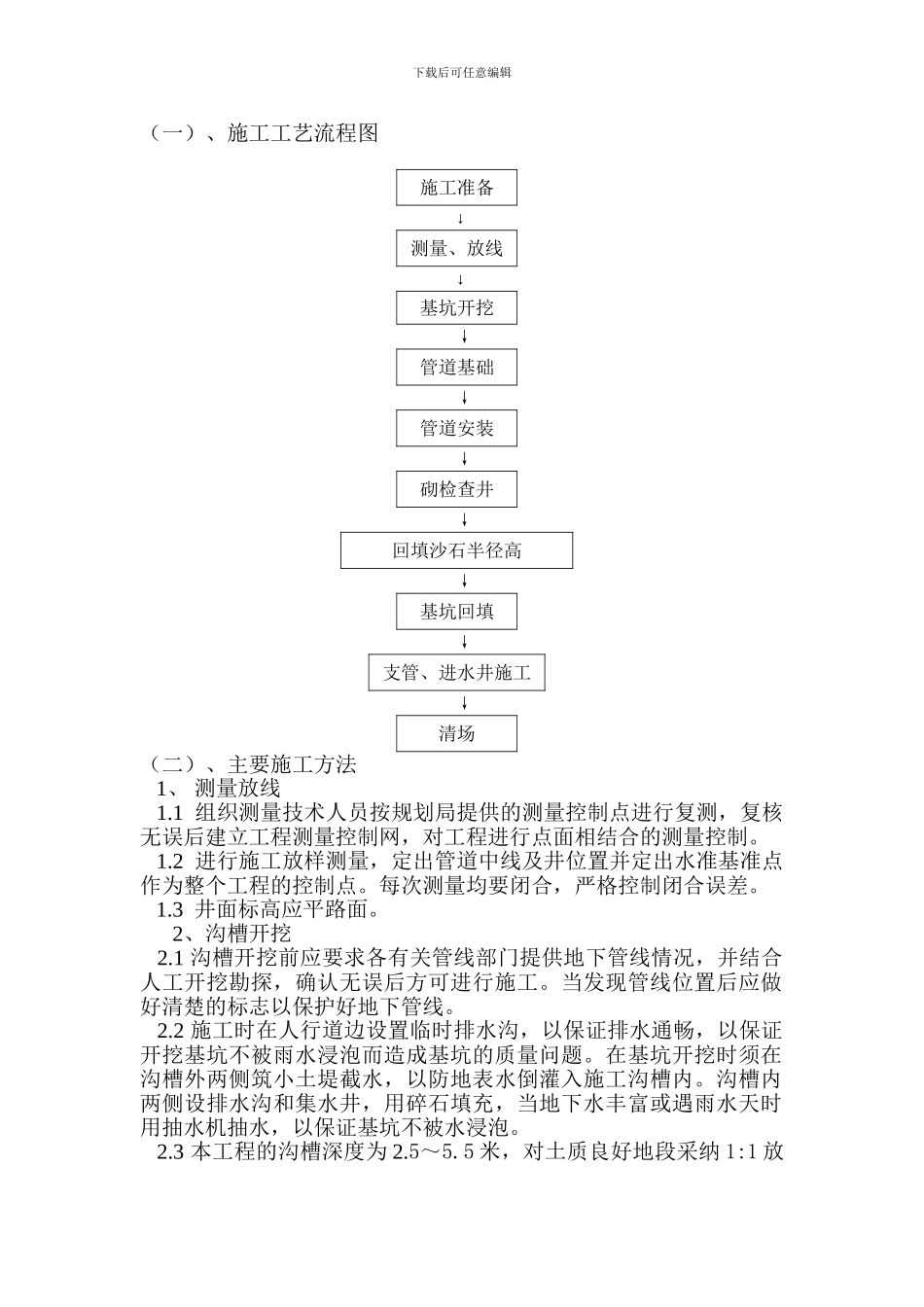

29 段)涵洞工程施下载后可任意编辑工方案编制: 审核: 批准: 施工单位: 有限公司编制时间:2024 年 月 日下载后可任意编辑(一)、施工工艺流程图施工准备 ↓测量、放线 ↓基坑开挖↓管道基础↓管道安装↓砌检查井↓回填沙石半径高↓基坑回填↓支管、进水井施工↓清场(二)、主要施工方法 1、 测量放线 1
1 组织测量技术人员按规划局提供的测量控制点进行复测,复核无误后建立工程测量控制网,对工程进行点面相结合的测量控制
2 进行施工放样测量,定出管道中线及井位置并定出水准基准点作为整个工程的控制点
每次测量均要闭合,严格控制闭合误差
3 井面标高应平路面
2、沟槽开挖 2
1 沟槽开挖前应要求各有关管线部门提供地下管线情况,并结合人工开挖勘探,确认无误后方可进行施工
当发现管线位置后应做好清楚的标志以保护好地下管线
2 施工时在人行道边设置临时排水沟,以保证排水通畅,以保证开挖基坑不被雨水浸泡而造成基坑的质量问题
在基坑开挖时须在沟槽外两侧筑小土堤截水,以防地表水倒灌入施工沟槽内
沟槽内两侧设排水沟和集水井,用碎石填充,当地下水丰富或遇雨水天时用抽水机抽水,以保证基坑不被水浸泡
3 本工程的沟槽深度为 2
5 米,对土质良好地段采纳 1:1 放下载后可任意编辑坡开挖
开挖采纳人工配合挖掘机进行施工
在开挖过程中管理人员应在现场指挥并应常常检查沟槽的净空尺寸和中心位置,确保沟槽中心偏移误差符合法律规范要求
开挖至设计标高以上 20-30cm时,用人工清底
开挖要保证连续作业,分段开挖,每段 10~20 米,以防止土方塌方出现安全事故
4 在沟槽开挖深度超过 3 米有流沙地段采纳轻型井点降水,降水 7 天后采纳 1:1
5 放坡开挖
5 沟槽检查验收 沟槽开挖完成应进行自检,检
