下载后可任意编辑排水工程沟槽开挖与支护专项施工方案一、 编制依据及原则1、《市政排水管渠工程质量检验评定标准》 2、《给排水构筑物工程施工及验收法律规范》 (GB50141-2024)3、《给排水管道工程施工及验收法律规范》 (GB50268-2024)4、《混凝土和钢筋混凝土排水管》 5、本工程施工图纸及施工组织设计等文件二、 工程概况 本工程为长元路道路延伸工程,污水管道管径 D800,采纳 F 型钢 筋 混 凝 土 管 ; 依 据 施 工 图 均 采 纳 顶 管 施 工 , 但 是 在 W4 至W5(k0+275~k0+350)段 36 米 D800 管道因为地下土质原因,无法继续施工作业,因此采纳大开挖施工
沟槽开挖深度约 6m
三、施工总体部署 3
1 施工准备 3
1、施工队伍进场后,先进行场地的整理,及时进行测量放样,准确放出管道布置的轴线和沟槽开挖的边线
2、机械设备与材料抓紧落实进场,所需的材料设备必须准备齐全,要满足法律规范设计要求
3、落实管道供应厂家,进行仔细考查和认可,选定供应厂商,在保证质量的前提下,要求其具备足够的日生产能力,保证供应,满足施工进度要求
4、管道施工前进行仔细的技术质量安全交底,分工明确,责任到人

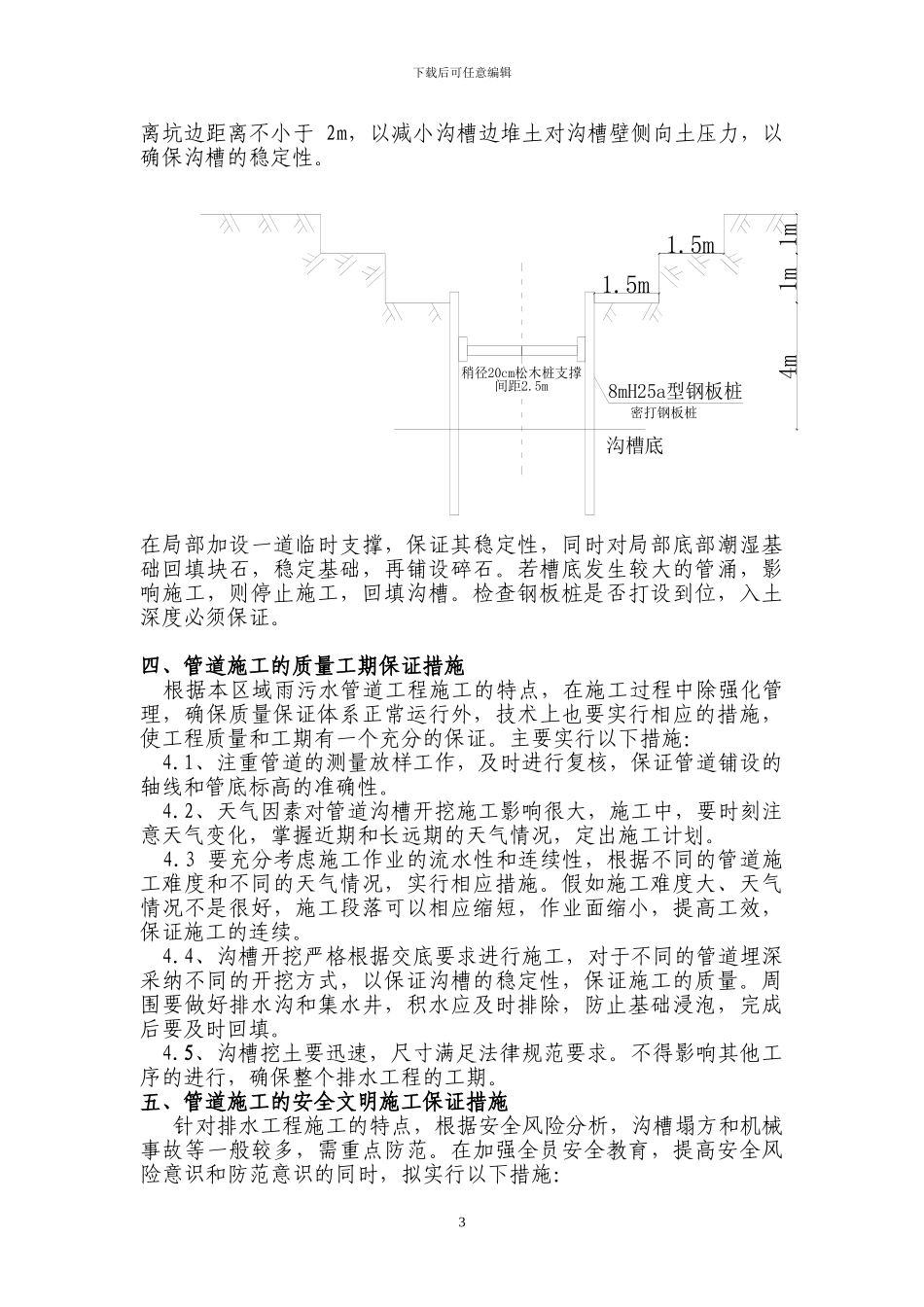

2 施工安排及方法依据施工图纸,管道沟槽开挖深度约 6 米
因此采纳上部放坡开挖、下部钢板桩支护两次成槽的挖土方法,先考虑将表土挖除一层(1
5m 左右),有效降低沟槽深度,然后打设钢板桩,再开挖沟槽,采纳一道支撑围护,铺设管道
3、施工方案 3
1、管道施工工艺流程 测量放线 → 第一次土方开挖 → 打设钢板桩 → 沟槽开挖及支护 → 管道基础施工 → 铺设管道 → 检查井施工 → 沟槽回填 3
2、测量放线 根据设计施工图,测设管道中心线和检查井中心位置,设立中心桩
