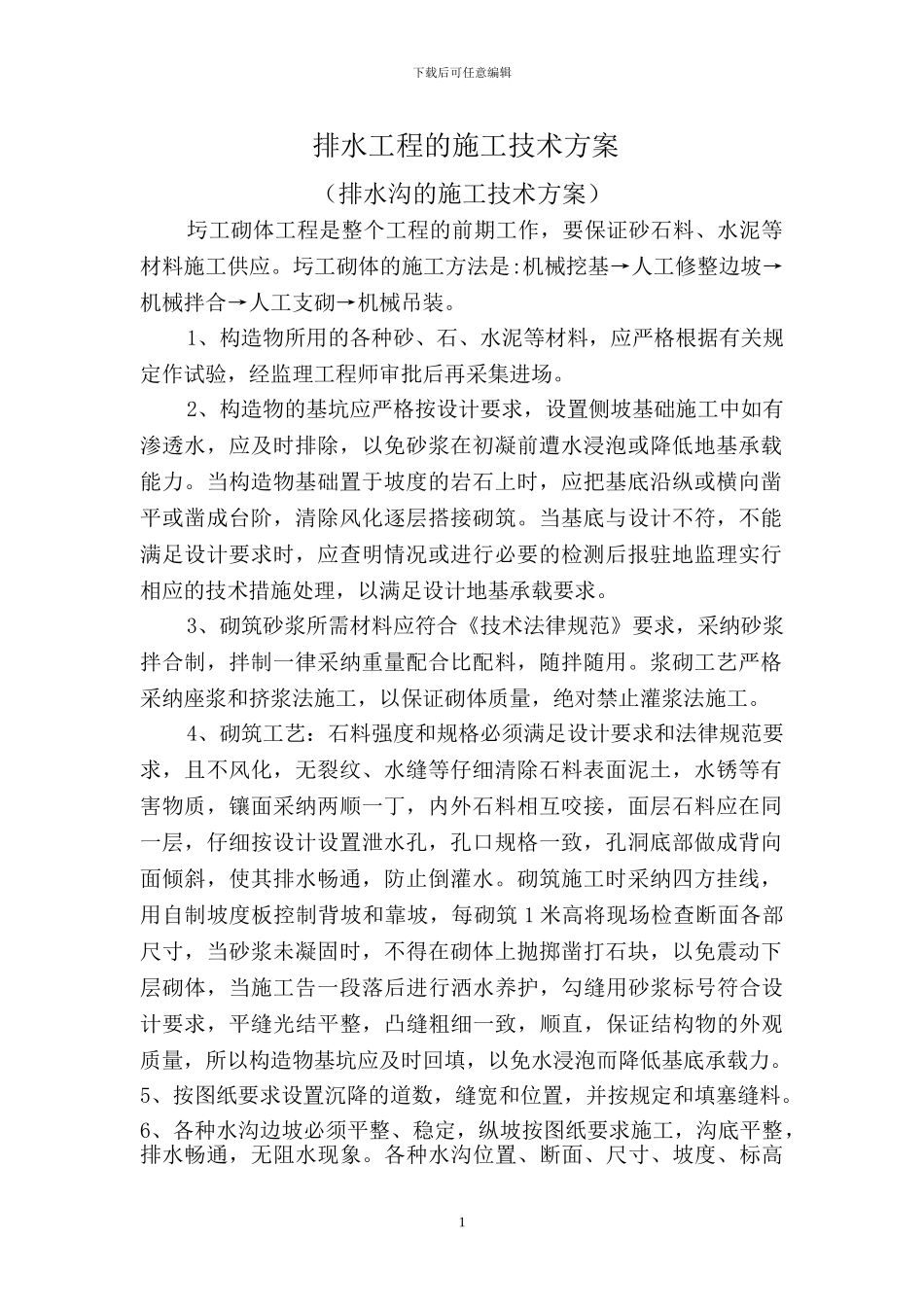

下载后可任意编辑 排水工程的施工技术方案(排水沟的施工技术方案)圬工砌体工程是整个工程的前期工作,要保证砂石料、水泥等材料施工供应
圬工砌体的施工方法是:机械挖基→人工修整边坡→机械拌合→人工支砌→机械吊装
1、构造物所用的各种砂、石、水泥等材料,应严格根据有关规定作试验,经监理工程师审批后再采集进场
2、构造物的基坑应严格按设计要求,设置侧坡基础施工中如有渗透水,应及时排除,以免砂浆在初凝前遭水浸泡或降低地基承载能力
当构造物基础置于坡度的岩石上时,应把基底沿纵或横向凿平或凿成台阶,清除风化逐层搭接砌筑
当基底与设计不符,不能满足设计要求时,应查明情况或进行必要的检测后报驻地监理实行相应的技术措施处理,以满足设计地基承载要求
3、砌筑砂浆所需材料应符合《技术法律规范》要求,采纳砂浆拌合制,拌制一律采纳重量配合比配料,随拌随用
浆砌工艺严格采纳座浆和挤浆法施工,以保证砌体质量,绝对禁止灌浆法施工
4、砌筑工艺:石料强度和规格必须满足设计要求和法律规范要求,且不风化,无裂纹、水缝等仔细清除石料表面泥土,水锈等有害物质,镶面采纳两顺一丁,内外石料相互咬接,面层石料应在同一层,仔细按设计设置泄水孔,孔口规格一致,孔洞底部做成背向面倾斜,使其排水畅通,防止倒灌水
砌筑施工时采纳四方挂线,用自制坡度板控制背坡和靠坡,每砌筑 1 米高将现场检查断面各部尺寸,当砂浆未凝固时,不得在砌体上抛掷凿打石块,以免震动下层砌体,当施工告一段落后进行洒水养护,勾缝用砂浆标号符合设计要求,平缝光结平整,凸缝粗细一致,顺直,保证结构物的外观质量,所以构造物基坑应及时回填,以免水浸泡而降低基底承载力
5、按图纸要求设置沉降的道数,缝宽和位置,并按规定和填塞缝料
6、各种水沟边坡必须平整、稳定,纵坡按图纸要求施工,沟底平整,排水畅通,无阻水现象

各种水沟位置、断面、尺寸、坡度、标高1下载后可任意编辑均应符合
