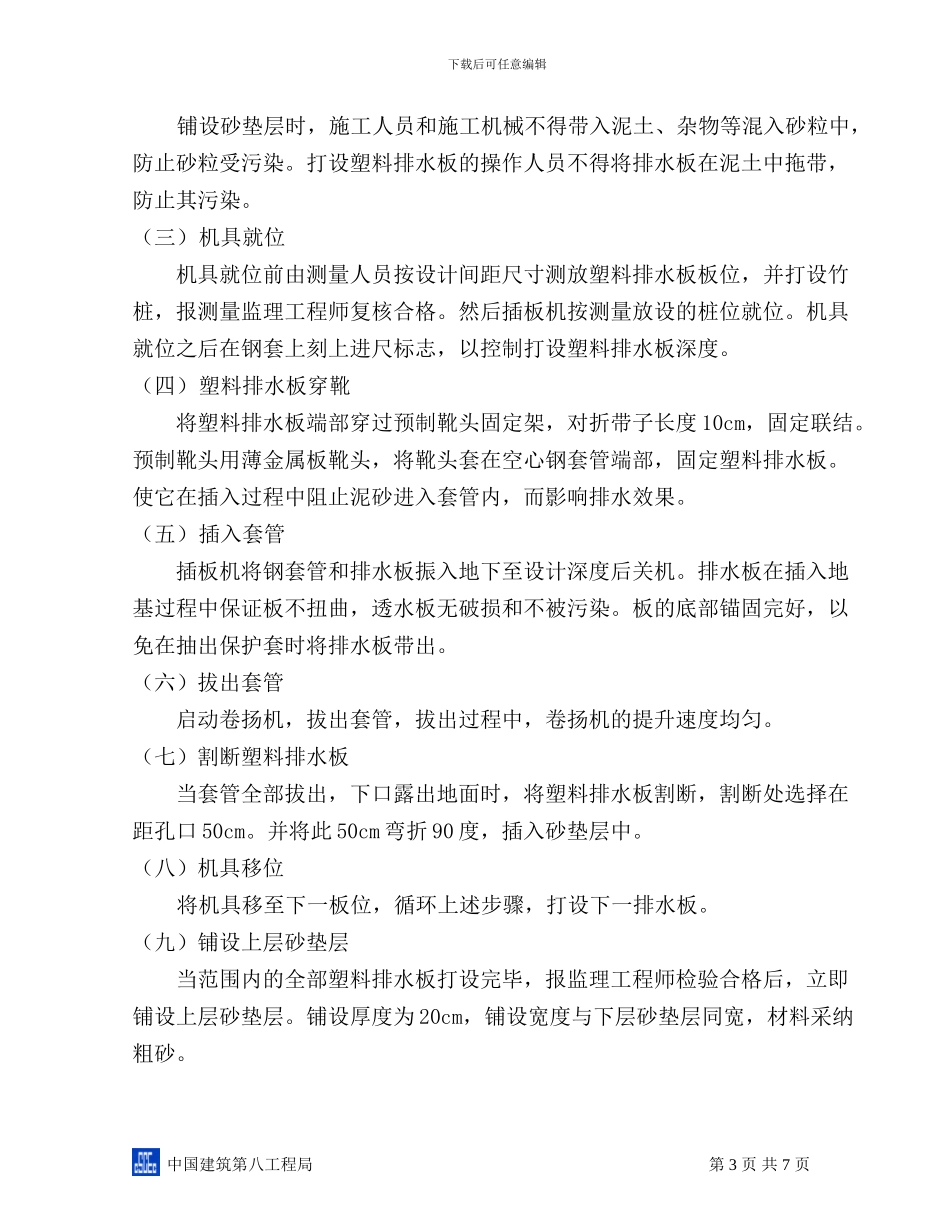

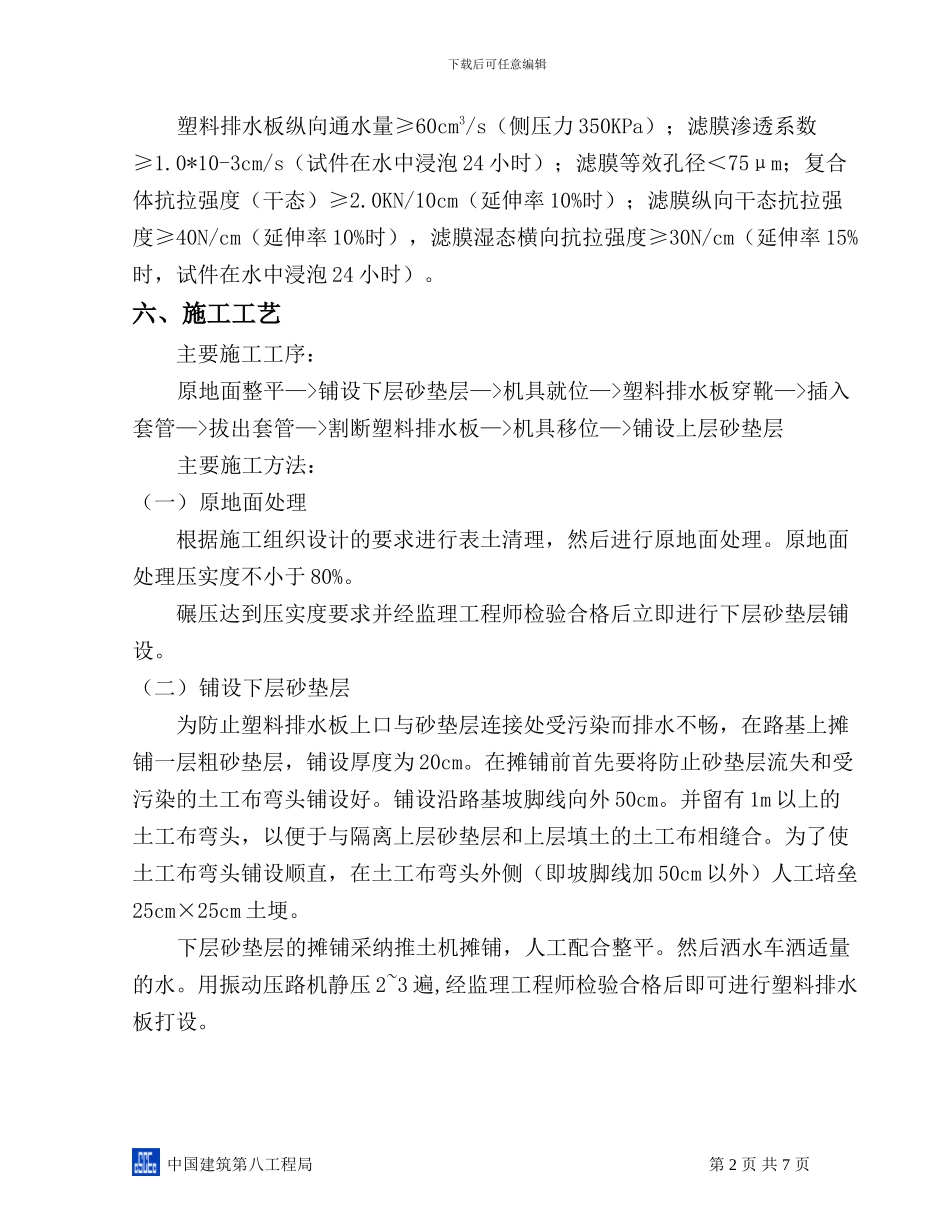

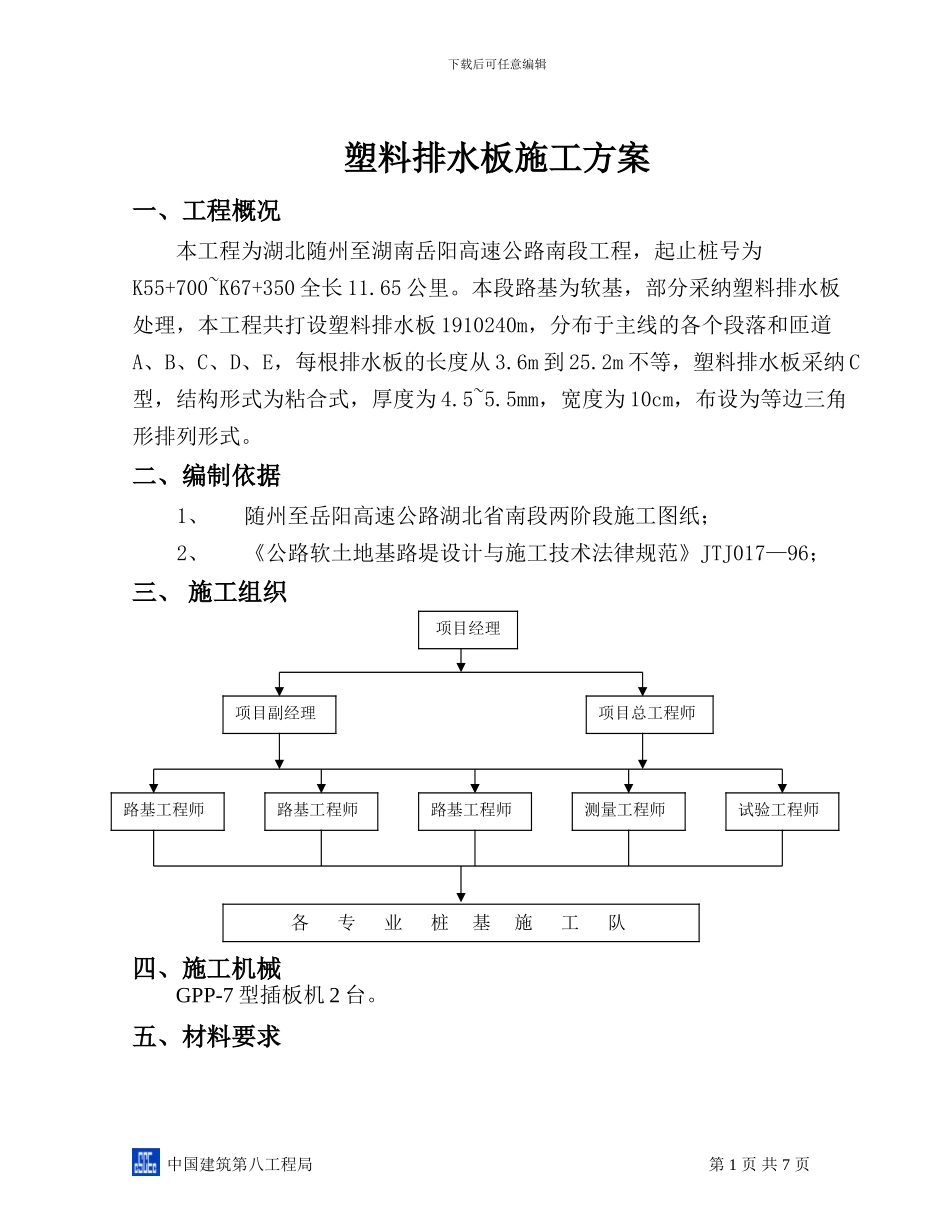

下载后可任意编辑塑料排水板施工方案一、工程概况 本工程为湖北随州至湖南岳阳高速公路南段工程,起止桩号为K55+700~K67+350 全长 11.65 公里。本段路基为软基,部分采纳塑料排水板处理,本工程共打设塑料排水板 1910240m,分布于主线的各个段落和匝道A、B、C、D、E,每根排水板的长度从 3.6m 到 25.2m 不等,塑料排水板采纳 C型,结构形式为粘合式,厚度为 4.5~5.5mm,宽度为 10cm,布设为等边三角形排列形式。二、编制依据1、随州至岳阳高速公路湖北省南段两阶段施工图纸;2、《公路软土地基路堤设计与施工技术法律规范》JTJ017—96;三、 施工组织四、施工机械GPP-7 型插板机 2 台。五、材料要求中国建筑第八工程局 第 1 页 共 7 页项目经理项目副经理项目总工程师路基工程师路基工程师路基工程师测量工程师试验工程师各 专 业 桩 基 施 工 队下载后可任意编辑塑料排水板纵向通水量≥60cm3/s(侧压力 350KPa);滤膜渗透系数≥1.0*10-3cm/s(试件在水中浸泡 24 小时);滤膜等效孔径<75μm;复合体抗拉强度(干态)≥2.0KN/10cm(延伸率 10%时);滤膜纵向干态抗拉强度≥40N/cm(延伸率 10%时),滤膜湿态横向抗拉强度≥30N/cm(延伸率 15%时,试件在水中浸泡 24 小时)。六、施工工艺 主要施工工序:原地面整平—>铺设下层砂垫层—>机具就位—>塑料排水板穿靴—>插入套管—>拔出套管—>割断塑料排水板—>机具移位—>铺设上层砂垫层 主要施工方法:(一)原地面处理 根据施工组织设计的要求进行表土清理,然后进行原地面处理。原地面处理压实度不小于 80%。 碾压达到压实度要求并经监理工程师检验合格后立即进行下层砂垫层铺设。(二)铺设下层砂垫层 为防止塑料排水板上口与砂垫层连接处受污染而排水不畅,在路基上摊铺一层粗砂垫层,铺设厚度为 20cm。在摊铺前首先要将防止砂垫层流失和受污染的土工布弯头铺设好。铺设沿路基坡脚线向外 50cm。并留有 1m 以上的土工布弯头,以便于与隔离上层砂垫层和上层填土的土工布相缝合。为了使土工布弯头铺设顺直,在土工布弯头外侧(即坡脚线加 50cm 以外)人工培垒25cm×25cm 土埂。下层砂垫层的摊铺采纳推土机摊铺,人工配合整平。然后洒水车洒适量的水。用振动压路机静压 2~3 遍,经监理工程师检验合格后即可进行塑料排水板打设。中国建筑第八工程局 第 2 页 共 7 页下载后可任意编辑铺设砂垫层时,施工人员和施工机械不得带入泥土、杂物...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

排水板施工方案

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
