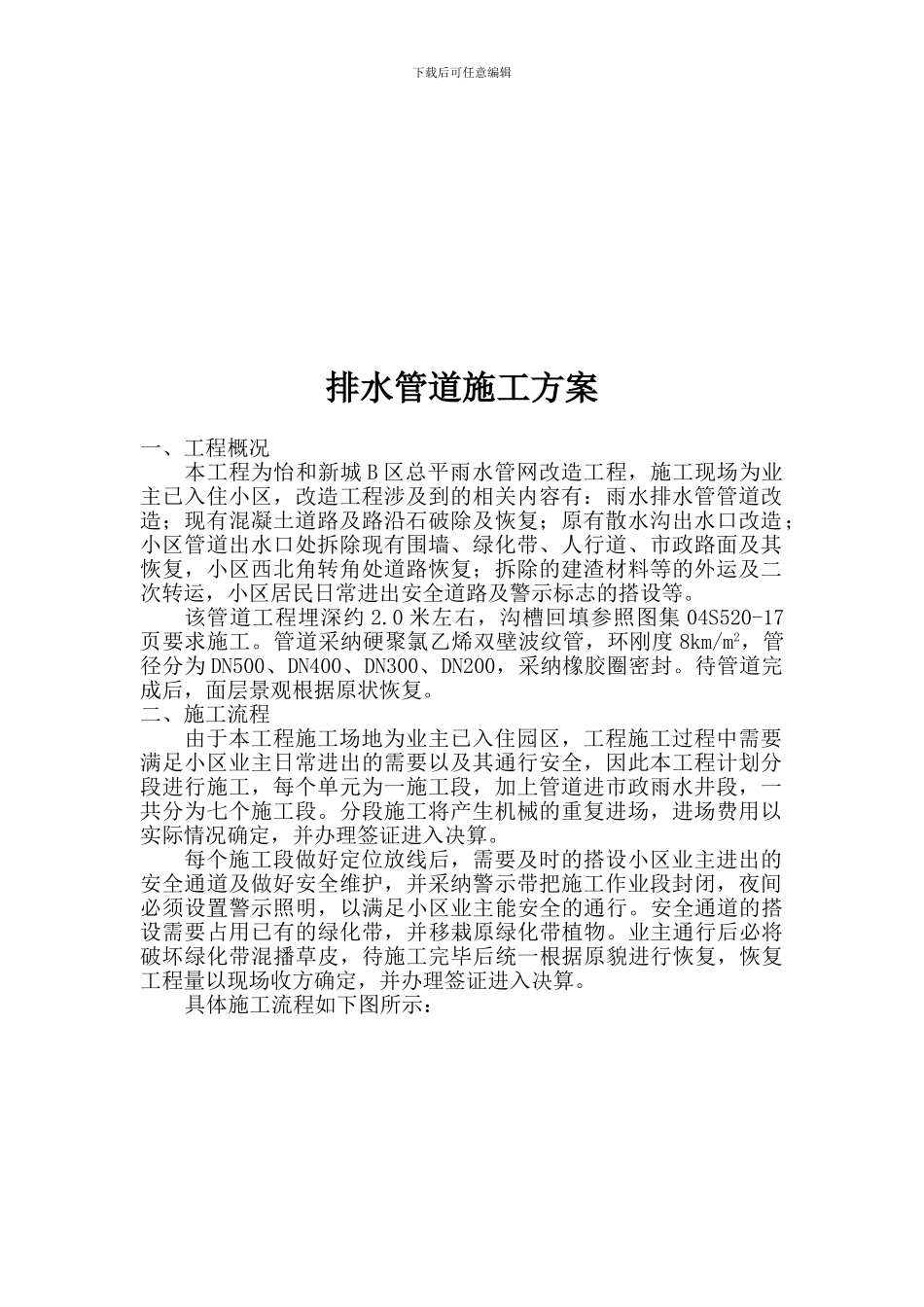

】怡和新城 B 区总平雨水管网工程施工方案会签页建设单位:代表签字(盖章):监理单位:代表签字(盖章):施工单位:代表签字(盖章):下载后可任意编辑排水管道施工方案一、工程概况本工程为怡和新城 B 区总平雨水管网改造工程,施工现场为业主已入住小区,改造工程涉及到的相关内容有:雨水排水管管道改造;现有混凝土道路及路沿石破除及恢复;原有散水沟出水口改造;小区管道出水口处拆除现有围墙、绿化带、人行道、市政路面及其恢复,小区西北角转角处道路恢复;拆除的建渣材料等的外运及二次转运,小区居民日常进出安全道路及警示标志的搭设等
该管道工程埋深约 2
0 米左右,沟槽回填参照图集 04S520-17页要求施工
管道采纳硬聚氯乙烯双壁波纹管,环刚度 8km/m2,管径分为 DN500、DN400、DN300、DN200,采纳橡胶圈密封
待管道完成后,面层景观根据原状恢复
二、施工流程由于本工程施工场地为业主已入住园区,工程施工过程中需要满足小区业主日常进出的需要以及其通行安全,因此本工程计划分段进行施工,每个单元为一施工段,加上管道进市政雨水井段,一共分为七个施工段
分段施工将产生机械的重复进场,进场费用以实际情况确定,并办理签证进入决算
每个施工段做好定位放线后,需要及时的搭设小区业主进出的安全通道及做好安全维护,并采纳警示带把施工作业段封闭,夜间必须设置警示照明,以满足小区业主能安全的通行
安全通道的搭设需要占用已有的绿化带,并移栽原绿化带植物
业主通行后必将破坏绿化带混播草皮,待施工完毕后统一根据原貌进行恢复,恢复工程量以现场收方确定,并办理签证进入决算
具体施工流程如下图所示:下载后可任意编辑三、施工方法1、确认施工现场,做好施工准备 查看施工现场,了解施工现场实际
