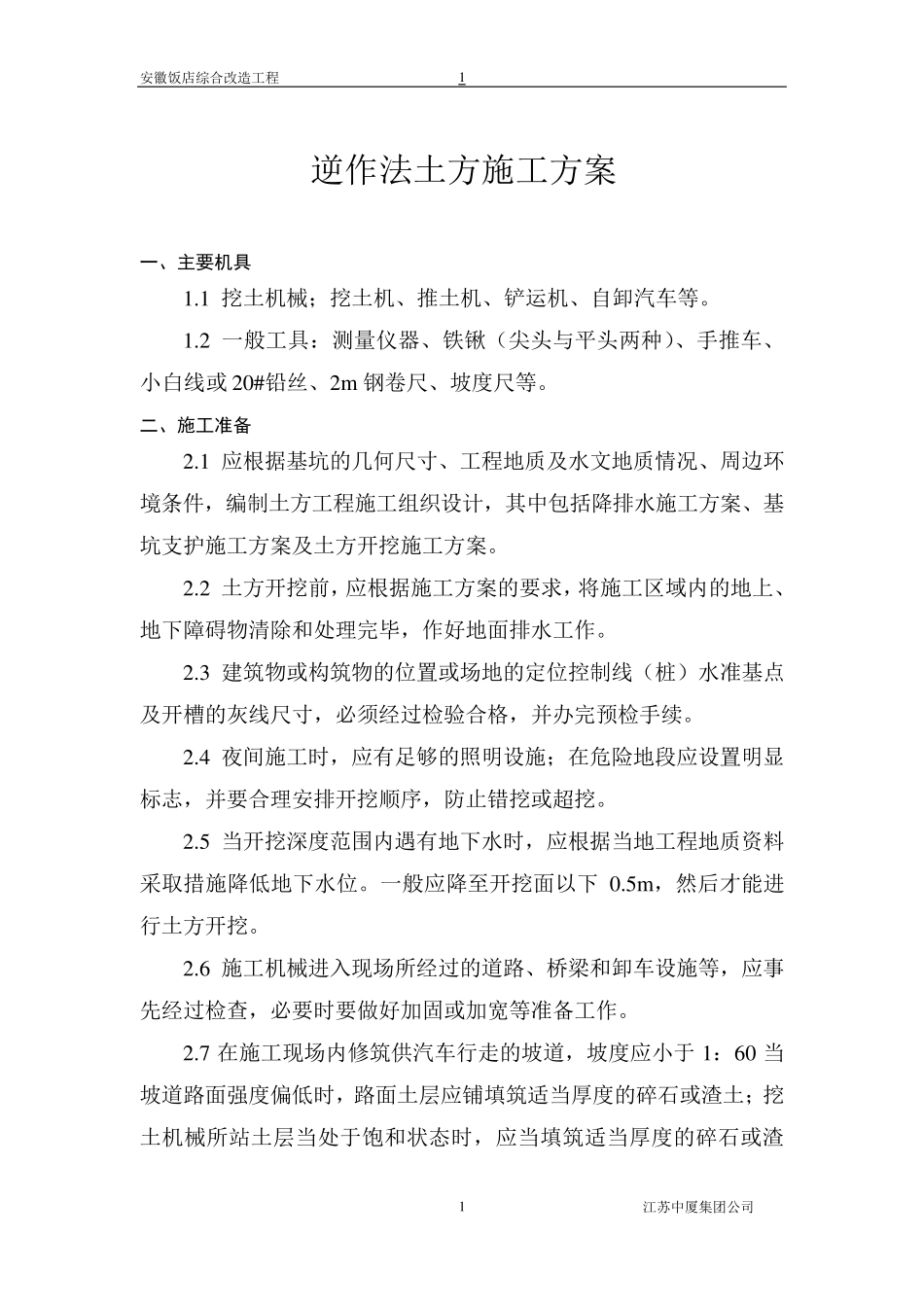

安徽饭店综合改造工程 江苏中厦集团公司 1 1 逆作法土方施工方案 一、主要机具 1
1 挖土机械;挖土机、推土机、铲运机、自卸汽车等
2 一般工具:测量仪器、铁锹(尖头与平头两种)、手推车、小白线或 20#铅丝、2m 钢卷尺、坡度尺等
二、施工准备 2
1 应根据基坑的几何尺寸、工程地质及水文地质情况、周边环境条件,编制土方工程施工组织设计,其中包括降排水施工方案、基坑支护施工方案及土方开挖施工方案
2 土方开挖前,应根据施工方案的要求,将施工区域内的地上、地下障碍物清除和处理完毕,作好地面排水工作
3 建筑物或构筑物的位置或场地的定位控制线(桩)水准基点及开槽的灰线尺寸,必须经过检验合格,并办完预检手续
4 夜间施工时,应有足够的照明设施;在危险地段应设置明显标志,并要合理安排开挖顺序,防止错挖或超挖
5 当开挖深度范围内遇有地下水时,应根据当地工程地质资料采取措施降低地下水位
一般应降至开挖面以下 0
5m ,然后才能进行土方开挖
6 施工机械进入现场所经过的道路、桥梁和卸车设施等,应事先经过检查,必要时要做好加固或加宽等准备工作
7 在施工现场内修筑供汽车行走的坡道,坡度应小于 1:60 当坡道路面强度偏低时,路面土层应铺填筑适当厚度的碎石或渣土;挖土机械所站土层当处于饱和状态时,应当填筑适当厚度的碎石或渣安徽饭店综合改造工程 江苏中厦集团公司 2 2 土,以免施工机械出现塌陷

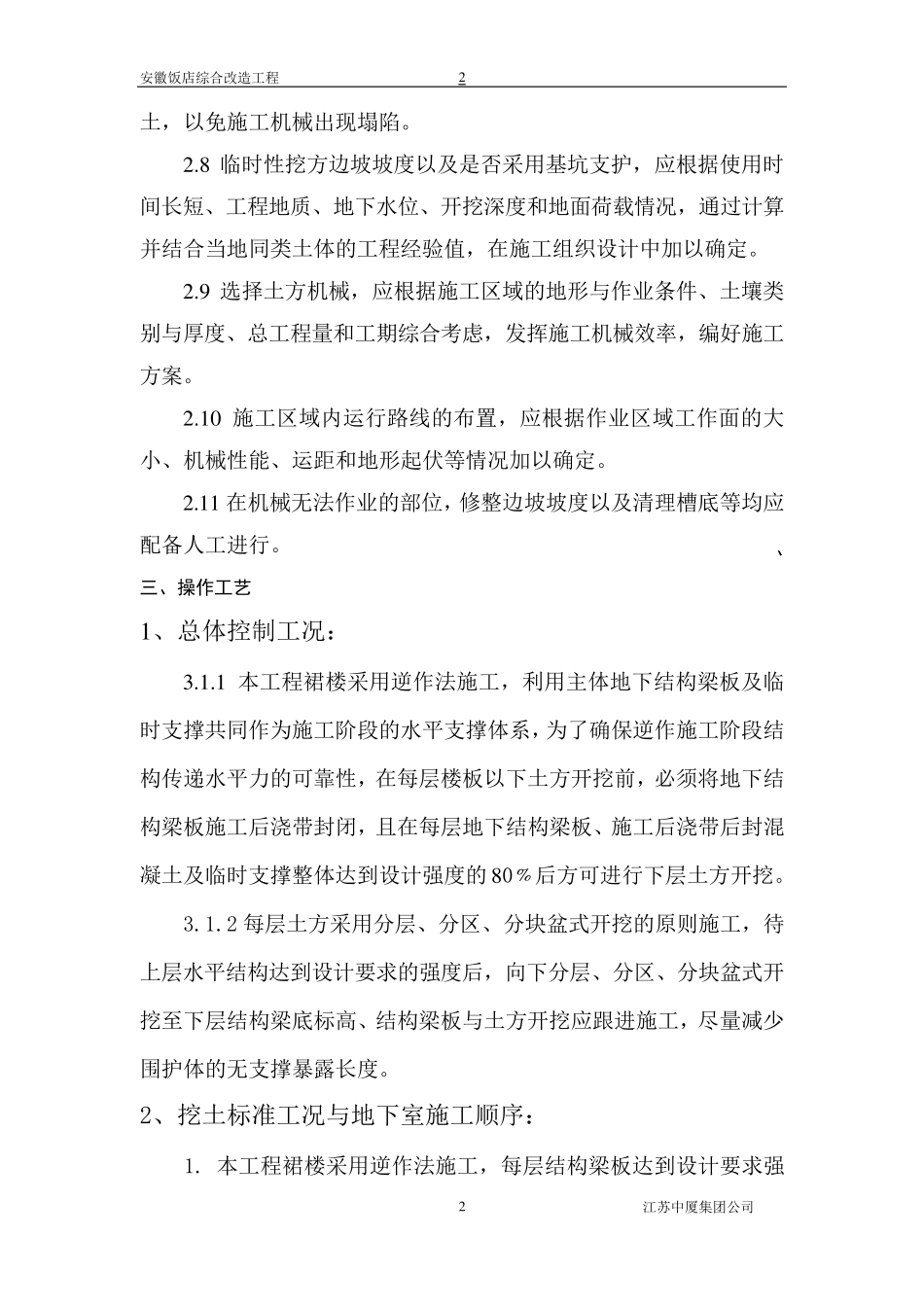

8 临时性挖方边坡坡度以及是否采用基坑支护,应根据使用时间长短、工程地质、地下水位、开挖深度和地面荷载情况,通过计算并结合当地同类土体的工程经验值,在施工组织设计中加以确定
9 选择土方机械,应根据施工区域的地形与作业条件、土壤类别与厚度、总工程量和工期综合考虑,发挥施工机械效率,编好施工方案
1 0 施工区域内运行路线的布
