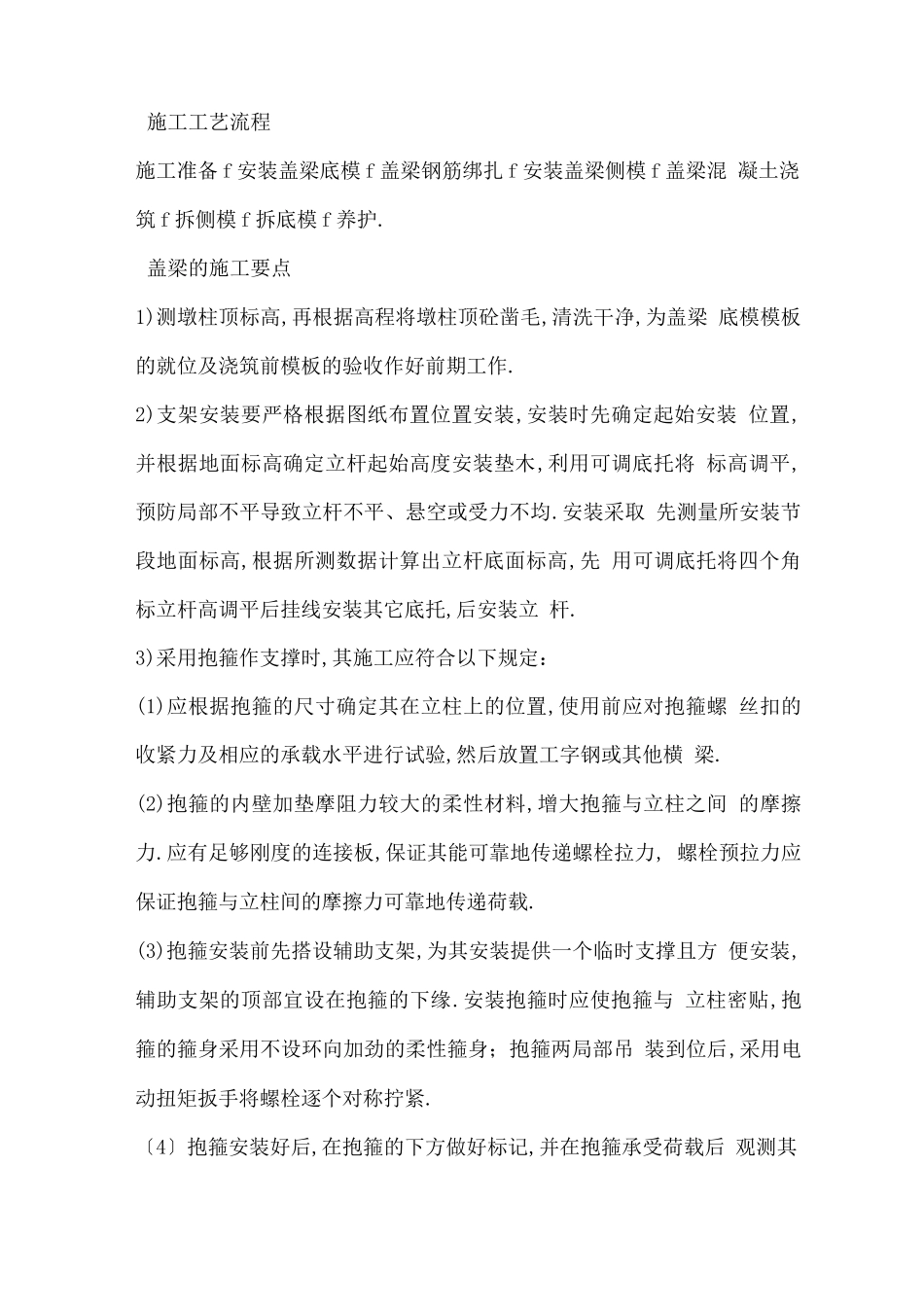

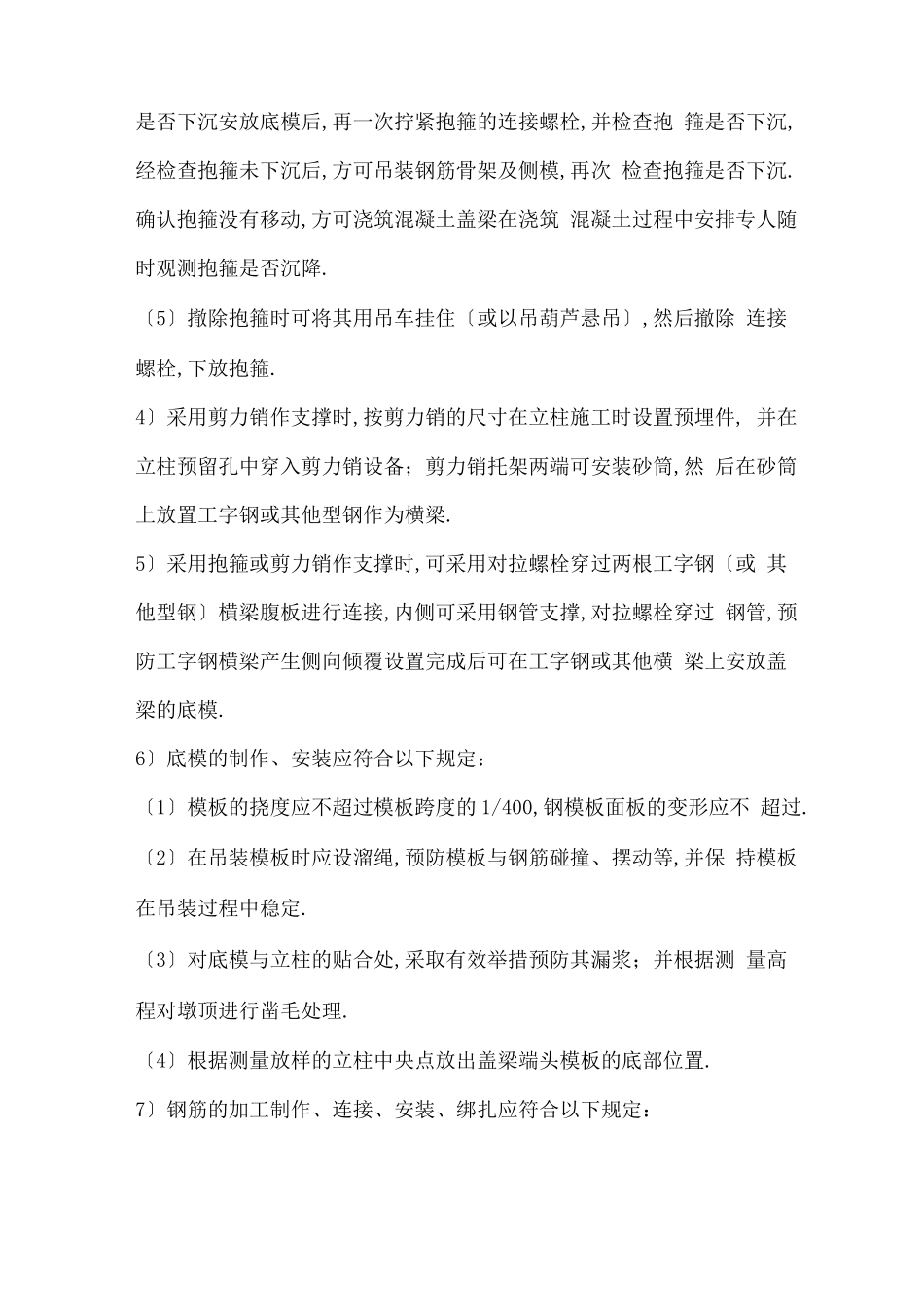

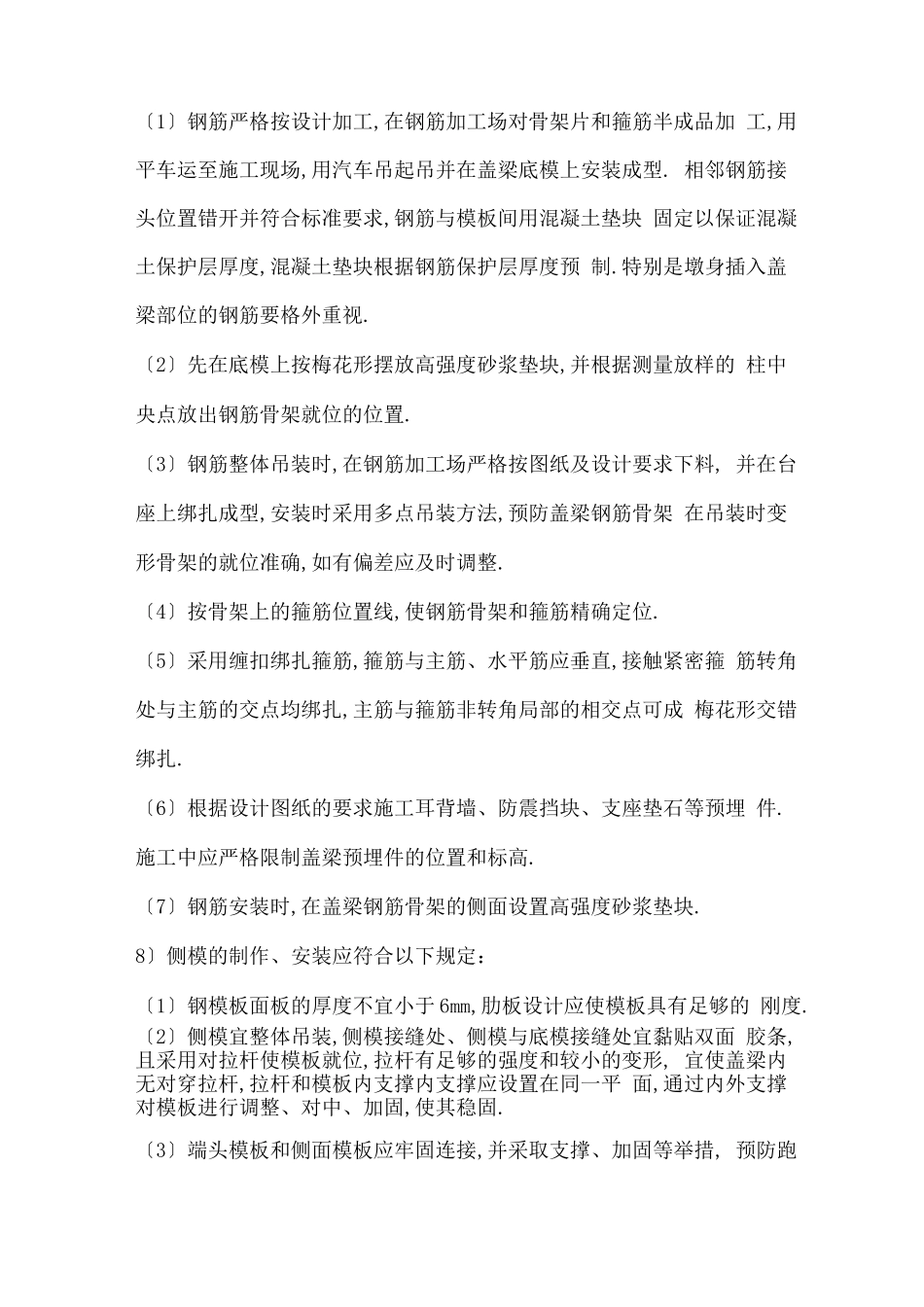

施工工艺流程施工准备 f 安装盖梁底模 f 盖梁钢筋绑扎 f 安装盖梁侧模 f 盖梁混 凝土浇筑 f 拆侧模 f 拆底模 f 养护.盖梁的施工要点1)测墩柱顶标高,再根据高程将墩柱顶砼凿毛,清洗干净,为盖梁 底模模板的就位及浇筑前模板的验收作好前期工作.2)支架安装要严格根据图纸布置位置安装,安装时先确定起始安装 位置,并根据地面标高确定立杆起始高度安装垫木,利用可调底托将 标高调平,预防局部不平导致立杆不平、悬空或受力不均.安装采取 先测量所安装节段地面标高,根据所测数据计算出立杆底面标高,先 用可调底托将四个角标立杆高调平后挂线安装其它底托,后安装立 杆.3)采用抱箍作支撑时,其施工应符合以下规定:(1)应根据抱箍的尺寸确定其在立柱上的位置,使用前应对抱箍螺 丝扣的收紧力及相应的承载水平进行试验,然后放置工字钢或其他横 梁.(2)抱箍的内壁加垫摩阻力较大的柔性材料,增大抱箍与立柱之间 的摩擦力.应有足够刚度的连接板,保证其能可靠地传递螺栓拉力, 螺栓预拉力应保证抱箍与立柱间的摩擦力可靠地传递荷载.(3)抱箍安装前先搭设辅助支架,为其安装提供一个临时支撑且方 便安装,辅助支架的顶部宜设在抱箍的下缘.安装抱箍时应使抱箍与 立柱密贴,抱箍的箍身采用不设环向加劲的柔性箍身;抱箍两局部吊 装到位后,采用电动扭矩扳手将螺栓逐个对称拧紧.〔4〕抱箍安装好后,在抱箍的下方做好标记,并在抱箍承受荷载后 观测其是否下沉安放底模后,再一次拧紧抱箍的连接螺栓,并检查抱 箍是否下沉,经检查抱箍未下沉后,方可吊装钢筋骨架及侧模,再次 检查抱箍是否下沉.确认抱箍没有移动,方可浇筑混凝土盖梁在浇筑 混凝土过程中安排专人随时观测抱箍是否沉降.〔5〕撤除抱箍时可将其用吊车挂住〔或以吊葫芦悬吊〕,然后撤除 连接螺栓,下放抱箍.4〕采用剪力销作支撑时,按剪力销的尺寸在立柱施工时设置预埋件, 并在立柱预留孔中穿入剪力销设备;剪力销托架两端可安装砂筒,然 后在砂筒上放置工字钢或其他型钢作为横梁.5〕采用抱箍或剪力销作支撑时,可采用对拉螺栓穿过两根工字钢〔或 其他型钢〕横梁腹板进行连接,内侧可采用钢管支撑,对拉螺栓穿过 钢管,预防工字钢横梁产生侧向倾覆设置完成后可在工字钢或其他横 梁上安放盖梁的底模.6〕底模的制作、安装应符合以下规定:〔1〕模板的挠度应不超过模板跨度的 1/400,钢模板面板的变形应不 超过.〔2〕在吊装模板时应设溜绳,预防模板与钢筋碰撞、摆动等,并保 持模板在吊装过程中稳...
