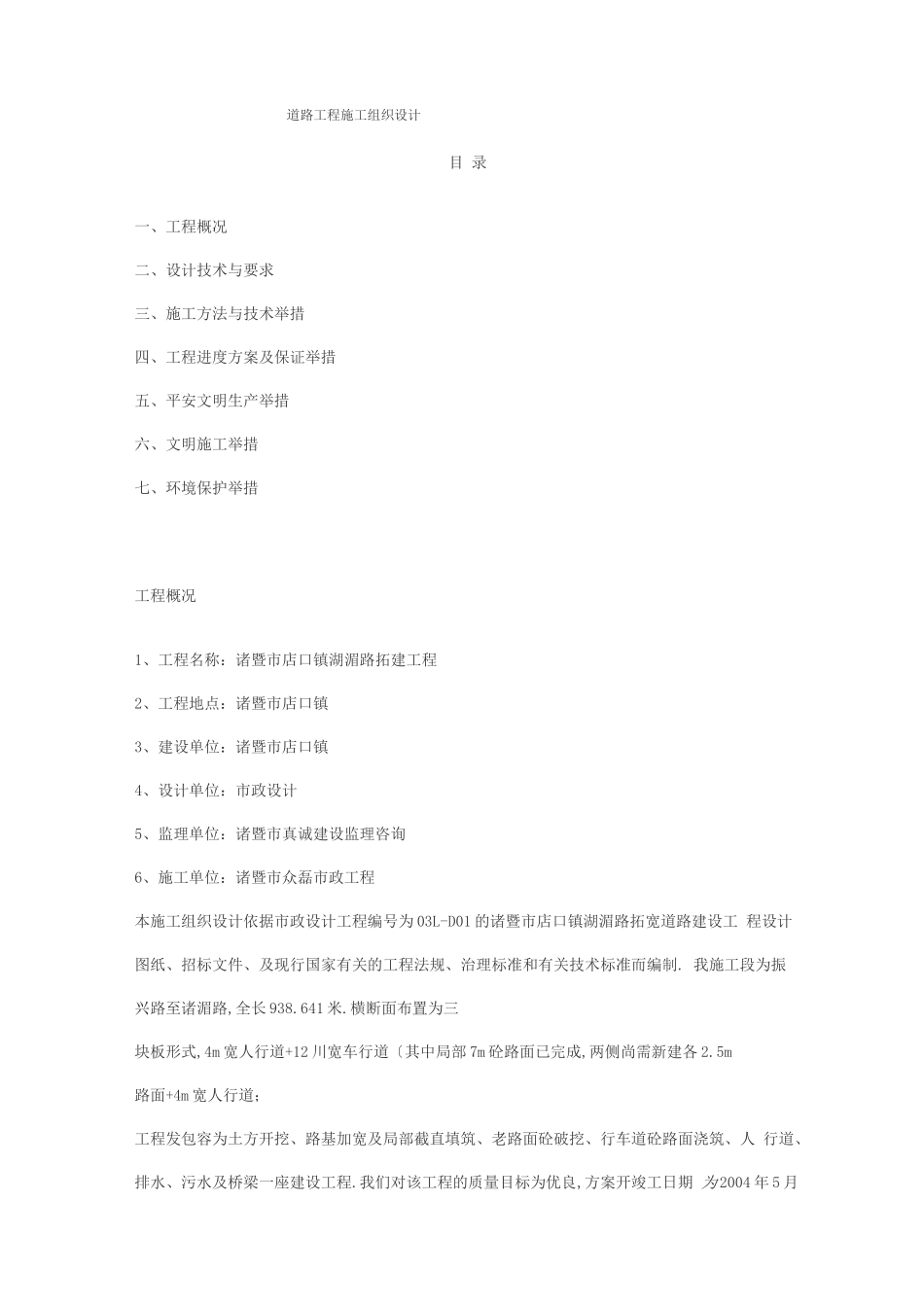

道路工程施工组织设计目 录一、工程概况二、设计技术与要求三、施工方法与技术举措四、工程进度方案及保证举措五、平安文明生产举措六、文明施工举措七、环境保护举措工程概况1、工程名称:诸暨市店口镇湖湄路拓建工程2、工程地点:诸暨市店口镇3、建设单位:诸暨市店口镇4、设计单位:市政设计5、监理单位:诸暨市真诚建设监理咨询6、施工单位:诸暨市众磊市政工程本施工组织设计依据市政设计工程编号为 03L-D01 的诸暨市店口镇湖湄路拓宽道路建设工 程设计图纸、招标文件、及现行国家有关的工程法规、治理标准和有关技术标准而编制
我施工段为振兴路至诸湄路,全长 938
横断面布置为三块板形式,4m 宽人行道+12 川宽车行道〔其中局部 7m 砼路面已完成,两侧尚需新建各 2
5m路面+4m 宽人行道;工程发包容为土方开挖、路基加宽及局部截直填筑、老路面砼破挖、行车道砼路面浇筑、人 行道、排水、污水及桥梁一座建设工程

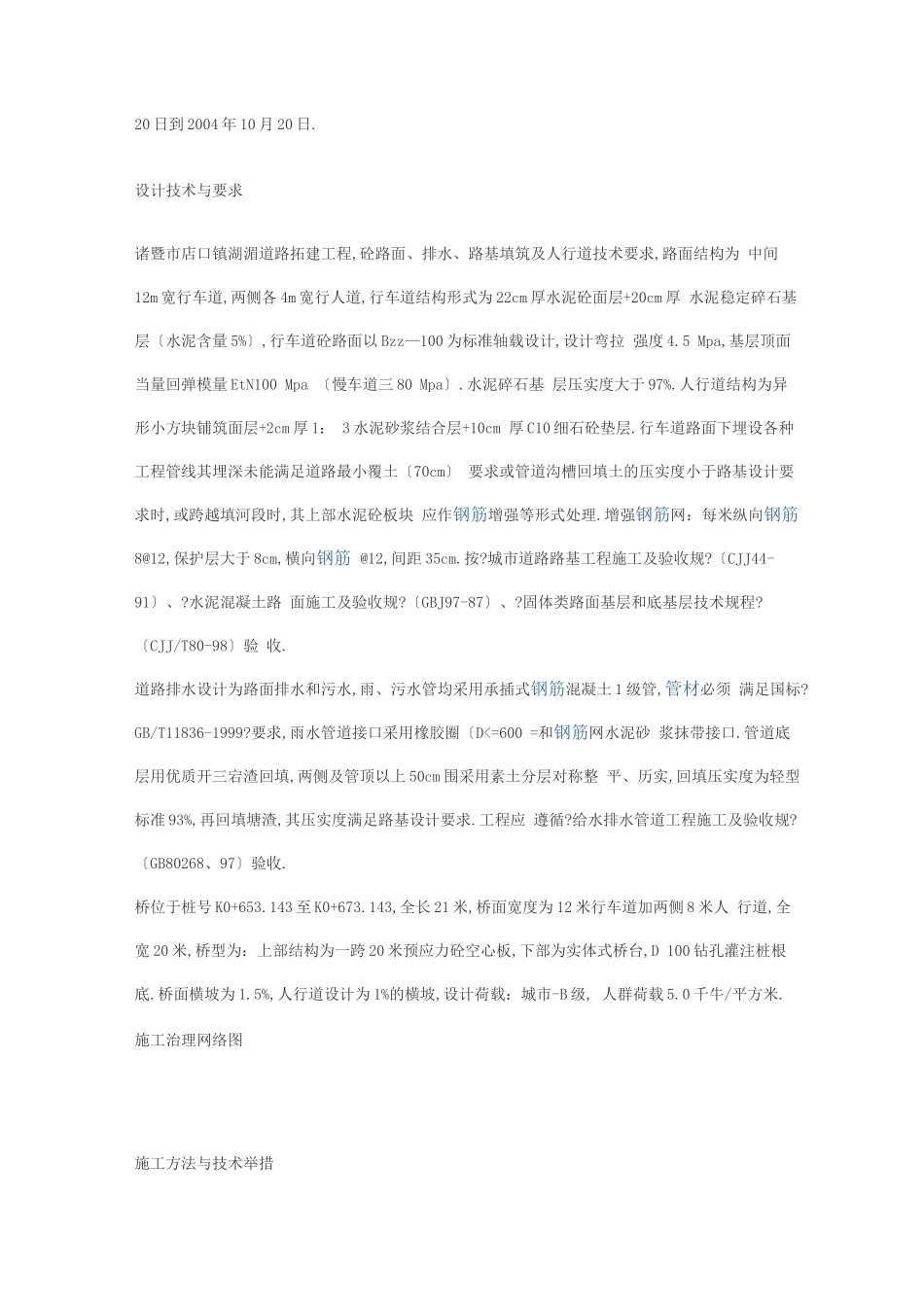

我们对该工程的质量目标为优良,方案开竣工日期 为 2004 年 5 月20 日到 2004 年 10 月 20 日

设计技术与要求诸暨市店口镇湖湄道路拓建工程,砼路面、排水、路基填筑及人行道技术要求,路面结构为 中间12m 宽行车道,两侧各 4m 宽行人道,行车道结构形式为 22cm 厚水泥砼面层+20cm 厚 水泥稳定碎石基层〔水泥含量 5%〕,行车道砼路面以 Bzz—100 为标准轴载设计,设计弯拉 强度 4
5 Mpa,基层顶面当量回弹模量 EtN100 Mpa 〔慢车道三 80 Mpa〕
水泥碎石基 层压实度大于 97%
人行道结构为异形小方块铺筑面层+2cm 厚 1: 3 水泥砂浆结合层+10cm 厚 C10 细石砼垫层
行车道路面下埋设各种工程管线其埋深未能满足道路最小覆土〔70cm〕 要求或管道沟槽回填土的压实度小于路基设计要求时,或跨越填河段时,其上部水
