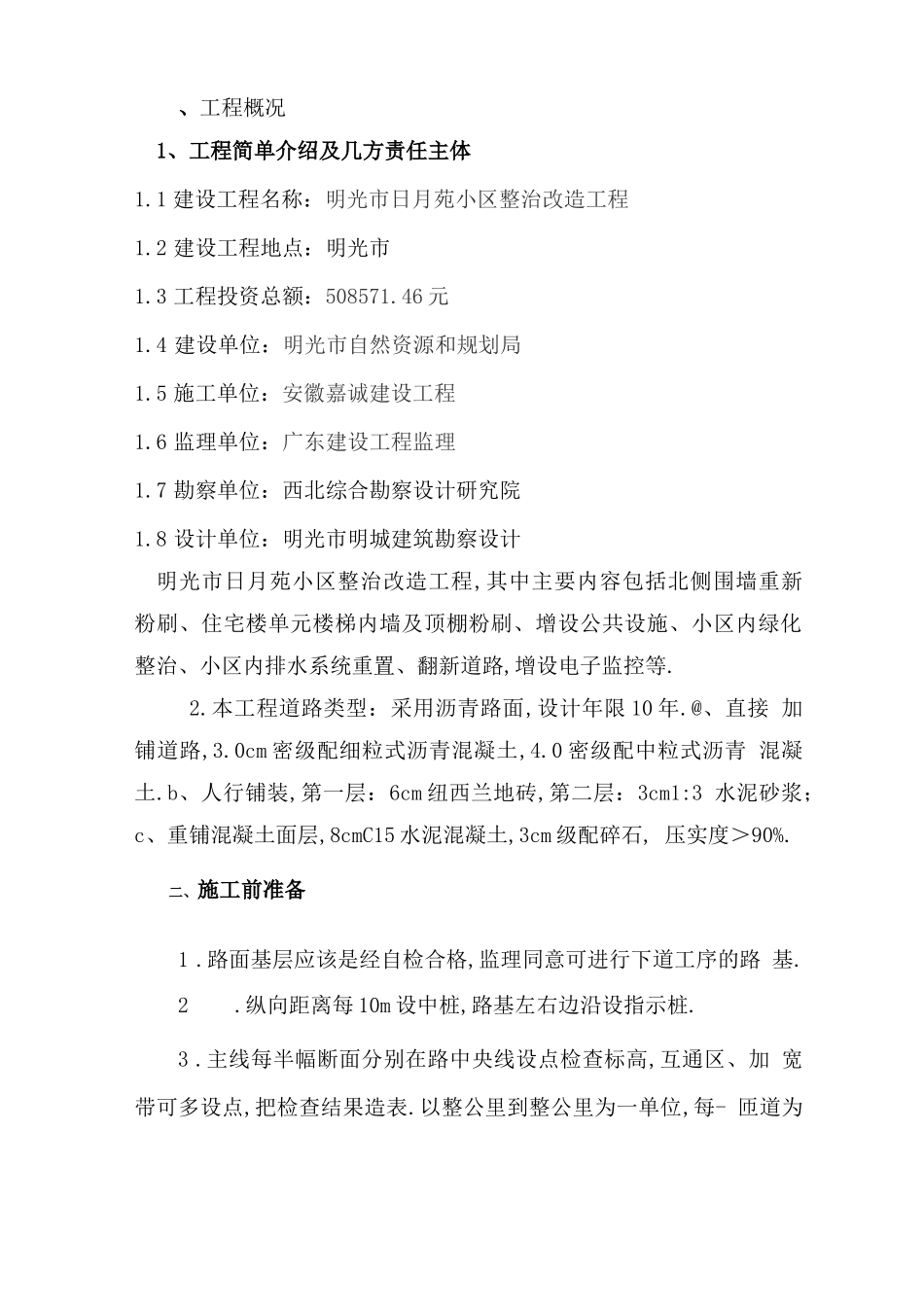

明光市日月苑小区整治改造工程道路工程施工方案2021 年 5 月、工程概况1、工程简单介绍及几方责任主体1
1 建设工程名称:明光市日月苑小区整治改造工程1
2 建设工程地点:明光市1
3 工程投资总额:508571
4 建设单位:明光市自然资源和规划局1
5 施工单位:安徽嘉诚建设工程1
6 监理单位:广东建设工程监理1
7 勘察单位:西北综合勘察设计研究院1
8 设计单位:明光市明城建筑勘察设计明光市日月苑小区整治改造工程,其中主要内容包括北侧围墙重新 粉刷、住宅楼单元楼梯内墙及顶棚粉刷、增设公共设施、小区内绿化 整治、小区内排水系统重置、翻新道路,增设电子监控等
本工程道路类型:采用沥青路面,设计年限 10 年
@、直接 加铺道路,3
0cm 密级配细粒式沥青混凝土,4
0 密级配中粒式沥青 混凝土
b、人行铺装,第一层:6cm 纽西兰地砖,第二层:3cm1:3 水泥砂浆;c、重铺混凝土面层,8cmC15 水泥混凝土,3cm 级配碎石, 压实度>90%
二、施工前准备1
路面基层应该是经自检合格,监理同意可进行下道工序的路 基
纵向距离每 10m 设中桩,路基左右边沿设指示桩
主线每半幅断面分别在路中央线设点检查标高,互通区、加 宽带可多设点,把检查结果造表

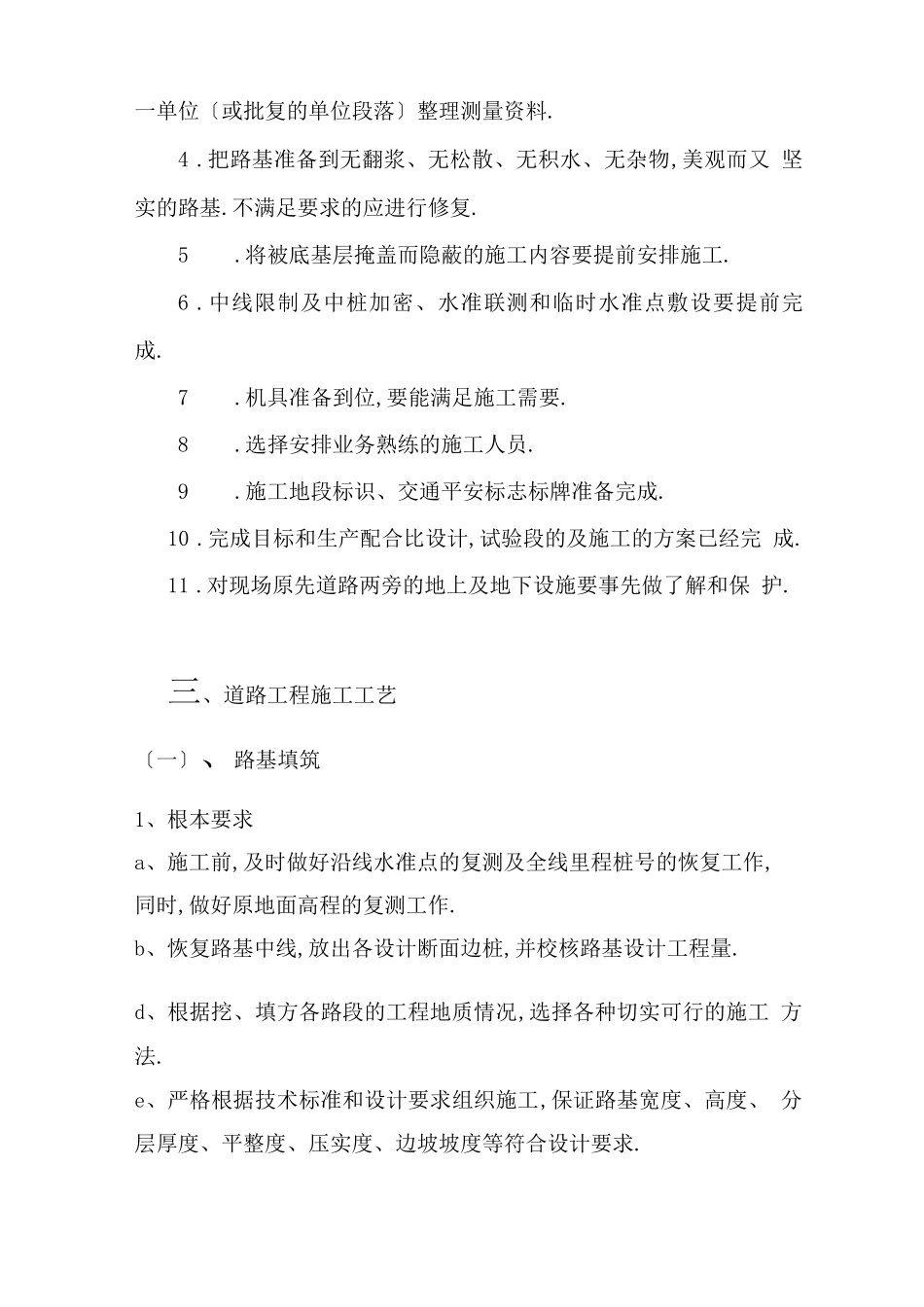

以整公里到整公里为一单位,每- 匝道为一单位〔或批复的单位段落〕整理测量资料
把路基准备到无翻浆、无松散、无积水、无杂物,美观而又 坚实的路基
不满足要求的应进行修复
将被底基层掩盖而隐蔽的施工内容要提前安排施工
中线限制及中桩加密、水准联测和临时水准点敷设要提前完 成
机具准备到位,要能满足施工需要
选择安排业务熟练的施工人员
施工地段标识、交通平安标志标牌准备完成
完成目标和生产配合比设计,试验段的及施工的方案已经完 成
对现场原先道路两
