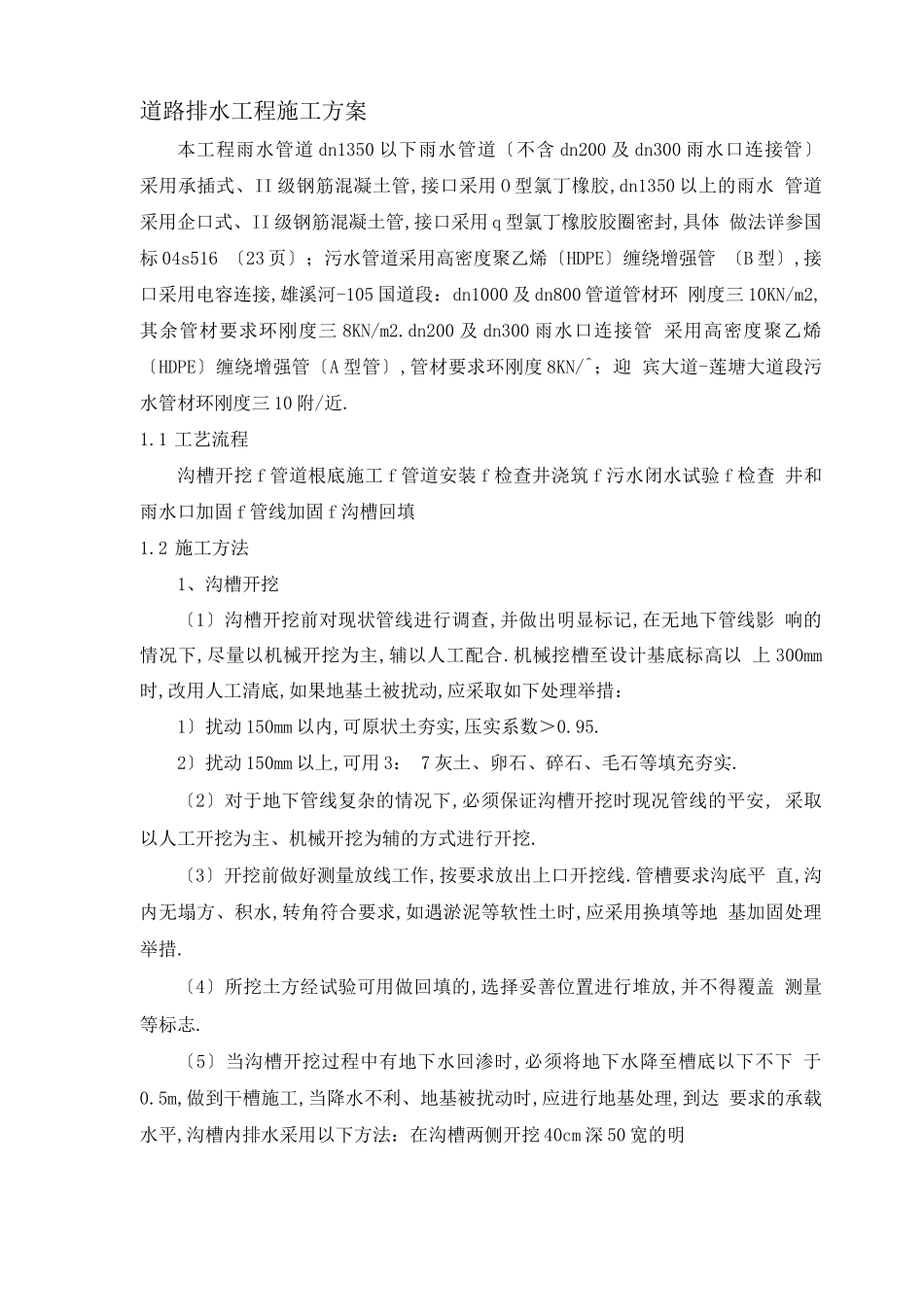

道路排水工程施工方案本工程雨水管道 dn1350 以下雨水管道〔不含 dn200 及 dn300 雨水口连接管〕 采用承插式、II 级钢筋混凝土管,接口采用 O 型氯丁橡胶,dn1350 以上的雨水 管道采用企口式、II 级钢筋混凝土管,接口采用 q 型氯丁橡胶胶圈密封,具体 做法详参国标 04s516 〔23 页〕;污水管道采用高密度聚乙烯〔HDPE〕缠绕增强管 〔B 型〕,接口采用电容连接,雄溪河-105 国道段:dn1000 及 dn800 管道管材环 刚度三 10KN/m2,其余管材要求环刚度三 8KN/m2
dn200 及 dn300 雨水口连接管 采用高密度聚乙烯〔HDPE〕缠绕增强管〔A 型管〕,管材要求环刚度 8KN/^;迎 宾大道-莲塘大道段污水管材环刚度三 10 附/近
1 工艺流程沟槽开挖 f 管道根底施工 f 管道安装 f 检查井浇筑 f 污水闭水试验 f 检查 井和雨水口加固 f 管线加固 f 沟槽回填1
2 施工方法1、沟槽开挖〔1〕沟槽开挖前对现状管线进行调查,并做出明显标记,在无地下管线影 响的情况下,尽量以机械开挖为主,辅以人工配合
机械挖槽至设计基底标高以 上 300mm时,改用人工清底,如果地基土被扰动,应采取如下处理举措:1〕扰动 150mm 以内,可原状土夯实,压实系数>0
2〕扰动 150mm 以上,可用 3: 7 灰土、卵石、碎石、毛石等填充夯实
〔2〕对于地下管线复杂的情况下,必须保证沟槽开挖时现况管线的平安, 采取以人工开挖为主、机械开挖为辅的方式进行开挖
〔3〕开挖前做好测量放线工作,按要求放出上口开挖线
管槽要求沟底平 直,沟内无塌方、积水,转角符合要求,如遇淤泥等软性土时,应采用换填等地 基加固处理举措
〔4〕所挖土方经试验可用做回填的,选择妥善位置进行堆放,并不得覆盖 测量等标志
〔5〕当沟槽开挖过程中有地
