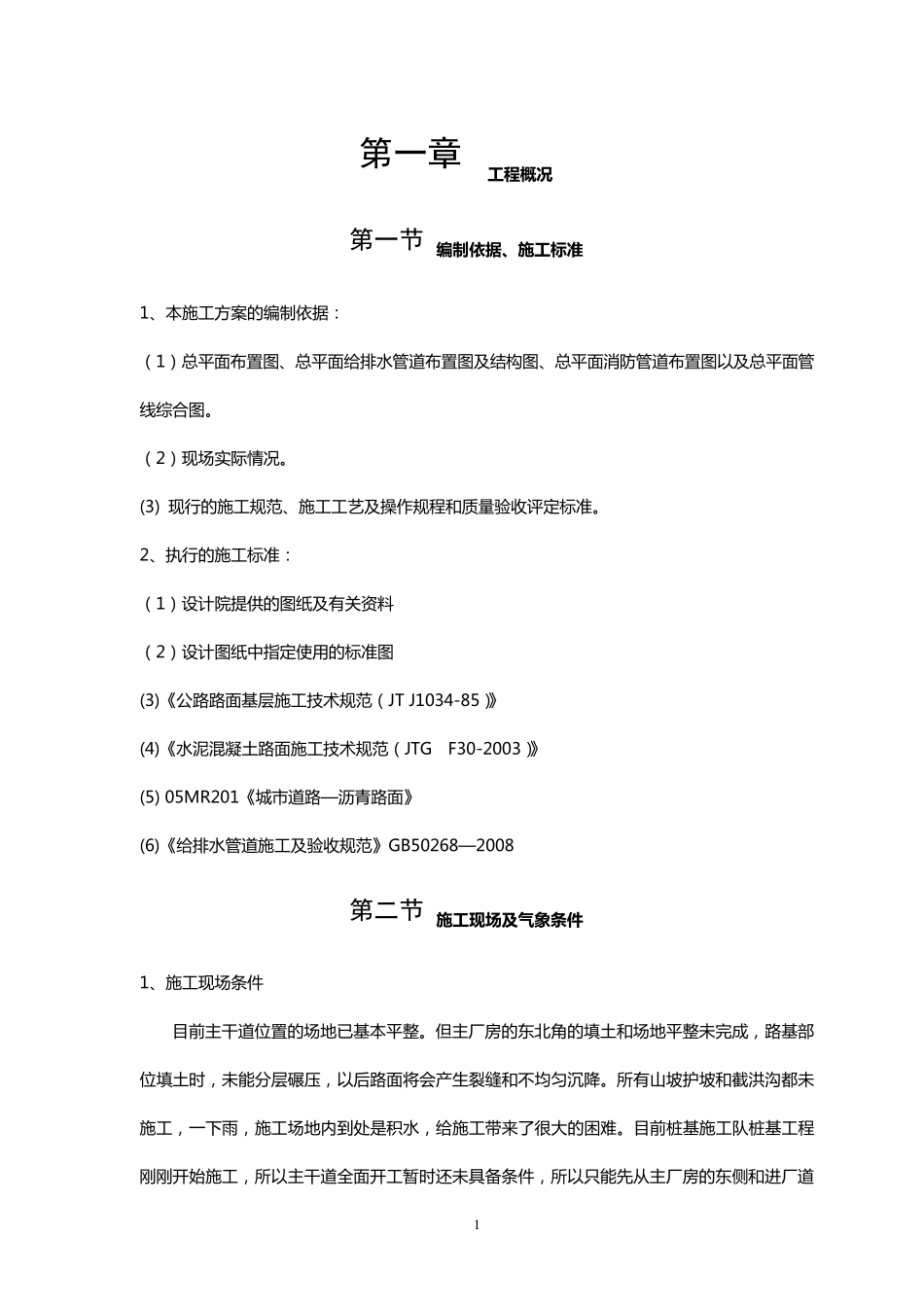

1 第一章 工 程 概 况 第一节 编 制 依 据 、施工 标准 1、本 施 工 方 案 的 编 制 依 据 : ( 1) 总 平 面 布 置 图 、总 平 面 给 排 水 管 道 布 置 图 及 结 构 图 、总 平 面 消 防 管 道 布 置 图 以 及 总 平 面 管线 综 合 图 。 ( 2) 现 场 实 际 情 况 。 (3) 现 行 的 施 工 规 范 、施 工 工 艺 及 操 作 规 程 和 质 量 验 收 评 定 标 准 。 2、执 行 的 施 工 标 准 : ( 1) 设 计 院 提 供 的 图 纸 及 有 关 资 料 ( 2) 设 计 图 纸 中 指 定 使 用 的 标 准 图 (3)《 公 路 路 面 基 层 施 工 技 术 规 范 ( JT J1034-85)》 (4)《 水 泥 混 凝 土 路 面 施 工 技 术 规 范 ( JTG F30-2003)》 (5) 05MR201《 城 市 道 路 —沥青路 面 》 (6)《 给 排 水 管 道 施 工 及 验 收 规 范 》 GB50268—2008 第二节 施工 现场及气象条件 1、施 工 现 场 条件 目前主干道 位置 的 场 地已基 本 平 整。 但主厂房的 东北角的 填土 和 场 地平 整未完成,路 基 部位填土 时,未能分层 碾压,以 后路 面 将会产生裂缝和 不均匀沉降。 所 有 山 坡 护 坡 和 截 洪 沟 都 未施 工 ,一 下 雨 ,施 工 场 地内 到 处 是 积 水 ,给 施 工 带 来 了 很 大 的 困 难 。 目前桩 基 施 工 队 桩 基 工 程刚 刚 开 始 施 工 ,所 以 主干道 全 面 开 工 暂 时还 未具 备 条件,所 以 只 能先 从 主厂房的 东侧 和 进 厂道 2 路 开 始 施 工 。 为 不 影 响 主 厂 房 的 基 础 开 挖 及 桩 基 工 程 施 工 , 我 们 认 为 进 入 工 地 大 门 口 主 干 道 和 主 厂 房 东侧 道 路 施 工 期 间 。 桩 基 施 工 队 的 车 辆 由 冷 却 塔 北 侧 临 时 施 工 道 路 通 行 , 待 道 路 基 层 达 到 强 度 后再 施 工 其 它 路 段 。 2、 气 象 条 件 目 前 厂 区 主 干 道 及 排 水 管 道 的 施 工 , 正 要 处 于 春 季 多 雨 阶 段 , 宣 城 地 区 的 早 晨 室 外 平 均 ...
