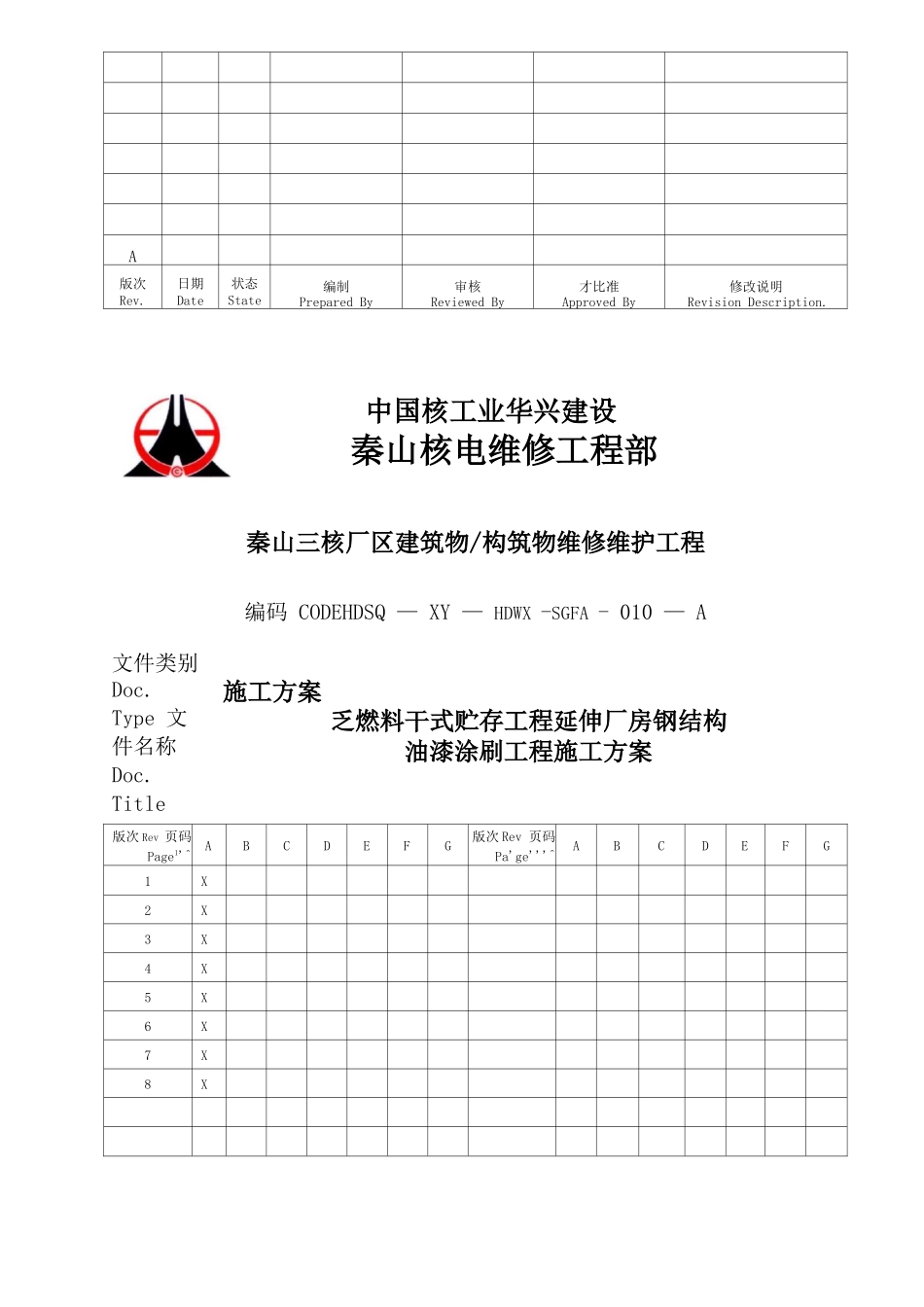

A版次 Rev.日期 Date状态 State编制Prepared By审核Reviewed By才比准Approved By修改说明Revision Description.秦山三核厂区建筑物/构筑物维修维护工程编码 CODEHDSQ — XY — HDWX -SGFA - 010 — A乏燃料干式贮存工程延伸厂房钢结构油漆涂刷工程施工方案版次 Rev 页码 Page1'^ABCDEFG版次 Rev 页码 Pa'ge'''^ABCDEFG1X2X3X4X5X6X7X8X中国核工业华兴建设秦山核电维修工程部文件类别 Doc.Type 文件名称 Doc. Title施工方案1 .工程概述 32 .编制依据 33 .先决条件 34 .详细描述 45 .平安、消防、文明施工要求 56 .人力方案 67 .工机具方案 78 .参考文件 7延伸厂房钢结构油漆涂刷工程施工方案合同号:编号:XY-HDWX-SGFA-010版次:A日期:2021.12.1页码:21 .工程概述本工程为秦山三期乏燃料干式贮存工程延伸厂房工程,工程结构类型为 单层钢结构.厂房长 19.14 米、宽 17.085 米,柱距为 5.78 米,厂房屋面 为单坡型,坡度为 5%.厂房屋面设有 H 型钢梁和水平支撑.涂装施工部位:檩条、斜撑等.材料采用.2 .编制依据业主提供的图纸?钢结构工程施工及验收标准?〔GB50205-2001〕油漆工程相关施工及验收标准3 .先决条件3.1 机械设备、工具材料钢丝刷、活动脚手架、带搅拌叶的电动搅拌器、角向磨光机、油漆刷、 砂纸、料桶、绳子、砂布、专用稀释剂辅助小型工具、材料等.3.2 施工前用的材料检查油漆进场时要进行验收,必须有产品的试验报告、产品的合格证书、 产品使用说明书及技术要求等产品质量文件.查看油漆的批号是否与发货 单一致,对于多组分的油漆是否配套,以及有效期超过存储期限的涂料在 没有得到延期使用许可证之前不能使用.3.3 人员资格及准备〔1〕施工前所有人员必须经过所需的授权培训合格,并授权前方可进 入现场施工.〔2〕所有的施工操作人员应经培训后,能独立、熟练的完成油漆的涂 延伸厂房钢结构油漆涂刷工程施工方案合同号:编号:XY-HDWX-SGFA-010版次:A日期:2021.12.1页码:3刷.〔3〕长期从事核电站及其它重要钢结构工程油漆施工,具有油漆施工 丰富经验的熟练工人.4 .详细描述由于在厂房内施工,根据现场实际情况决定采用可移动式脚手架,以减少 脚手架搭设量,加快施工进度.同时在移动时严禁载人移动,并要系好安 全带,油漆在调运至移动式脚手架的过程中要注意用绳子固定以预防油漆 倾覆,在脚手架上要用绳子系牢.划定施工区域,妥善安置施工设备、材料及工具,用警戒绳维...
