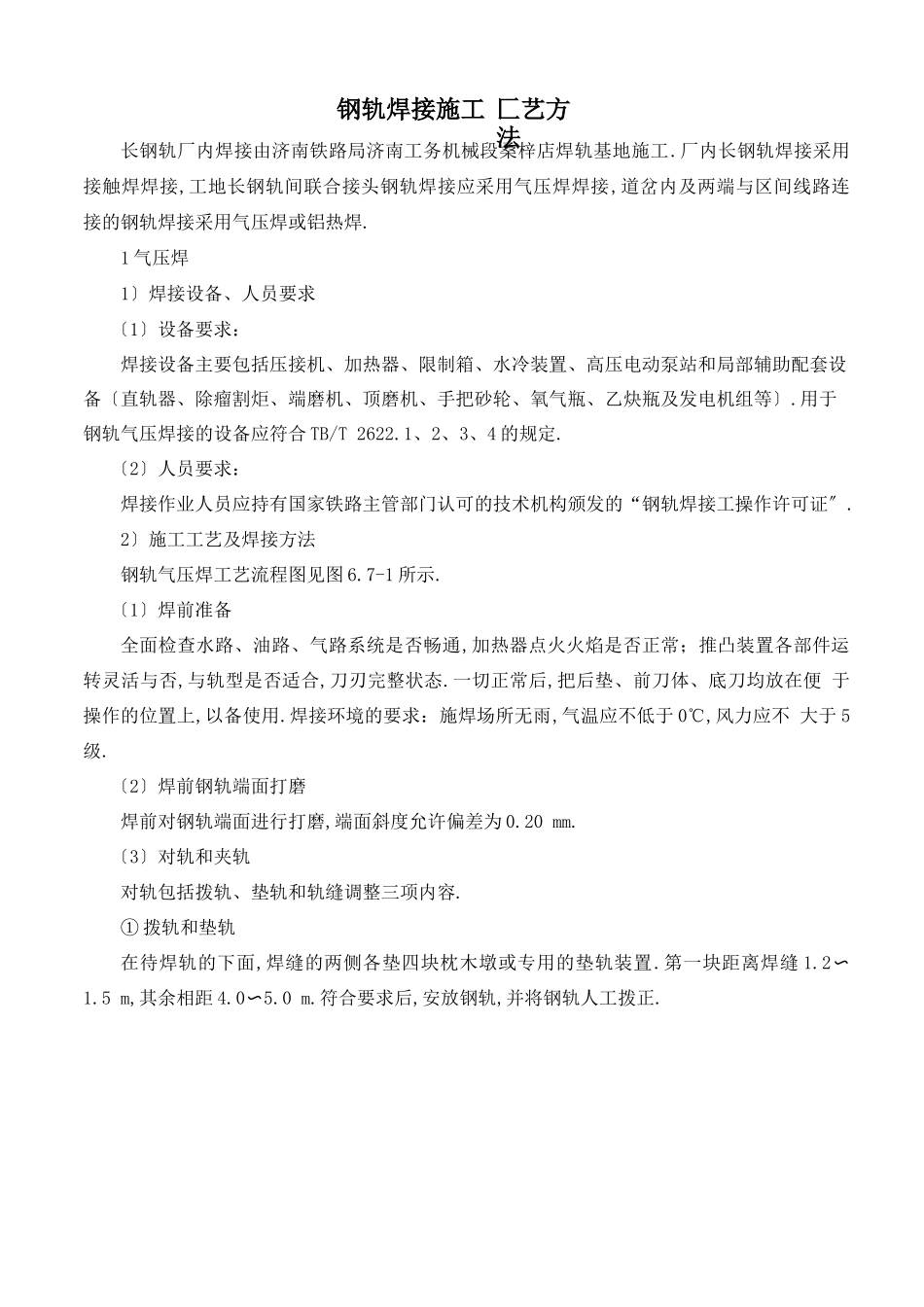

长钢轨厂内焊接由济南铁路局济南工务机械段桑梓店焊轨基地施工
厂内长钢轨焊接采用 接触焊焊接,工地长钢轨间联合接头钢轨焊接应采用气压焊焊接,道岔内及两端与区间线路连 接的钢轨焊接采用气压焊或铝热焊
1 气压焊1〕焊接设备、人员要求〔1〕设备要求:焊接设备主要包括压接机、加热器、限制箱、水冷装置、高压电动泵站和局部辅助配套设 备〔直轨器、除瘤割炬、端磨机、顶磨机、手把砂轮、氧气瓶、乙炔瓶及发电机组等〕
用于 钢轨气压焊接的设备应符合 TB/T 2622
1、2、3、4 的规定
〔2〕人员要求:焊接作业人员应持有国家铁路主管部门认可的技术机构颁发的“钢轨焊接工操作许可证〞

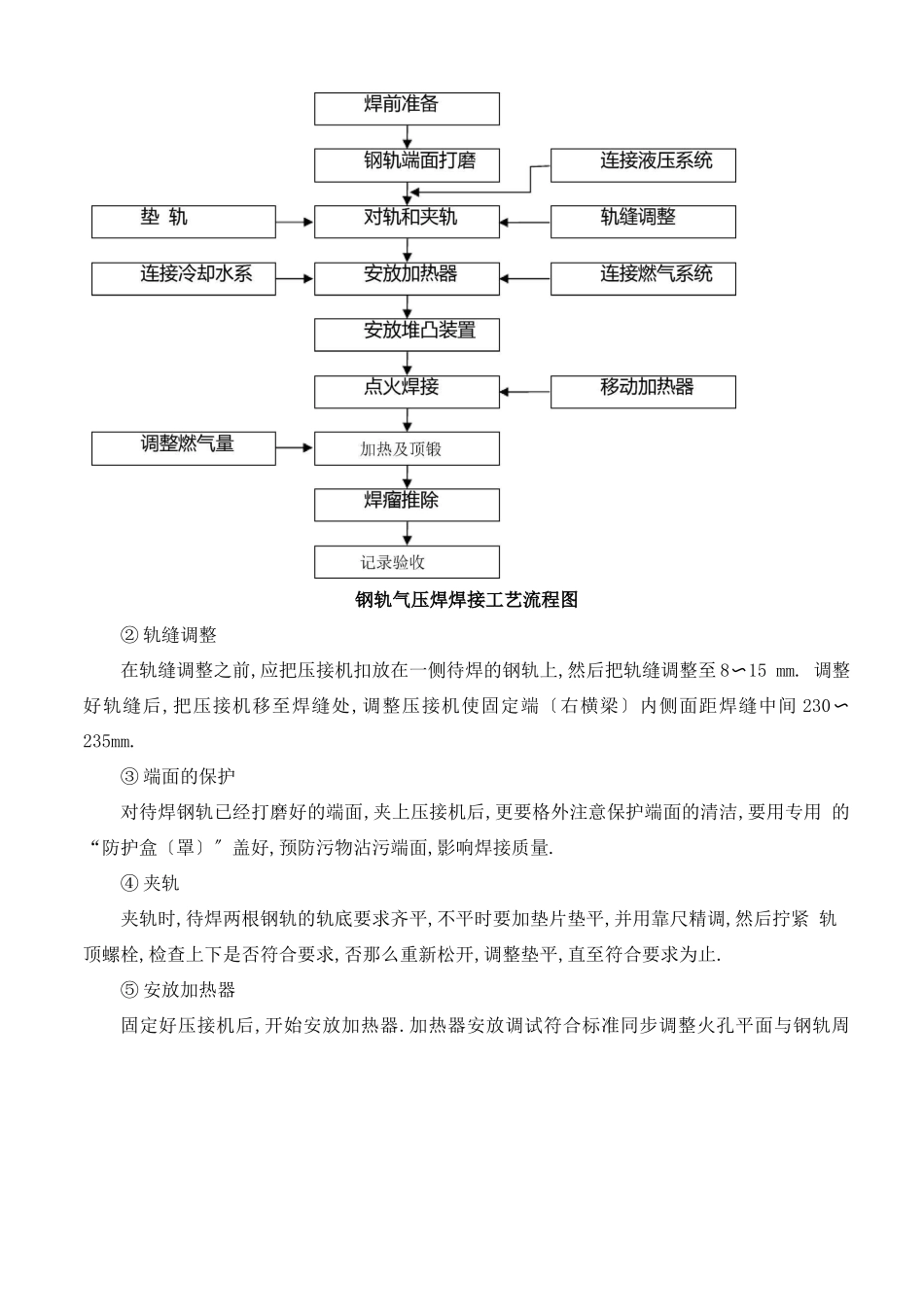

2〕施工工艺及焊接方法钢轨气压焊工艺流程图见图 6
7-1 所示
〔1〕焊前准备全面检查水路、油路、气路系统是否畅通,加热器点火火焰是否正常;推凸装置各部件运 转灵活与否,与轨型是否适合,刀刃完整状态
一切正常后,把后垫、前刀体、底刀均放在便 于操作的位置上,以备使用
焊接环境的要求:施焊场所无雨,气温应不低于 0℃,风力应不 大于 5级
〔2〕焊前钢轨端面打磨焊前对钢轨端面进行打磨,端面斜度允许偏差为 0
〔3〕对轨和夹轨对轨包括拨轨、垫轨和轨缝调整三项内容
① 拨轨和垫轨在待焊轨的下面,焊缝的两侧各垫四块枕木墩或专用的垫轨装置
第一块距离焊缝 1
5 m,其余相距 4
符合要求后,安放钢轨,并将钢轨人工拨正
钢轨焊接施工 匚艺方法钢轨气压焊焊接工艺流程图② 轨缝调整在轨缝调整之前,应把压接机扣放在一侧待焊的钢轨上,然后把轨缝调整至 8〜15 mm
调整好轨缝后,把压接机移至焊缝处,调整压接机使固定端〔右横梁〕内侧面距焊缝中间 230〜 235mm

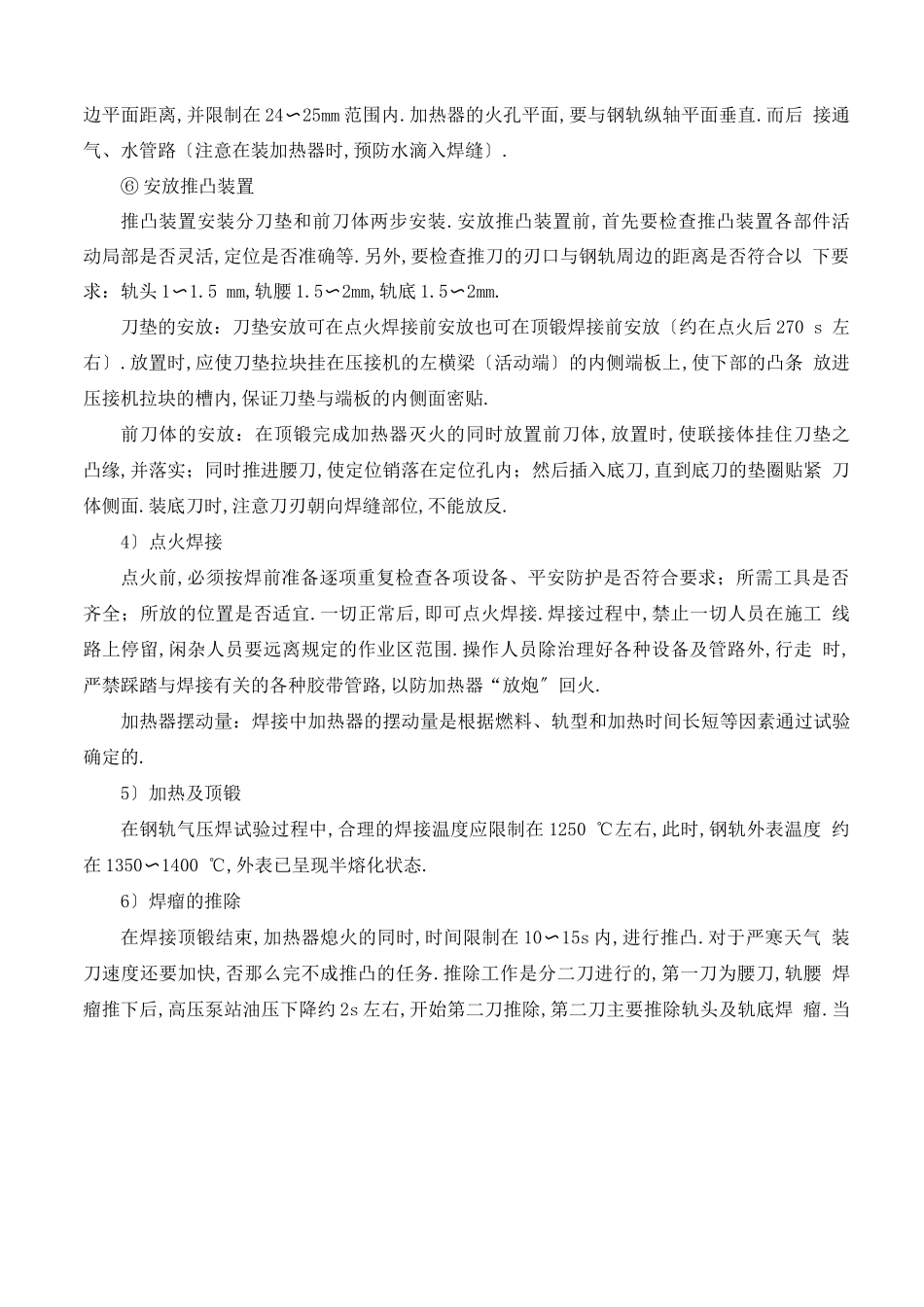

③ 端面的保护对待焊钢轨已经打磨好的端面,夹上压接机后,更要格外注意保护端面的清洁,要用专用 的“防护盒〔罩〕〞盖好,预防
