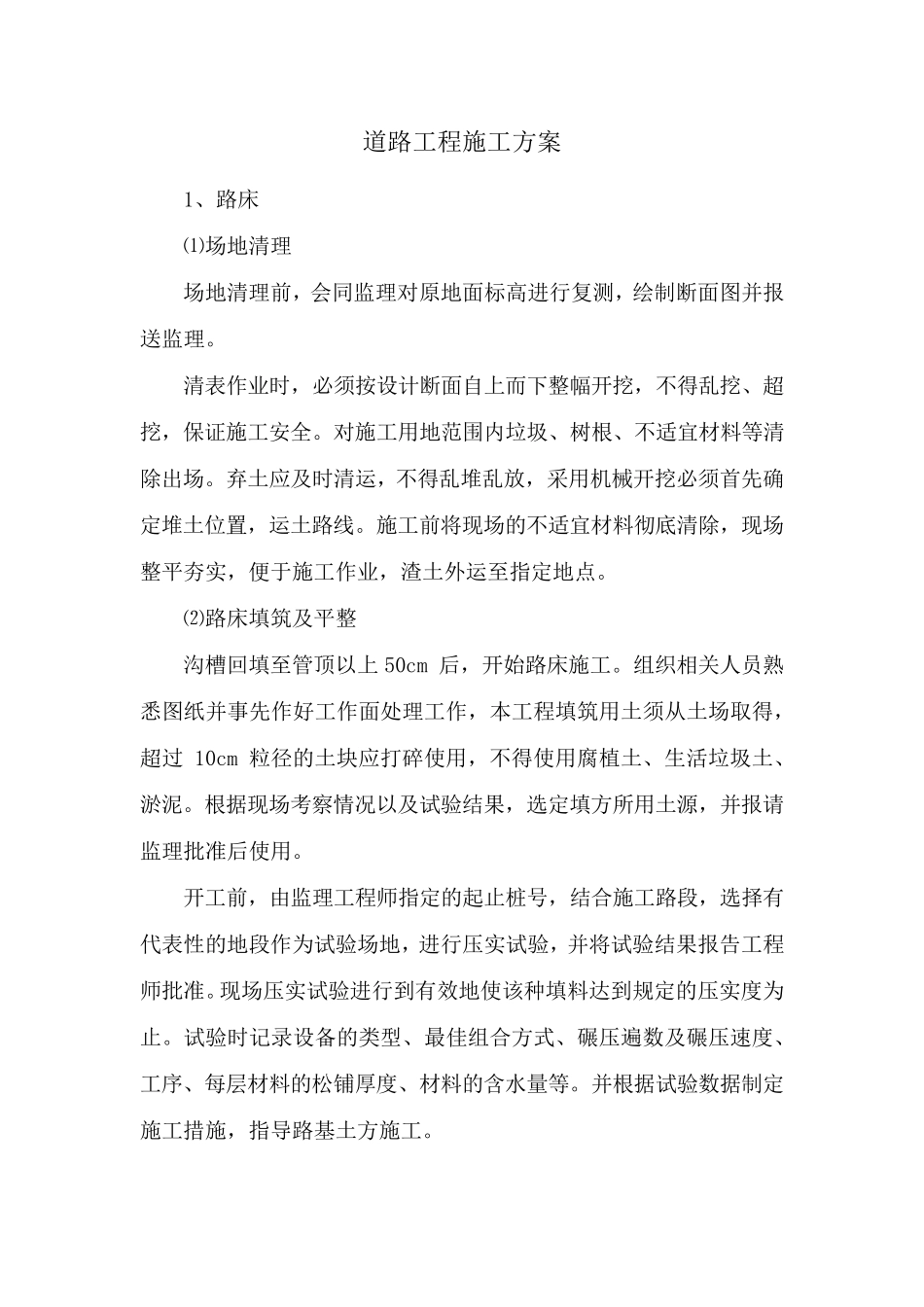

道路工程施工方案 1、路床 ⑴场地清理 场地清理前,会同监理对原地面标高进行复测,绘制断面图并报送监理
清表作业时,必须按设计断面自上而下整幅开挖,不得乱挖、超挖,保证施工安全
对施工用地范围内垃圾、树根、不适宜材料等清除出场
弃土应及时清运,不得乱堆乱放,采用机械开挖必须首先确定堆土位置,运土路线
施工前将现场的不适宜材料彻底清除,现场整平夯实,便于施工作业,渣土外运至指定地点
⑵路床填筑及平整 沟槽回填至管顶以上 50cm 后,开始路床施工
组织相关人员熟悉图纸并事先作好工作面处理工作,本工程填筑用土须从土场取得,超过10cm 粒径的土块应打碎使用,不得使用腐植土、生活垃圾土、淤泥
根据现场考察情况以及试验结果,选定填方所用土源,并报请监理批 准 后使用
开工前,由 监理工程师 指定的起 止 桩 号 ,结合 施工路段 ,选择 有代 表性 的地段 作为 试验场地,进行压 实试验,并将试验结果报告 工程师 批 准
现场压 实试验进行到 有 效 地使该 种 填料达 到 规 定的压 实度 为止
试验时记 录 设备 的类 型 、最 佳 组合 方式 、碾 压 遍 数 及碾 压 速 度 、工序 、每 层 材料的松 铺 厚 度 、材料的含 水 量 等
并根据试验数 据制定施工措 施,指导 路基 土方施工

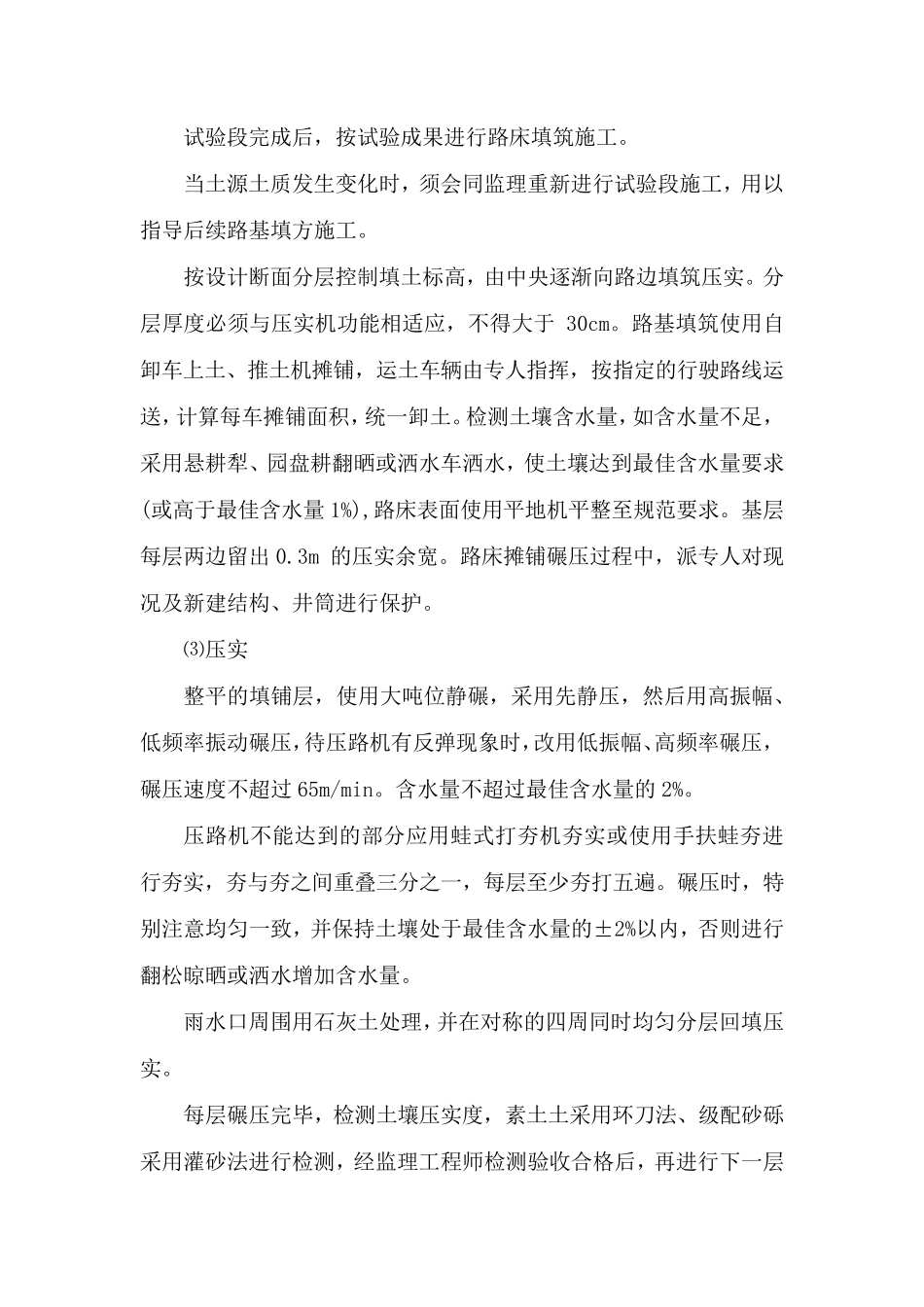

试 验 段 完 成 后 , 按 试 验 成 果 进 行 路 床 填 筑 施 工
当 土 源 土 质 发 生 变 化 时 , 须 会 同 监 理 重 新 进 行 试 验 段 施 工 , 用 以指 导 后 续 路 基 填 方 施 工
按 设 计 断 面 分 层 控 制 填 土 标 高 , 由 中 央 逐 渐 向 路 边 填 筑 压 实
分层 厚 度 必 须 与 压 实 机 功 能 相 适 应 , 不 得 大 于30cm
路 基 填 筑 使 用 自卸 车 上 土 、
