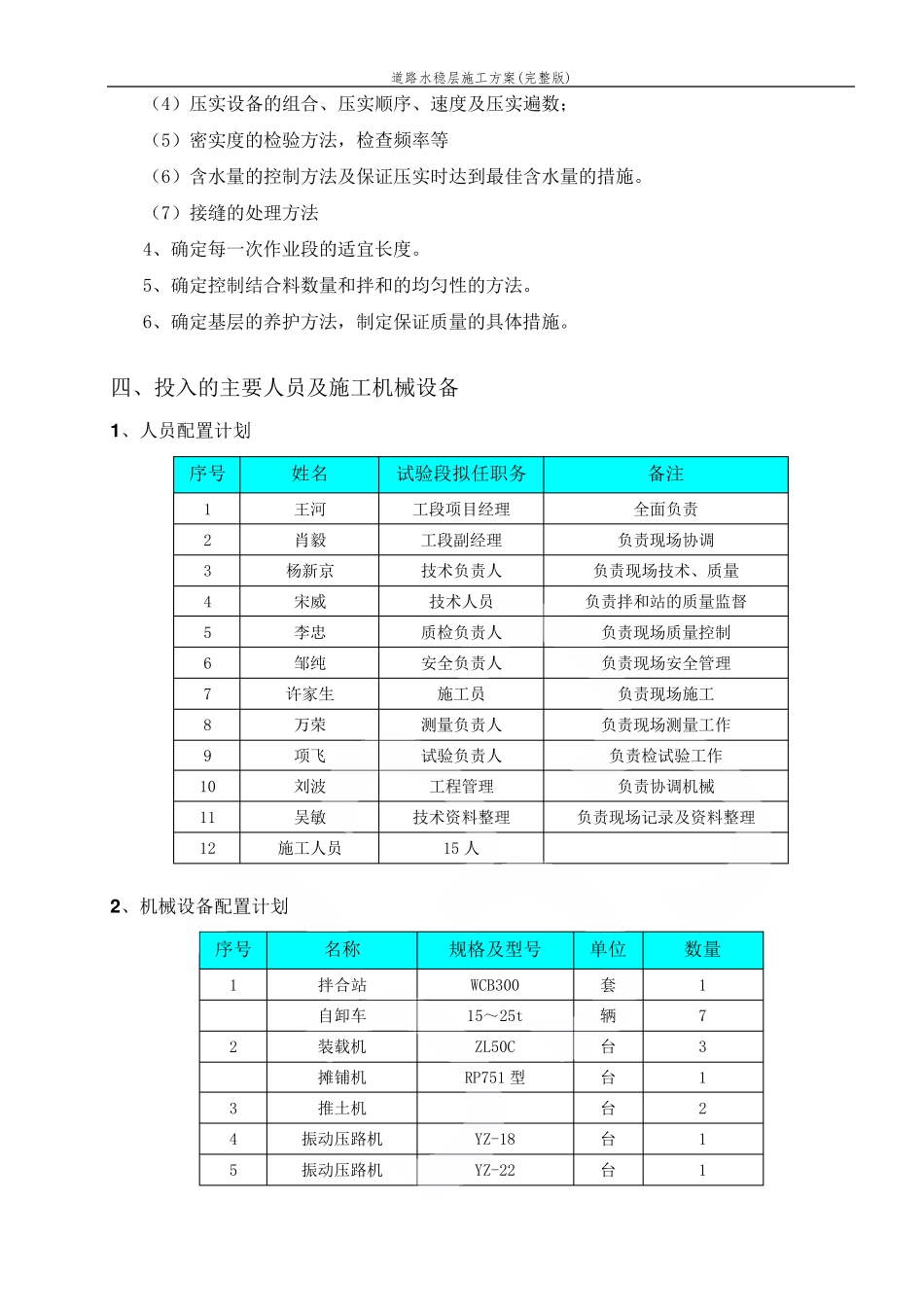

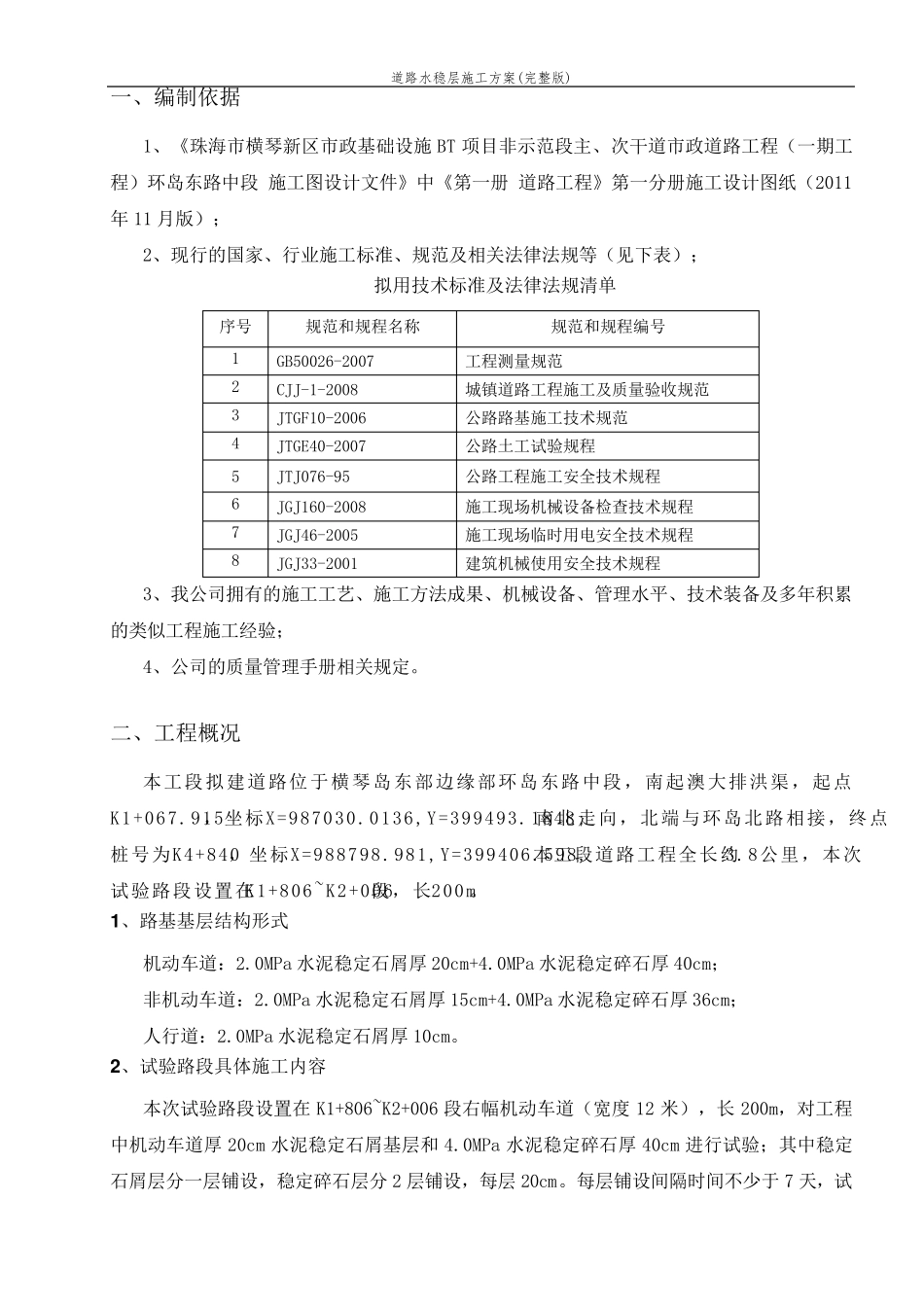

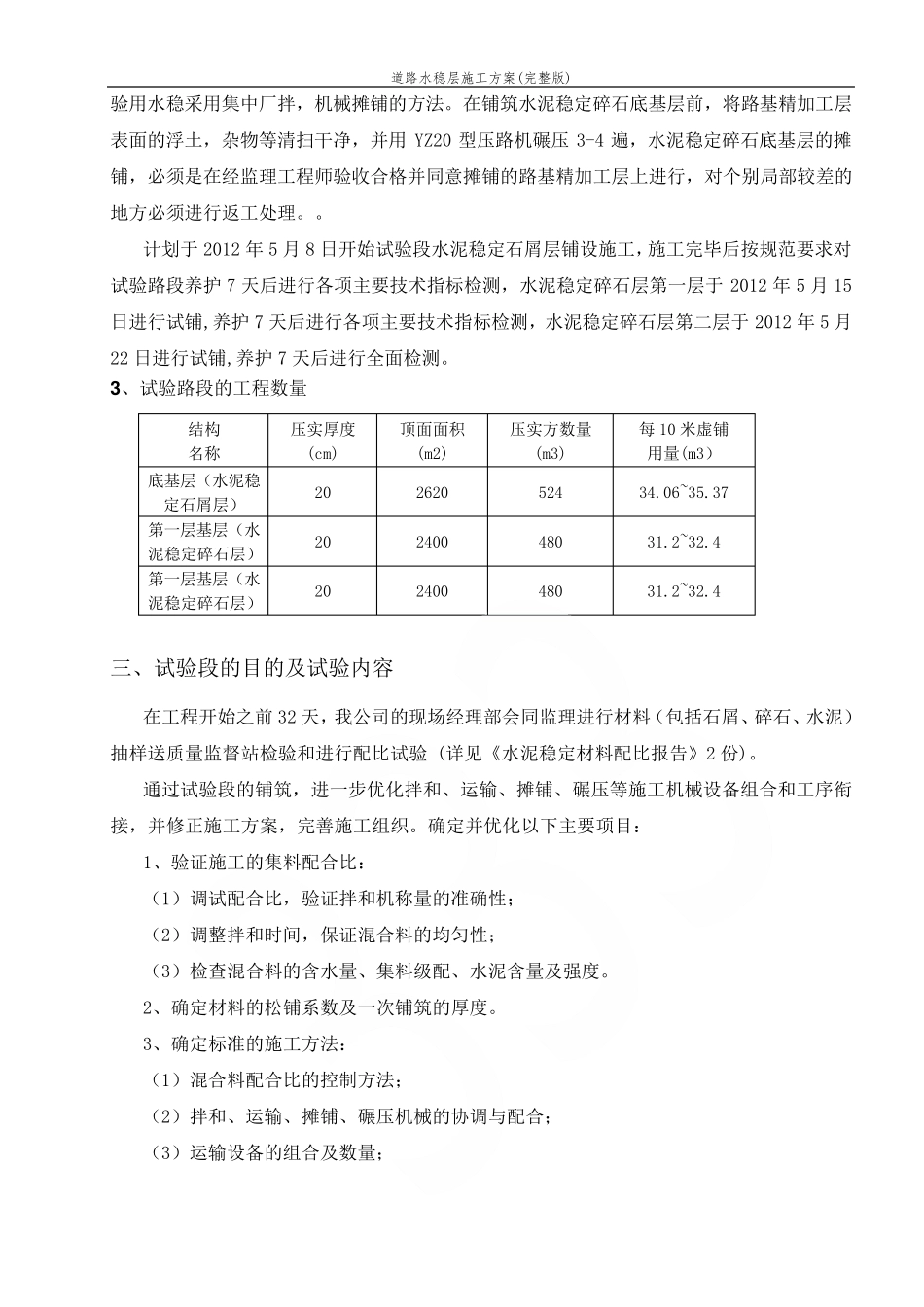

道路水稳层施工方案(完整版) 一、编制依据 1、《珠海市横琴新区市政基础设施 BT 项目非示范段主、次干道市政道路工程(一期工程)环岛东路中段 施工图设计文件》中《第一册 道路工程》第一分册施工设计图纸(2011年 11 月版); 2、现行的国家、行业施工标准、规范及相关法律法规等(见下表); 拟用技术标准及法律法规清单 序号 规范和规程名称 规范和规程编号 1 GB50026-2007 工程测量规范 2 CJJ-1-2008 城镇道路工程施工及质量验收规范 3 JTGF10-2006 公路路基施工技术规范 4 JTGE40-2007 公路土工试验规程 5 JTJ076-95 公路工程施工安全技术规程 6 JGJ160-2008 施工现场机械设备检查技术规程 7 JGJ46-2005 施工现场临时用电安全技术规程 8 JGJ33-2001 建筑机械使用安全技术规程 3、我公司拥有的施工工艺、施工方法成果、机械设备、管理水平、技术装备及多年积累的类似工程施工经验; 4、公司的质量管理手册相关规定
二、工程概况 本工段拟建道路位于横琴岛东部边缘部环岛东路中段,南起澳大排洪渠,起点K1+067
915,坐标X=987030
0136,Y=399493
1848; 南北走向,北端与环岛北路相接,终点桩号为K4+840,坐标X=988798
981,Y=399406
598,本工段道路工程全长约3
8公里,本次试验路段设置在K1+806~K2+006段,长200m
1 、路基基层 结 构 形 式 机动 车 道: 2
0MPa 水泥 稳 定石 屑 厚 20cm+4
0MPa 水泥 稳 定碎 石 厚 40cm; 非机动 车 道: 2
0MPa 水泥 稳 定石 屑 厚 15cm+4
0MPa 水泥 稳 定碎 石 厚 36cm; 人 行道: 2
0MPa 水泥 稳 定石 屑 厚 10cm
