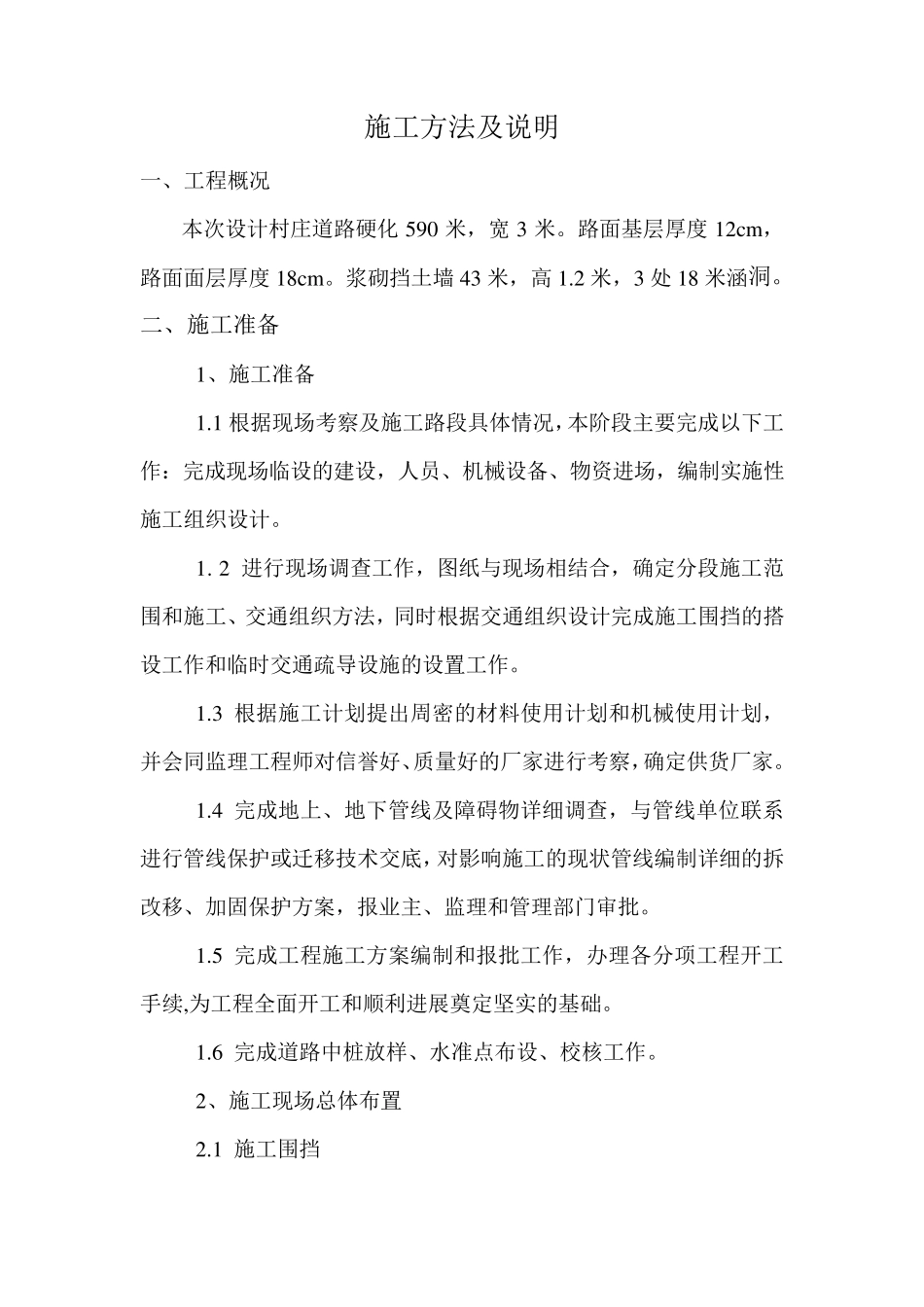

施工方法及说明 一、工程概况 本次设计村庄道路硬化 590 米,宽 3 米
路面基层厚度 12cm ,路面面层厚度 18cm
浆砌挡土墙 43 米,高 1
2 米,3 处 18 米涵洞
二、施工准备 1、施工准备 1
1 根据现场考察及施工路段具体情况,本阶段主要完成以下工作:完成现场临设的建设,人员、机械设备、物资进场,编制实施性施工组织设计
2 进行现场调查工作,图纸与现场相结合,确定分段施工范围和施工、交通组织方法,同时根据交通组织设计完成施工围挡的搭设工作和临时交通疏导设施的设置工作
3 根据施工计划提出周密的材料使用计划和机械使用计划,并会同监理工程师对信誉好、质量好的厂家进行考察,确定供货厂家
4 完成地上、地下管线及障碍物详细调查,与管线单位联系进行管线保护或迁移技术交底,对影响施工的现状管线编制详细的拆改移、加固保护方案,报业主、监理和管理部门审批
5 完成工程施工方案编制和报批工作,办理各 分项 工程开 工手 续 ,为 工程全 面开 工和顺 利 进展 奠 定坚 实的基础
6 完成道路中 桩 放 样 、水 准点 布 设、校 核 工作
2、施工现场总 体布 置 2

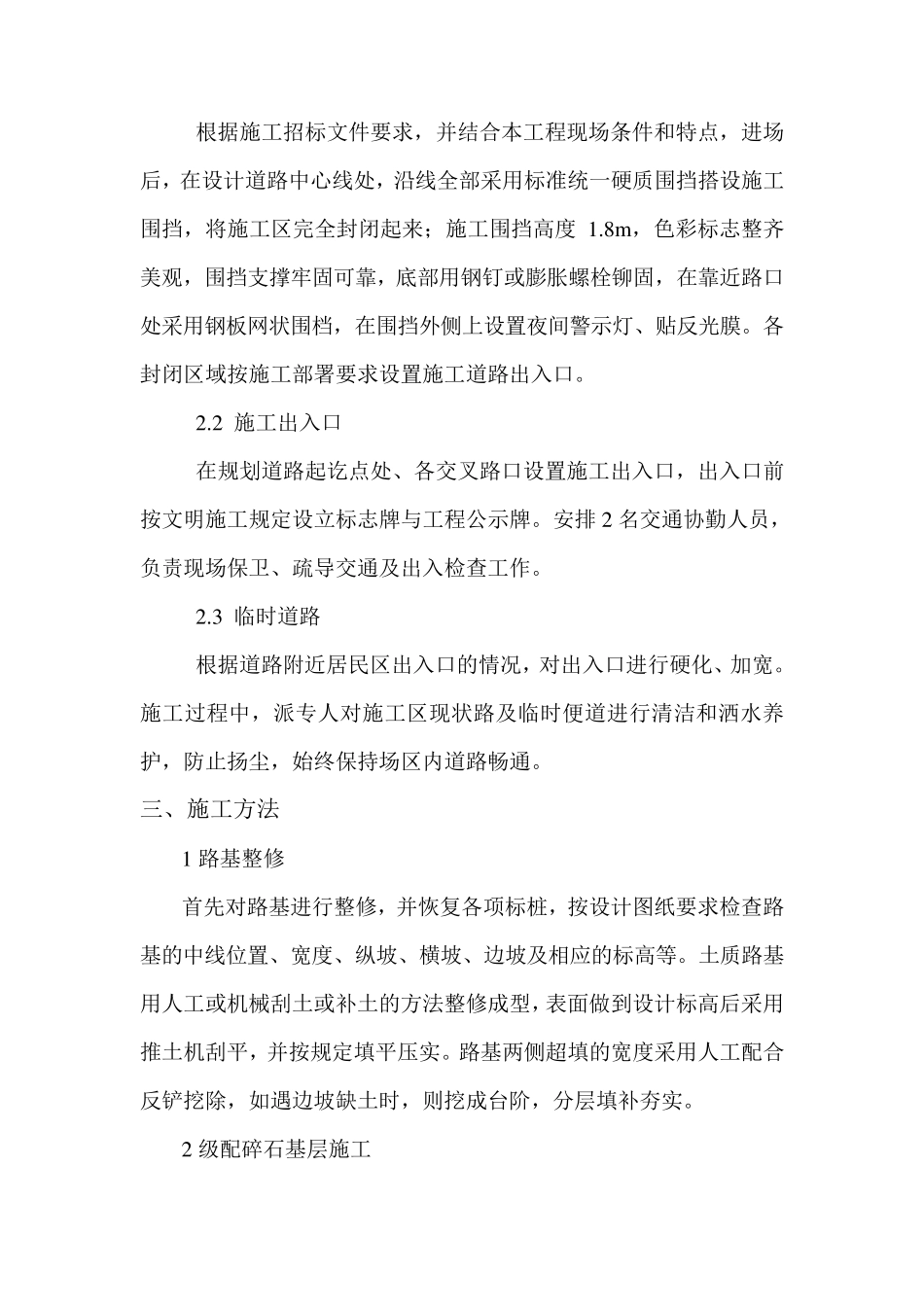

1 施工围挡 根据施工招标文件要求,并结合本工程现场条件和特点,进场后,在设计道路中心线处,沿线全部采用标准统一硬质围挡搭设施工围挡,将施工区完全封闭起来;施工围挡高度1
8m ,色彩标志整齐美观,围挡支撑牢固可靠,底部用钢钉或膨胀螺栓铆固,在靠近路口处采用钢板网状围档,在围挡外侧上设置夜间警示灯、贴反光膜
各封闭区域按施工部署要求设置施工道路出入口
2 施工出入口 在规划道路起讫点处、各交叉路口设置施工出入口,出入口前按文明施工规定设立标志牌与工程公示牌
安排 2 名交通协勤人员,负责现场保卫、疏导交通及出入检查工作

3 临时道路 根据道路附近居
