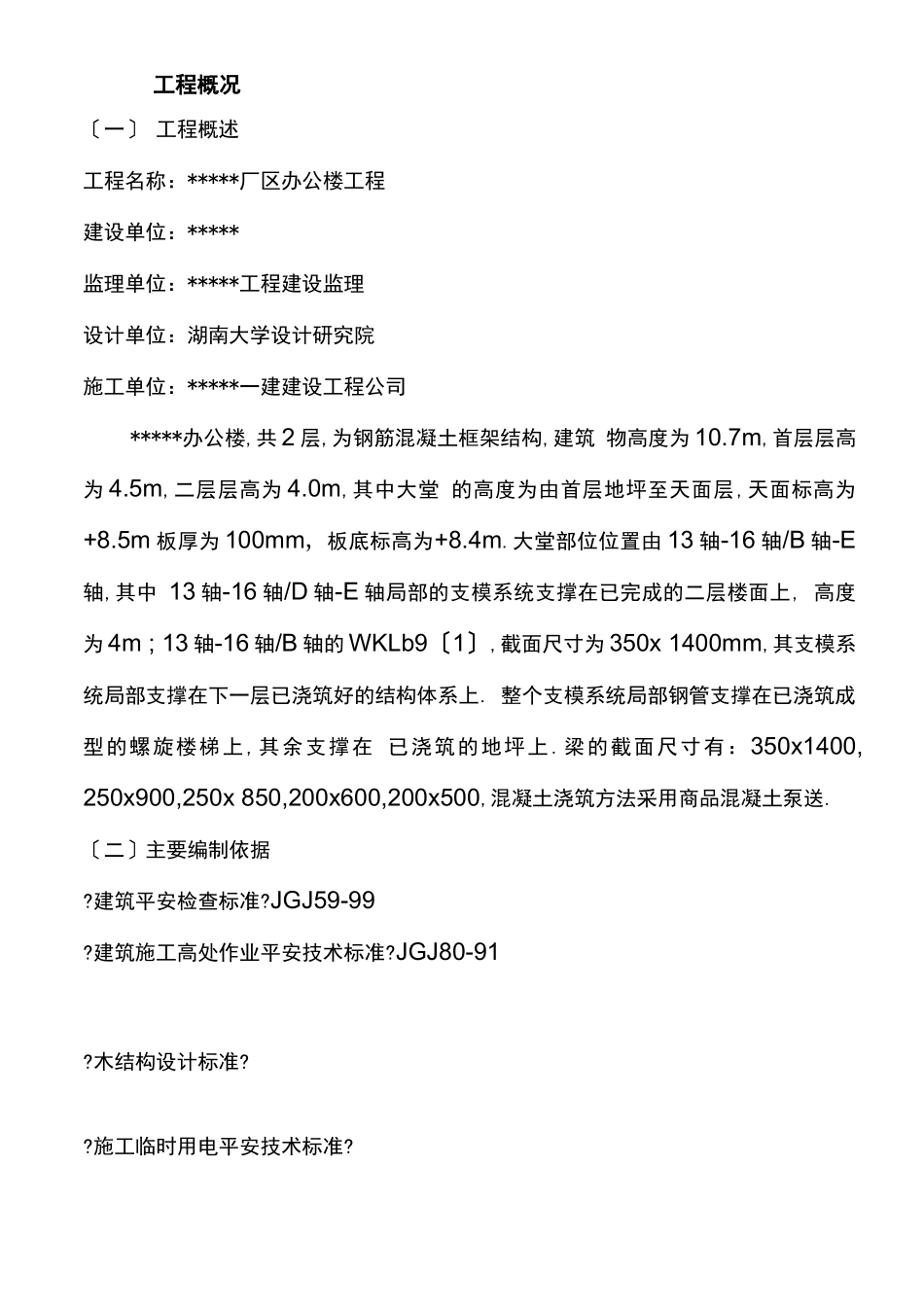

工程概况〔一〕 工程概述工程名称:*****厂区办公楼工程建设单位:*****监理单位:*****工程建设监理设计单位:湖南大学设计研究院施工单位:*****一建建设工程公司*****办公楼,共 2 层,为钢筋混凝土框架结构,建筑 物高度为 10
7m,首层层高为 4
5m,二层层高为 4
0m,其中大堂 的高度为由首层地坪至天面层,天面标高为+8
5m 板厚为 100mm, 板底标高为+8
大堂部位位置由 13 轴-16 轴/B 轴-E轴,其中 13 轴-16 轴/D 轴-E 轴局部的支模系统支撑在已完成的二层楼面上, 高度为 4m ; 13 轴-16 轴/B 轴的 WKLb9〔1〕,截面尺寸为 350x 1400mm,其支模系统局部支撑在下一层已浇筑好的结构体系上
整个支模系统局部钢管支撑在已浇筑成型的螺旋楼梯上,其余支撑在 已浇筑的地坪上
梁的截面尺寸有:350x1400,250x900,250x 850,200x600,200x500,混凝土浇筑方法采用商品混凝土泵送
〔二〕主要编制依据
建筑平安检查标准
JGJ59-99
建筑施工高处作业平安技术标准
JGJ80-91
木结构设计标准
施工临时用电平安技术标准
钢结构设计标准
广东省建设工程高支撑系统施工平安治理方法

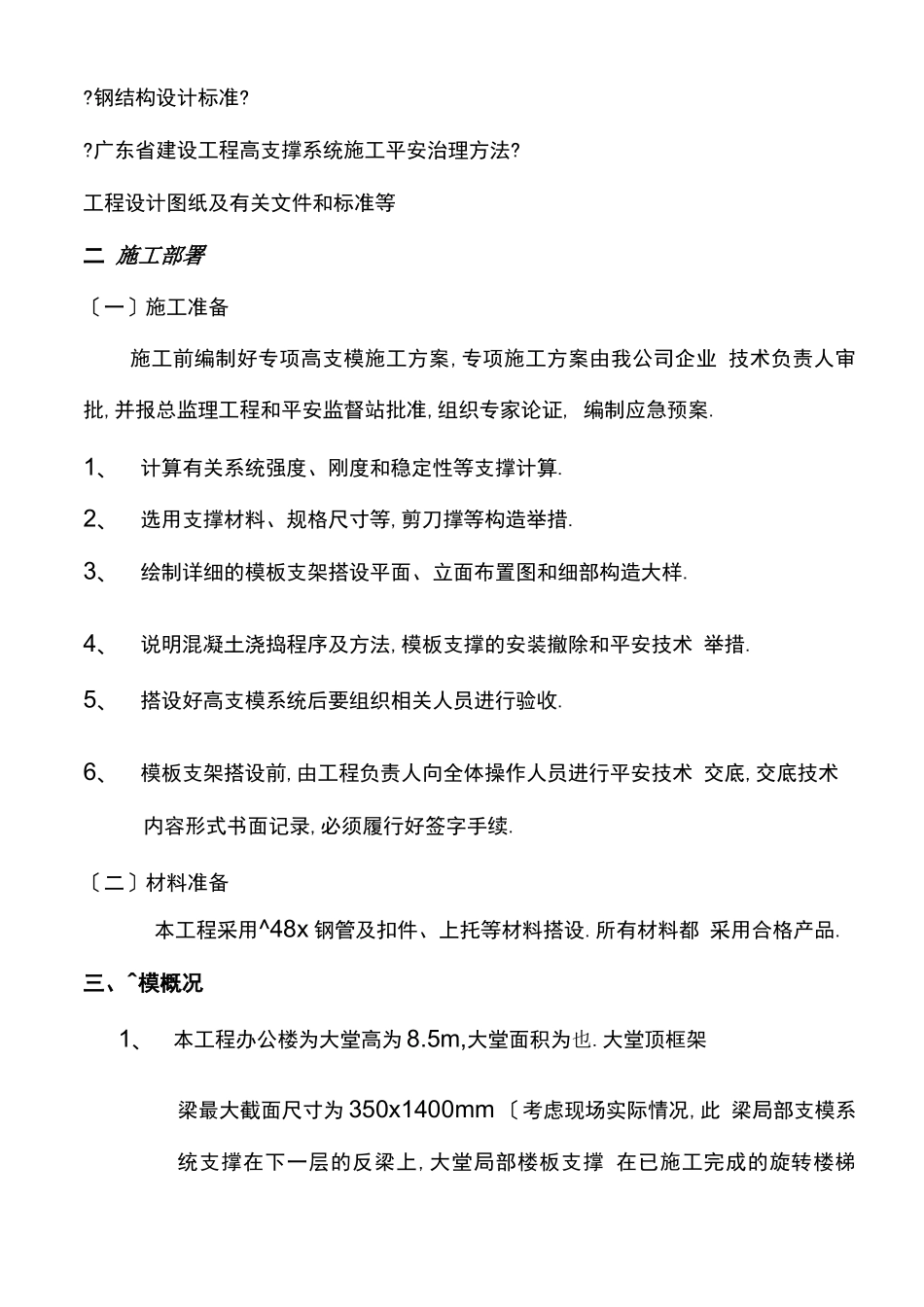

工程设计图纸及有关文件和标准等二 施工部署〔一〕施工准备施工前编制好专项高支模施工方案,专项施工方案由我公司企业 技术负责人审批,并报总监理工程和平安监督站批准,组织专家论证, 编制应急预案
1、计算有关系统强度、刚度和稳定性等支撑计算
2、选用支撑材料、规格尺寸等,剪刀撑等构造举措
3、绘制详细的模板支架搭设平面、立面布置图和细部构造大样
4、说明混凝土浇捣程序及方法,模板支撑的安装撤除和平安技术 举措
5、搭设好高支模系统后要组织相关人员进行验收

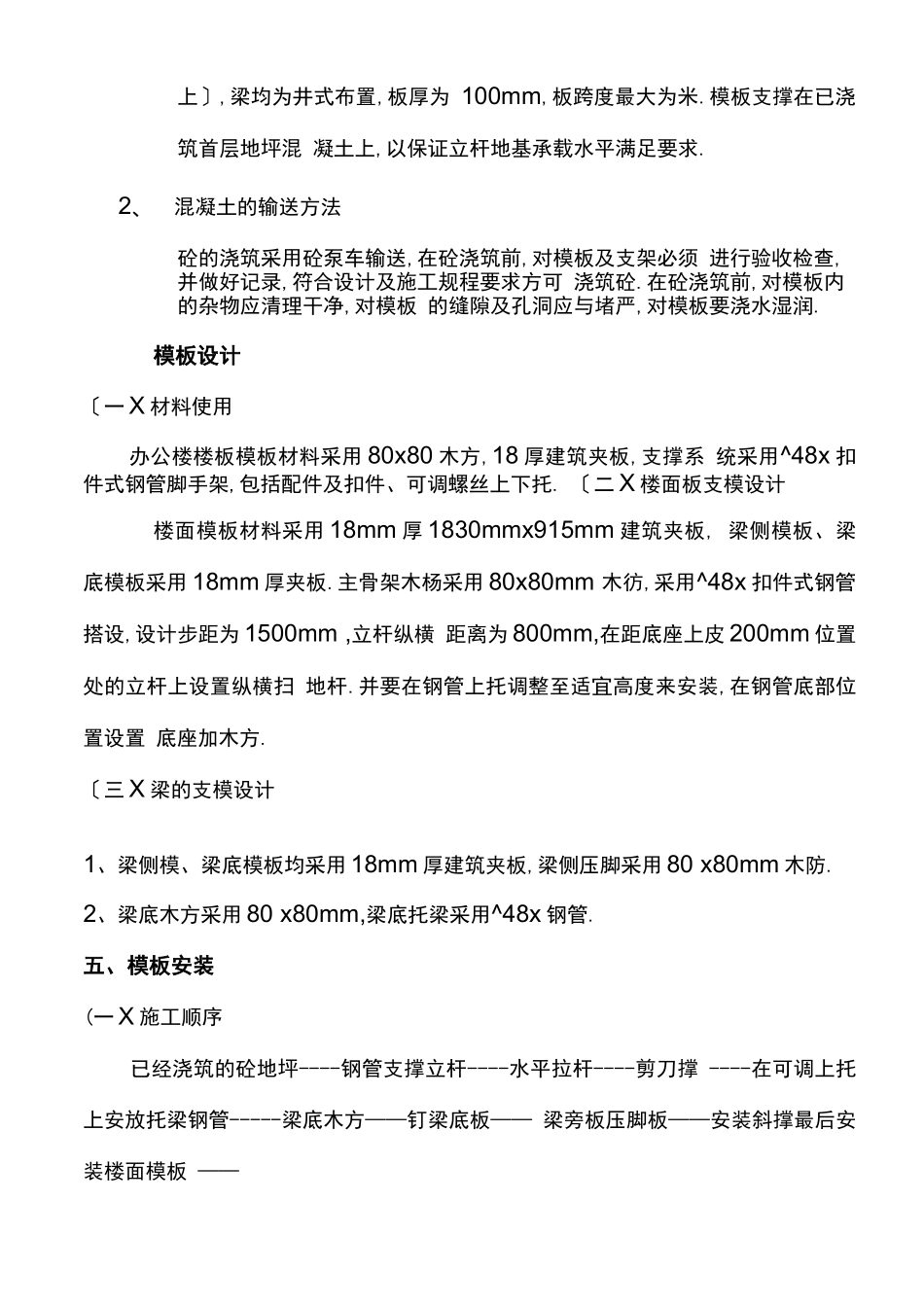

6、模板支架搭设前,由工程负责人向全
