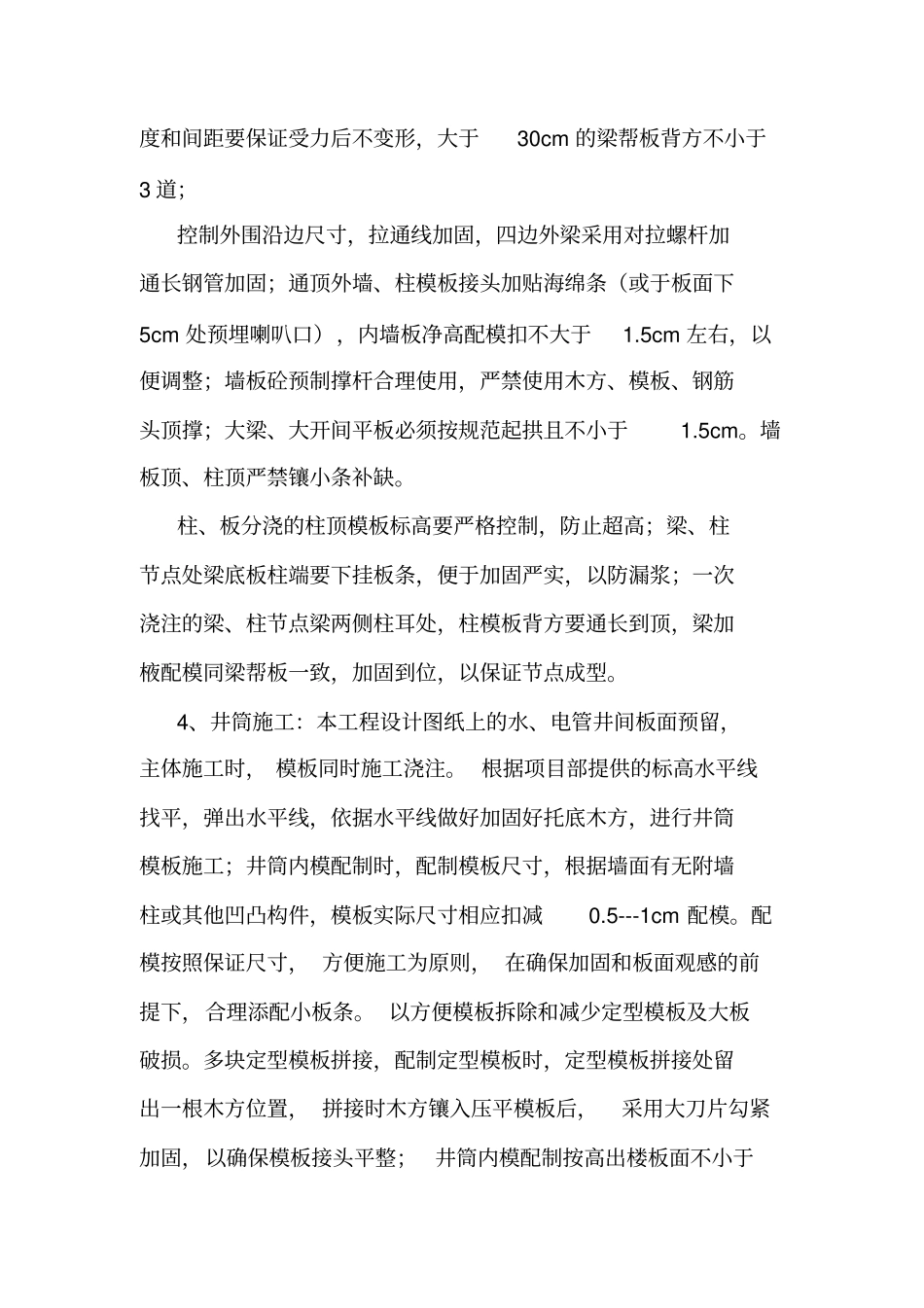

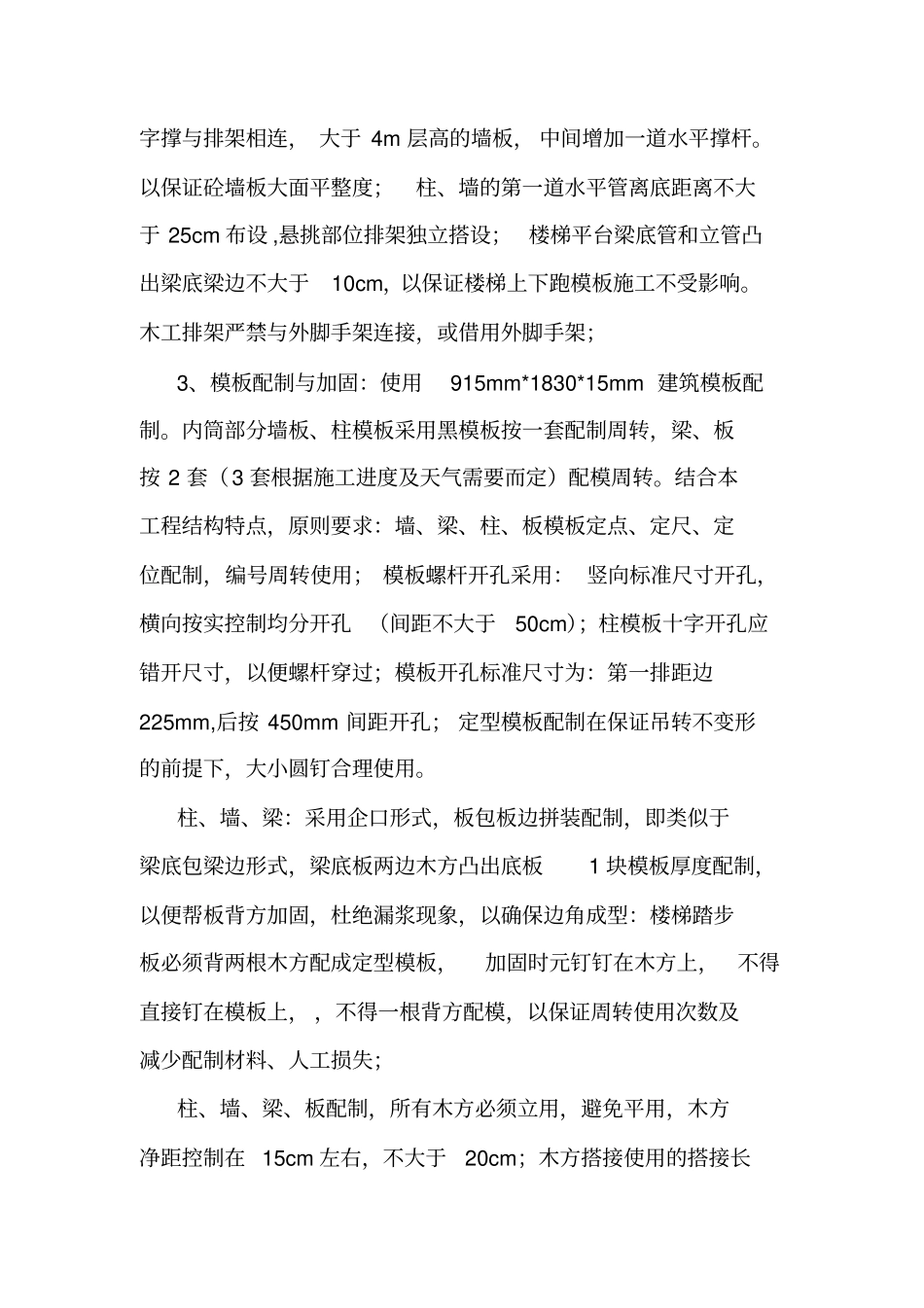

中科广场模板施工交底中科广场工程主体结构为框剪结构,由框架柱、墙板及剪力墙核心筒体加平板构成,根据本工程结构特点及施工质量要求,就木工模板施工作如下交底,作为模板施工及控制、检查依据。主控线投测时,木工班组同步配合放小线,按项目部要求弹出控制线。本工程主体施工过程中,圆盘锯不得上施工面;所有砼构件不做粉刷1. 模板按控制线安装校正,保证垂直度不超过0.5cm,大面平整度不超过1cm;梁、墙尺寸扣 0.5cm 配制;定位筋采用砂轮切割,电焊焊接,塑料套管两端加堵头,禁止采用不加堵头塑料套管对穿模板加固施工。2、排架立杆间距、扫地杆、水平杆、八字撑、梁底管等严格按模板施工技术方案要求搭设,不论层高多少, 沿轴线两侧排架立管必须设扫地杆, 提供柱根加固使用; 楼梯平台立管管根必须垫水泥垫块,不论任何部位,立管严禁插进模板、或没入砼构件内;梁背管应至梁模板背方上口,梁底加设的顶撑要与梁底管、排架连接,四周外梁设置不大于3m 的斜拉钢管与排架连接,抱柱加固钢管要设不少于上、中、下三道与排架钢管联结;墙板加固水平管要周圈相联, 短管配接要加接头扣件,接头位置相互错开,不得留在同一断面,墙板端头水平钢管连接处加保险扣件;筒体内采用水平顶撑, 纵横方向均要设置。 墙板外侧必须设置八字撑与排架相连, 大于 4m 层高的墙板, 中间增加一道水平撑杆。以保证砼墙板大面平整度;柱、墙的第一道水平管离底距离不大于 25cm 布设 ,悬挑部位排架独立搭设; 楼梯平台梁底管和立管凸出梁底梁边不大于10cm,以保证楼梯上下跑模板施工不受影响。木工排架严禁与外脚手架连接,或借用外脚手架;3、模板配制与加固:使用915mm*1830*15mm 建筑模板配制。内筒部分墙板、柱模板采用黑模板按一套配制周转,梁、板按 2 套(3 套根据施工进度及天气需要而定)配模周转。结合本工程结构特点,原则要求:墙、梁、柱、板模板定点、定尺、定位配制,编号周转使用; 模板螺杆开孔采用: 竖向标准尺寸开孔,横向按实控制均分开孔 (间距不大于50cm);柱模板十字开孔应错开尺寸,以便螺杆穿过;模板开孔标准尺寸为:第一排距边225mm,后按 450mm 间距开孔; 定型模板配制在保证吊转不变形的前提下,大小圆钉合理使用。柱、墙、梁:采用企口形式,板包板边拼装配制,即类似于梁底包梁边形式,梁底板两边木方凸出底板1 块模板厚度配制,以便帮板背方加固,杜绝漏浆现象,以确保边角成型:楼梯踏步板...
