碎片内容

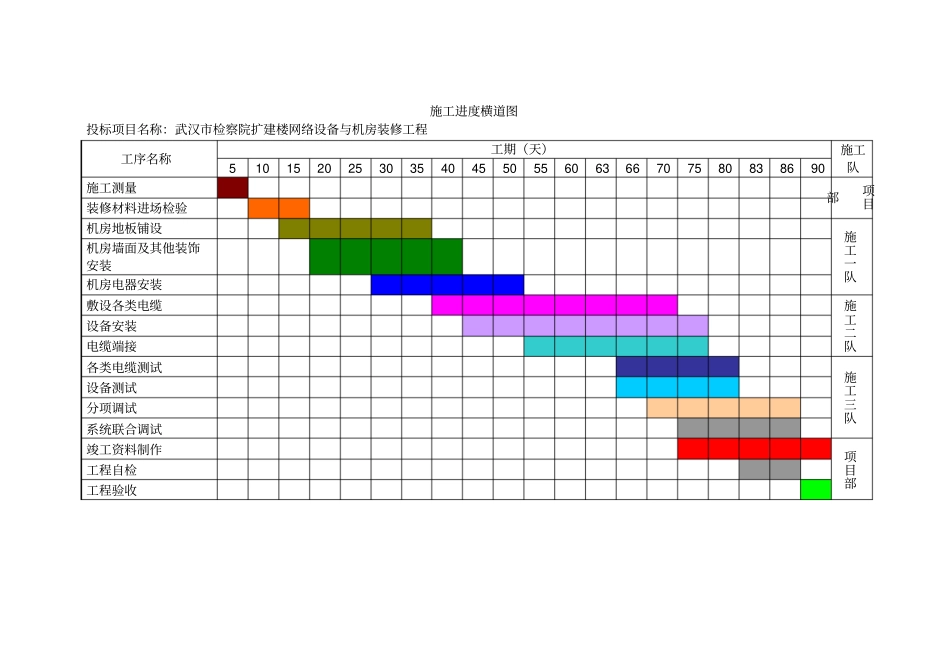

施工进度横道图投标项目名称:武汉市检察院扩建楼网络设备与机房装修工程工序名称工期(天)施工队5 10 15 20 25 30 35 40 45 50 55 60 63 66 70 75 80 83 86 90 施工测量项目部装修材料进场检验机房地板铺设施工一队机房墙面及其他装饰安装机房电器安装敷设各类电缆施工二队设备安装电缆端接各类电缆测试施工三队设备测试分项调试系统联合调试竣工资料制作项目部工程自检工程验收
