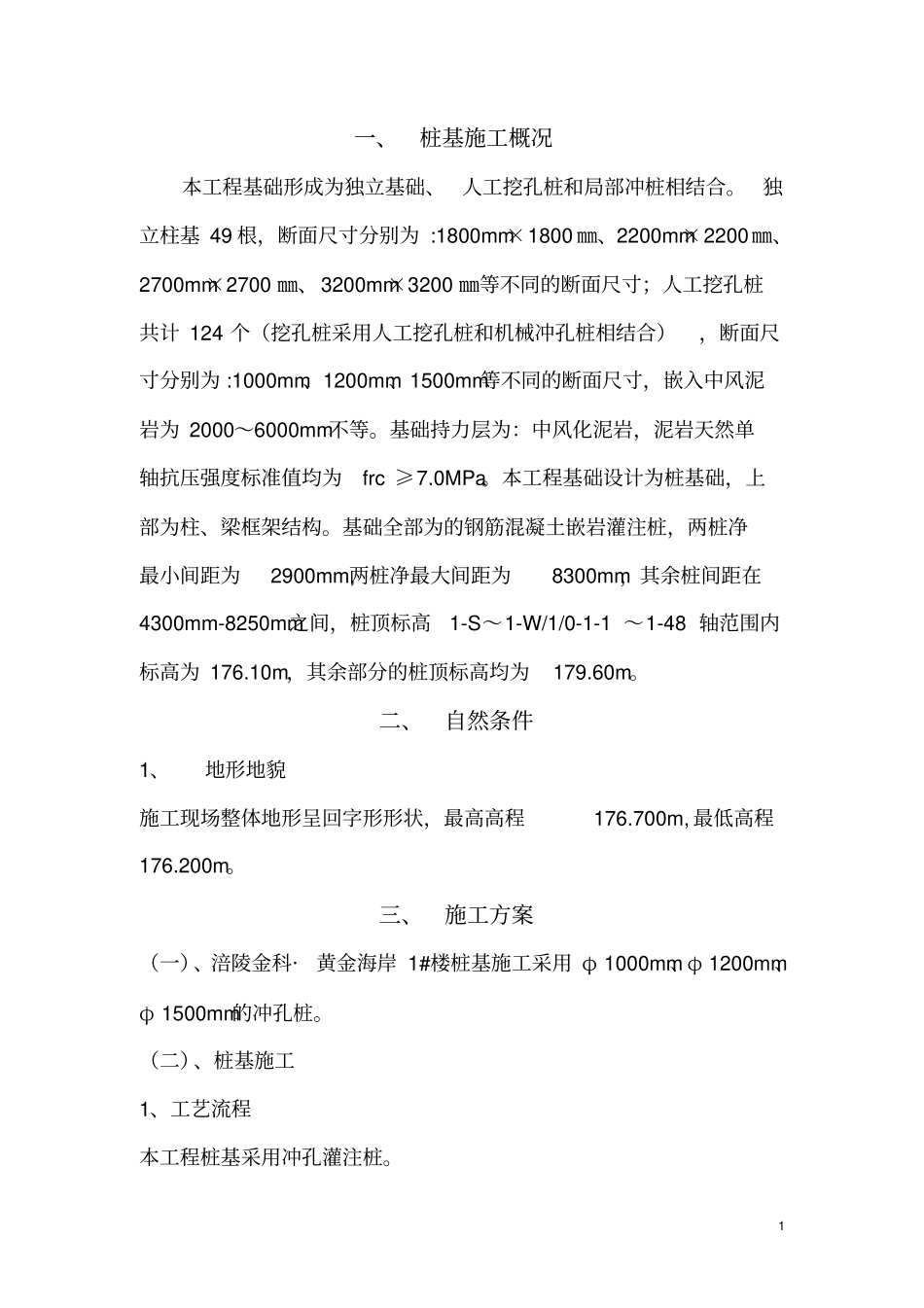

1 一、桩基施工概况本工程基础形成为独立基础、人工挖孔桩和局部冲桩相结合。独立柱基 49 根,断面尺寸分别为 :1800mm×1800 ㎜、2200mm×2200 ㎜、2700mm×2700 ㎜、3200mm×3200 ㎜等不同的断面尺寸;人工挖孔桩共计 124 个(挖孔桩采用人工挖孔桩和机械冲孔桩相结合),断面尺寸分别为 :1000mm、1200mm、1500mm等不同的断面尺寸,嵌入中风泥岩为 2000~6000mm不等。基础持力层为:中风化泥岩,泥岩天然单轴抗压强度标准值均为frc ≥7.0MPa。本工程基础设计为桩基础,上部为柱、梁框架结构。基础全部为的钢筋混凝土嵌岩灌注桩,两桩净最小间距为2900mm,两桩净最大间距为8300mm,其余桩间距在4300mm-8250mm之间,桩顶标高1-S~1-W/1/0-1-1 ~1-48 轴范围内标高为 176.10m,其余部分的桩顶标高均为179.60m。二、自然条件1、地形地貌施工现场整体地形呈回字形形状,最高高程176.700m, 最低高程176.200m。三、施工方案(一)、涪陵金科·黄金海岸 1#楼桩基施工采用 φ 1000mm、φ 1200mm、φ 1500mm的冲孔桩。(二)、桩基施工1、工艺流程本工程桩基采用冲孔灌注桩。2 2、钢护筒制作及埋设1)、钢护筒制作护筒根据实际需要分节加工长度为1.2m, 钢护筒采用 δ 10mm厚钢板在工厂分节卷制成,其竖向焊缝应对称间隔错开。护筒内径有ф 1300mm、ф 1500mm、ф 1800mm比桩径大 30cm。为防止钢护筒在下沉和起吊过程中变形,要求护筒顶底端均需焊接“十”字撑,“十”字撑采用 ф 25mm钢筋。待护筒起吊后割除下端 “十”字撑,上端“十”字撑对接前或安装振动锤时割除。护筒顶标高定在+0.3m(加长的临时护筒除外),底标高根据覆盖层厚度确定。2) 护筒加工精度要求钢护筒椭圆度≤ 10mm 相邻管节管径差≤ 3mm 轴线纵向弯曲≤ 10mm 3)护筒埋设首先由测量定出各桩位中心点,然后用挖掘机挖出深1.0m 的坑,用吊车或塔吊将护筒精确安放到位,由测量员复测桩位中心点, 确认无误在护筒周围用粘土填平夯实,使护筒外露0.3m。3、泥浆池与泥浆配制泥浆池在现场挖设,暂设1 个(详基础平面布置图) 。泥浆用泥浆搅拌机在现场拌制然后注入孔内。泥浆用优质粘土或膨润土配制,泥浆性能如下表:项目:指标3 比重: 1.1-1.2 粘度: S: 18-28 PH值: 8-10 失水量 ml/30min : 14~20 泥皮厚度( mm): ≤2 静切力: 0~6 胶体率:≥94% 含砂率:<4% 4、成孔钻机使用冲击钻机,采用泵吸反循环进行钻孔。钻...
