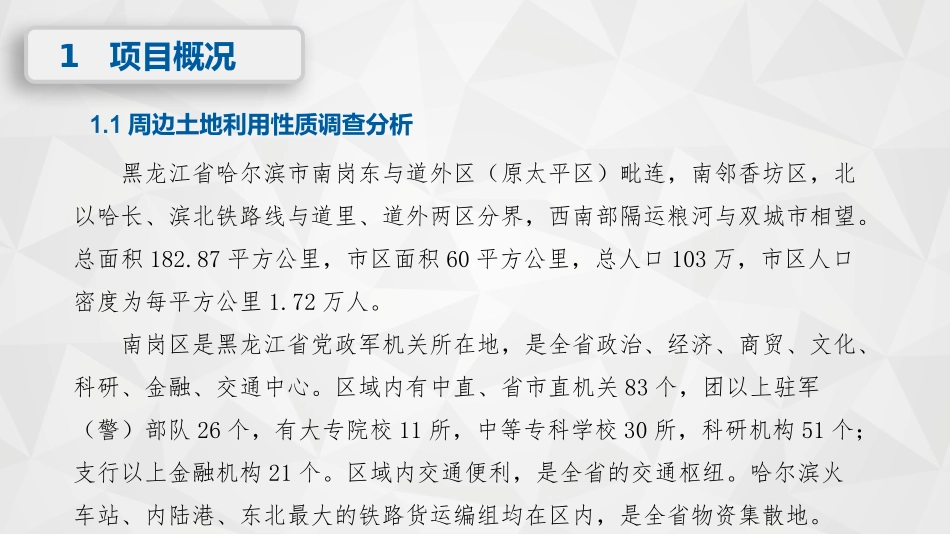

占道施工期间城市道路交通疏解规划方案设计——以哈尔滨市为例专业:交通运输工程制作:何庆龄1、项目概况2、占道施工期间城市道路影响区域及交通现状3、交通疏解方案分析与设计4、结论占道施工期间城市道路交通疏解规划方案设计黑龙江省哈尔滨市南岗东与道外区(原太平区)毗连,南邻香坊区,北以哈长、滨北铁路线与道里、道外两区分界,西南部隔运粮河与双城市相望
总面积182
87平方公里,市区面积60平方公里,总人口103万,市区人口密度为每平方公里1
南岗区是黑龙江省党政军机关所在地,是全省政治、经济、商贸、文化、科研、金融、交通中心
区域内有中直、省市直机关83个,团以上驻军(警)部队26个,有大专院校11所,中等专科学校30所,科研机构51个;支行以上金融机构21个
区域内交通便利,是全省的交通枢纽
哈尔滨火车站、内陆港、东北最大的铁路货运编组均在区内,是全省物资集散地

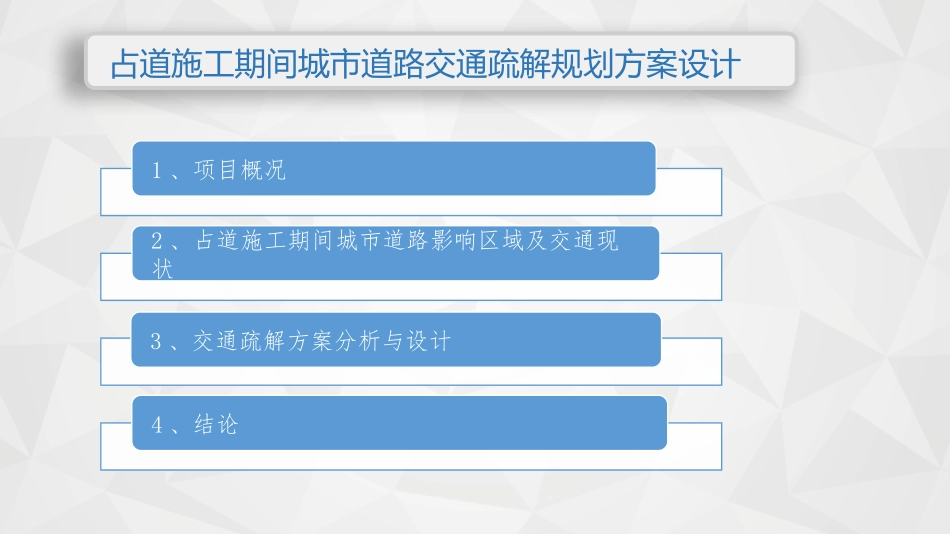

1项目概况1
1周边土地利用性质调查分析城市建设用地分为8大类,35中类、44小类,该区域中主要有居住用地中的住宅用地;公共管理与公共服务用地中的行政办公用地以及教育科研用地;商业服务业设施用地中的商业设施用地以及商务设施用地;交通设施用地
1项目概况1
1周边土地利用性质调查分析1项目概况1
1周边土地利用性质调查分析(源)公共设施用地(源)道路广场用地(源)仓库用地(源)工业用地(源)居住用地流图1
1城市交通与城市土地利用“源流”关系简图项目影响的道路包括:花园街、龙江街、吉林街、阿什河街、河渠街、建设街、邮政街、颐园街、河沟街、国民街、海关街、北京街、海城街、公司街、联发街、耀景街、复华四道街、复兴街、教化街、繁荣街
2占道施工期间城市道路交通现状及影响区域2
1影响区域的道路现状分析2
1路段现状项目影响路段共计31个(不包括疏解道路),各路段的断面形式及车道数统计数据形式如表2
