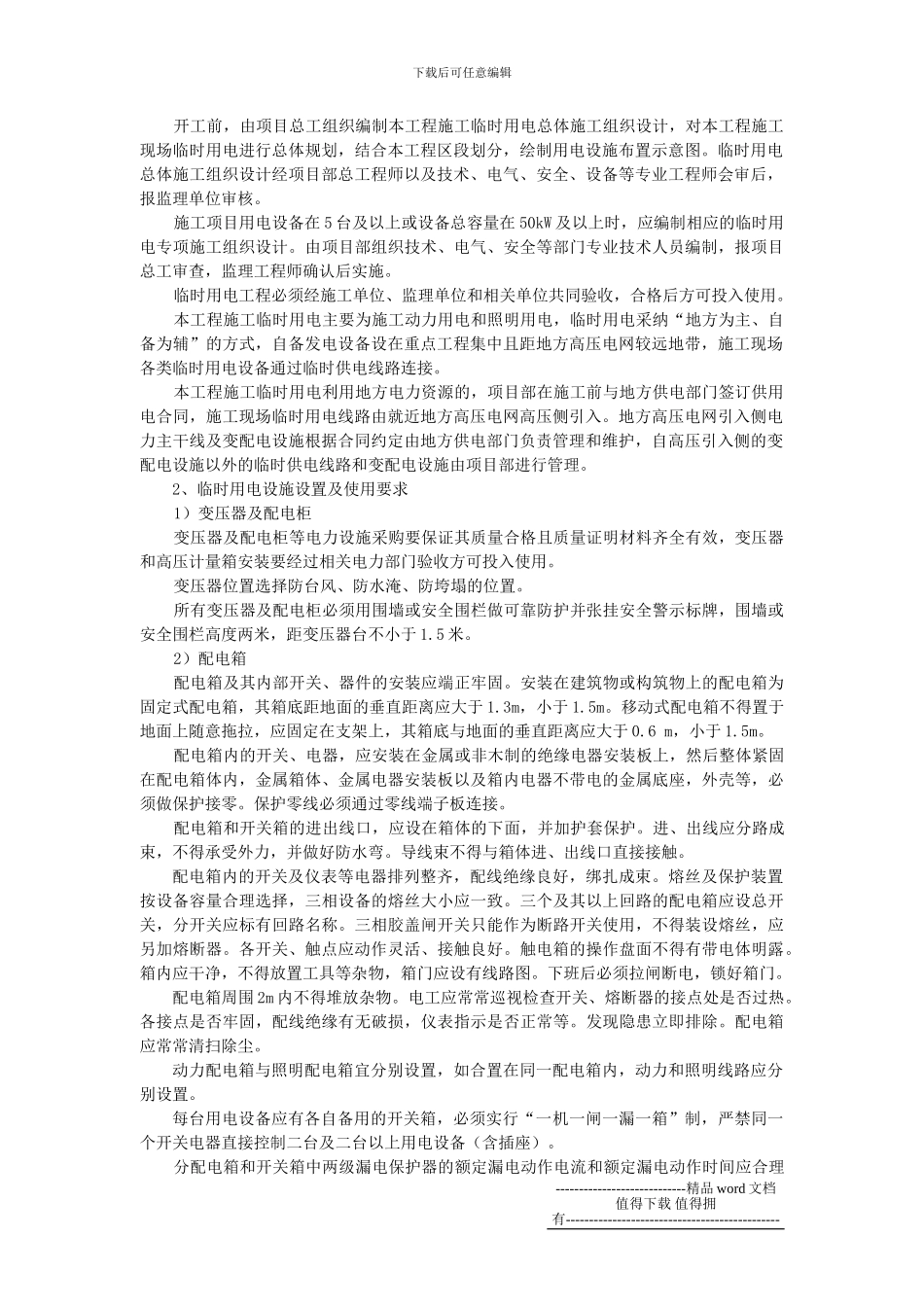

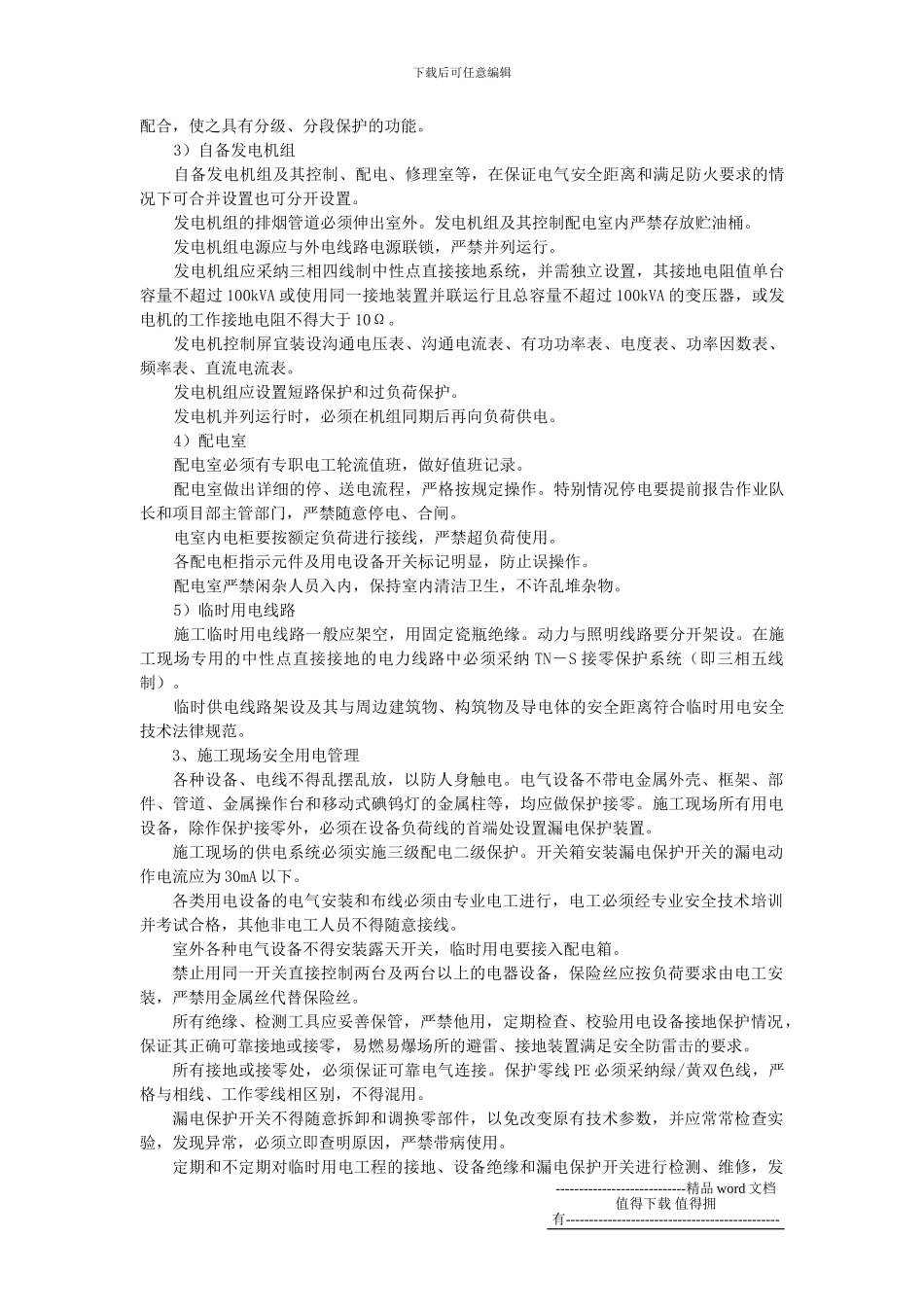

下载后可任意编辑施工现场临时用电安全管理制度编制: 宗庆坤 复核: 李敬峰 审核: 邵建华 中铁电气化局集团南水北调中线一期工程黄羑段土建 X 标项目经理部2024 年 2 月 为法律规范本工程施工用电管理,确保现场用电安全,防止各类触电事故的发生,根据《中华人民共和国安全生产法》、《建设工程安全生产管理条例》、《施工现场临时用电安全技术法律规范》以及本单位安全生产管理办法,制定本制度。项目部安质部为本制度的主管部门,项目部工程部做好临时用电规划和方案编制工作。1、临时用电规划设计本工程施工临时用电实行统一规划,合理布局,永临结合,集中管理的形式。----------------------------精品 word 文档 值得下载 值得拥有----------------------------------------------下载后可任意编辑开工前,由项目总工组织编制本工程施工临时用电总体施工组织设计,对本工程施工现场临时用电进行总体规划,结合本工程区段划分,绘制用电设施布置示意图。临时用电总体施工组织设计经项目部总工程师以及技术、电气、安全、设备等专业工程师会审后,报监理单位审核。 施工项目用电设备在 5 台及以上或设备总容量在 50kW 及以上时,应编制相应的临时用电专项施工组织设计。由项目部组织技术、电气、安全等部门专业技术人员编制,报项目总工审查,监理工程师确认后实施。临时用电工程必须经施工单位、监理单位和相关单位共同验收,合格后方可投入使用。本工程施工临时用电主要为施工动力用电和照明用电,临时用电采纳“地方为主、自备为辅”的方式,自备发电设备设在重点工程集中且距地方高压电网较远地带,施工现场各类临时用电设备通过临时供电线路连接。本工程施工临时用电利用地方电力资源的,项目部在施工前与地方供电部门签订供用电合同,施工现场临时用电线路由就近地方高压电网高压侧引入。地方高压电网引入侧电力主干线及变配电设施根据合同约定由地方供电部门负责管理和维护,自高压引入侧的变配电设施以外的临时供电线路和变配电设施由项目部进行管理。2、临时用电设施设置及使用要求1)变压器及配电柜变压器及配电柜等电力设施采购要保证其质量合格且质量证明材料齐全有效,变压器和高压计量箱安装要经过相关电力部门验收方可投入使用。变压器位置选择防台风、防水淹、防垮塌的位置。所有变压器及配电柜必须用围墙或安全围栏做可靠防护并张挂安全警示标牌,围墙或安全围栏高度两米,距变压器台不小于 1.5 米...
