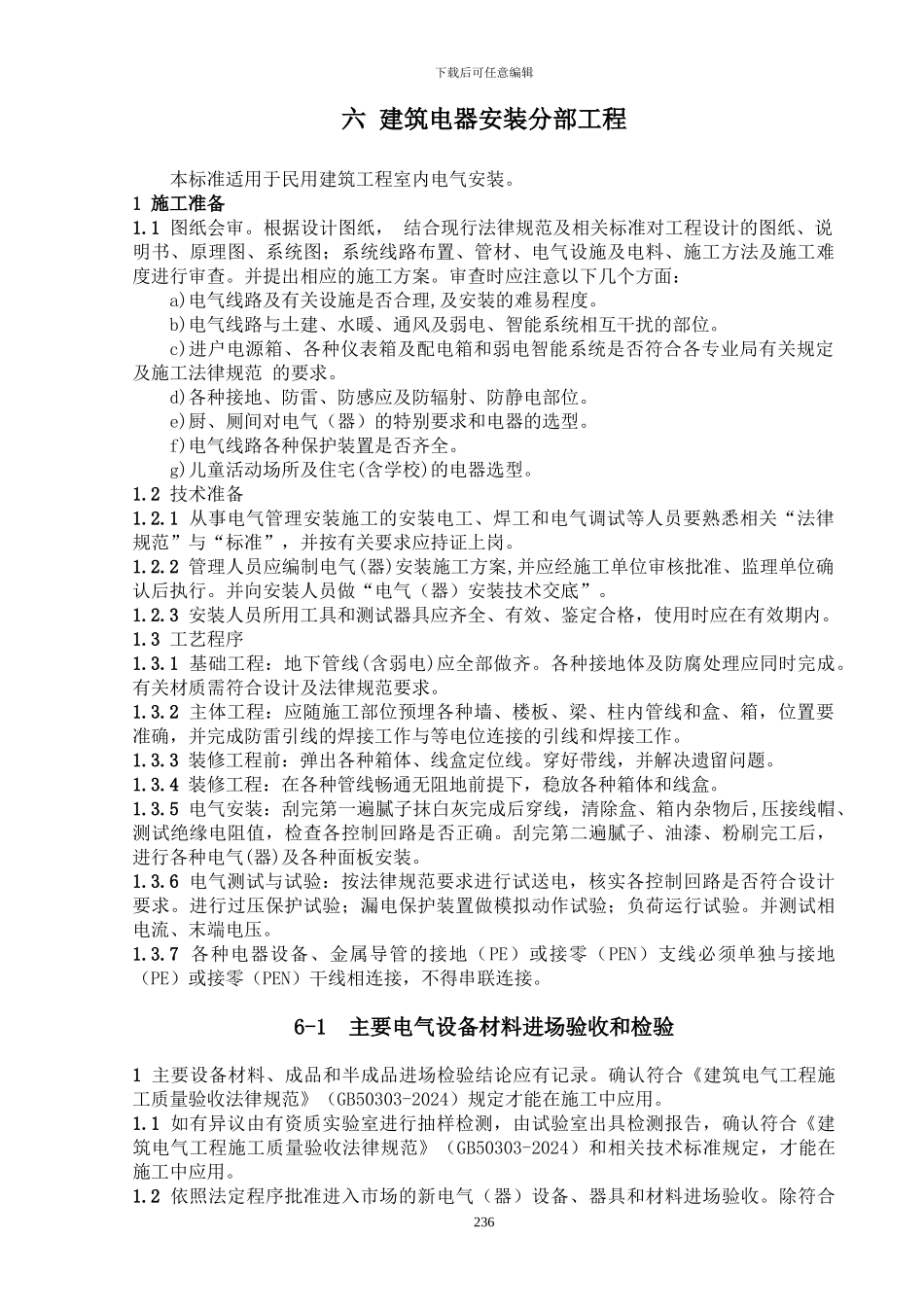

下载后可任意编辑六 建筑电器安装分部工程本标准适用于民用建筑工程室内电气安装
1 施工准备1
1 图纸会审
根据设计图纸, 结合现行法律规范及相关标准对工程设计的图纸、说明书、原理图、系统图;系统线路布置、管材、电气设施及电料、施工方法及施工难度进行审查
并提出相应的施工方案
审查时应注意以下几个方面:a)电气线路及有关设施是否合理,及安装的难易程度
b)电气线路与土建、水暖、通风及弱电、智能系统相互干扰的部位
c)进户电源箱、各种仪表箱及配电箱和弱电智能系统是否符合各专业局有关规定及施工法律规范 的要求
d)各种接地、防雷、防感应及防辐射、防静电部位
e)厨、厕间对电气(器)的特别要求和电器的选型
f)电气线路各种保护装置是否齐全
g)儿童活动场所及住宅(含学校)的电器选型
2 技术准备1
1 从事电气管理安装施工的安装电工、焊工和电气调试等人员要熟悉相关“法律规范”与“标准”,并按有关要求应持证上岗
2 管理人员应编制电气(器)安装施工方案,并应经施工单位审核批准、监理单位确认后执行
并向安装人员做“电气(器)安装技术交底”
3 安装人员所用工具和测试器具应齐全、有效、鉴定合格,使用时应在有效期内
3 工艺程序1
1 基础工程:地下管线(含弱电)应全部做齐
各种接地体及防腐处理应同时完成
有关材质需符合设计及法律规范要求
2 主体工程:应随施工部位预埋各种墙、楼板、梁、柱内管线和盒、箱,位置要准确,并完成防雷引线的焊接工作与等电位连接的引线和焊接工作
3 装修工程前:弹出各种箱体、线盒定位线
穿好带线,并解决遗留问题
4 装修工程:在各种管线畅通无阻地前提下,稳放各种箱体和线盒
5 电气安装:刮完第一遍腻子抹白灰完成后穿线,清除盒、箱内杂物后,压接线帽、测试绝缘电阻值,检查各控制回路是否正确
刮完第二遍腻
