下载后可任意编辑施工单位绩效考核办法二○一五年二月下载后可任意编辑总 则第一条 为进一步提高管理水平,调动各方积极性、制造性,实现综合管理目标,根据《河北省**局项目管理办法》特制定本办法
第二条本办法适用全部在岗职工,包括聘用学生及临时工
项目部考核办法项目部以《项目部目标责任书》为依据实施考核
第三条 管理目标的制定一、成本目标的制定工程项目签订合同后及时组建项目部组织机构,确定主要管理人员;项目经理、主要项目管理人员应在一周内完成项目的前期策划(组织机构的设立、重大施工组织方案确定、资源配置、工程分包策划等);由市场开发科、人力资源科、物资设备科、财务审计科配合,项目管理科根据前期策划、投标情况等确定成本目标,最终确定上缴费用比例(由成本目标确定的上缴费用比例用 S 目表示)
S 目=(1-)
经项目目标管理领导小组审定后执行
由实际成本确定的实际上缴费用比例用 S 实表示,S 实=(1-)
二、进度、质量、安全、环境、文明施工目标的制定(一)进度目标:满足合同工期要求,并达到建设单位阶段性的进度要求
(二)质量目标:达到合同要求质量目标,且不低于处质量目标要求
(三)安全目标:达到合同要求安全生产目标,且不低于处安全管理目标要求
(四)环境目标:满足合同要求目标
(五)文明施工目标:满足建设单位、 水工局及处有关要求
在与甲方签订合同后 25 日内,项目管理科依据相关部门制定的指标和工作要求,起草《项目目标责任书》,项目经理与处签订责任书
三、为了防范项目管理的经营风险,处对项目部实行风险抵押金制度

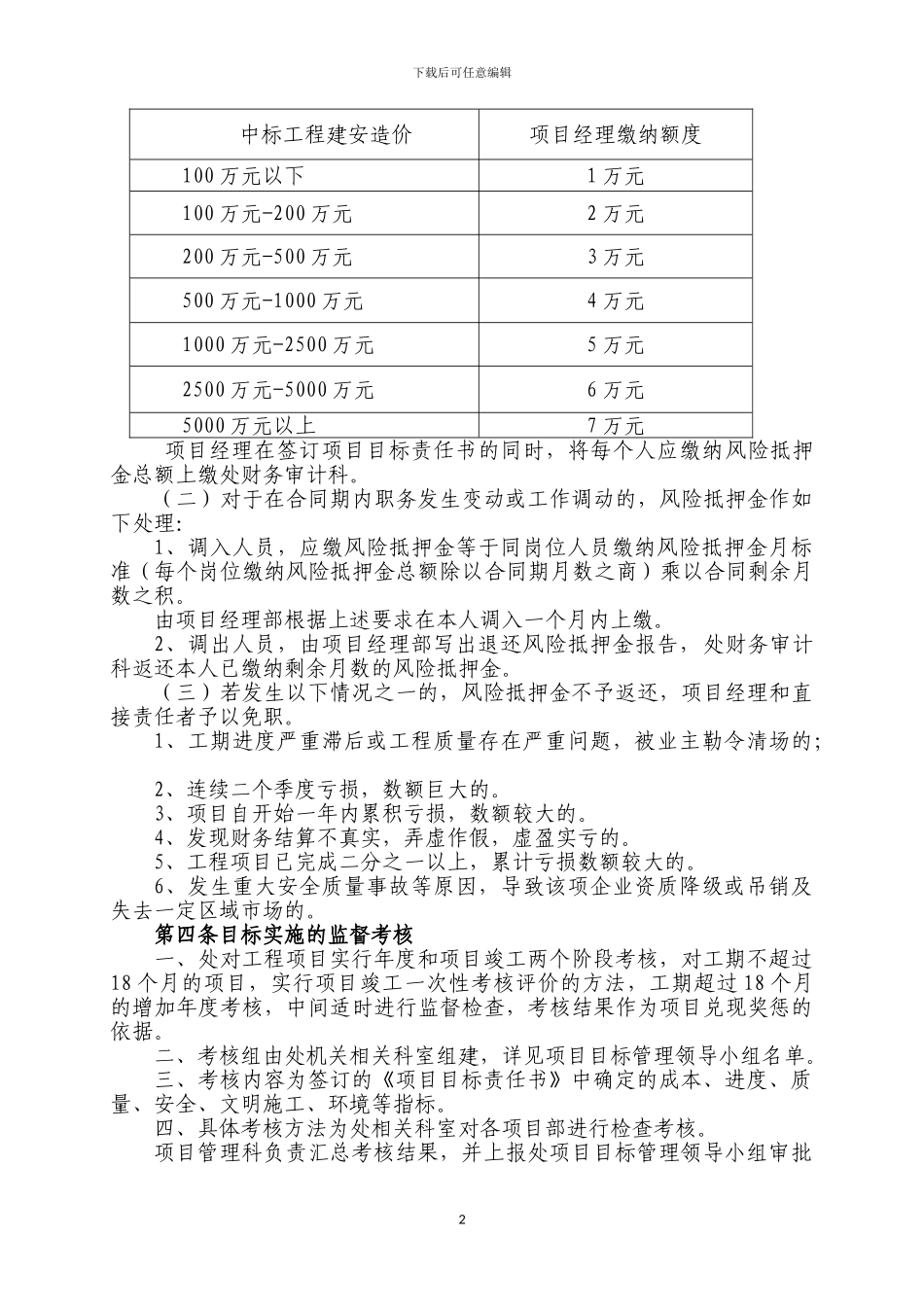

(一)风险抵押金缴纳标准对项目经理部经理、副经理、总工程师(技术负责人)和相关责任人实行风险抵押金制度
其中项目经理缴纳额度见下表,副经理、总工程师(技术负责人)根据项目经理缴纳风险抵押金标准的 70%进行缴纳,相关责任人根据项目经理缴纳风险抵押金标准的 20-50%进
