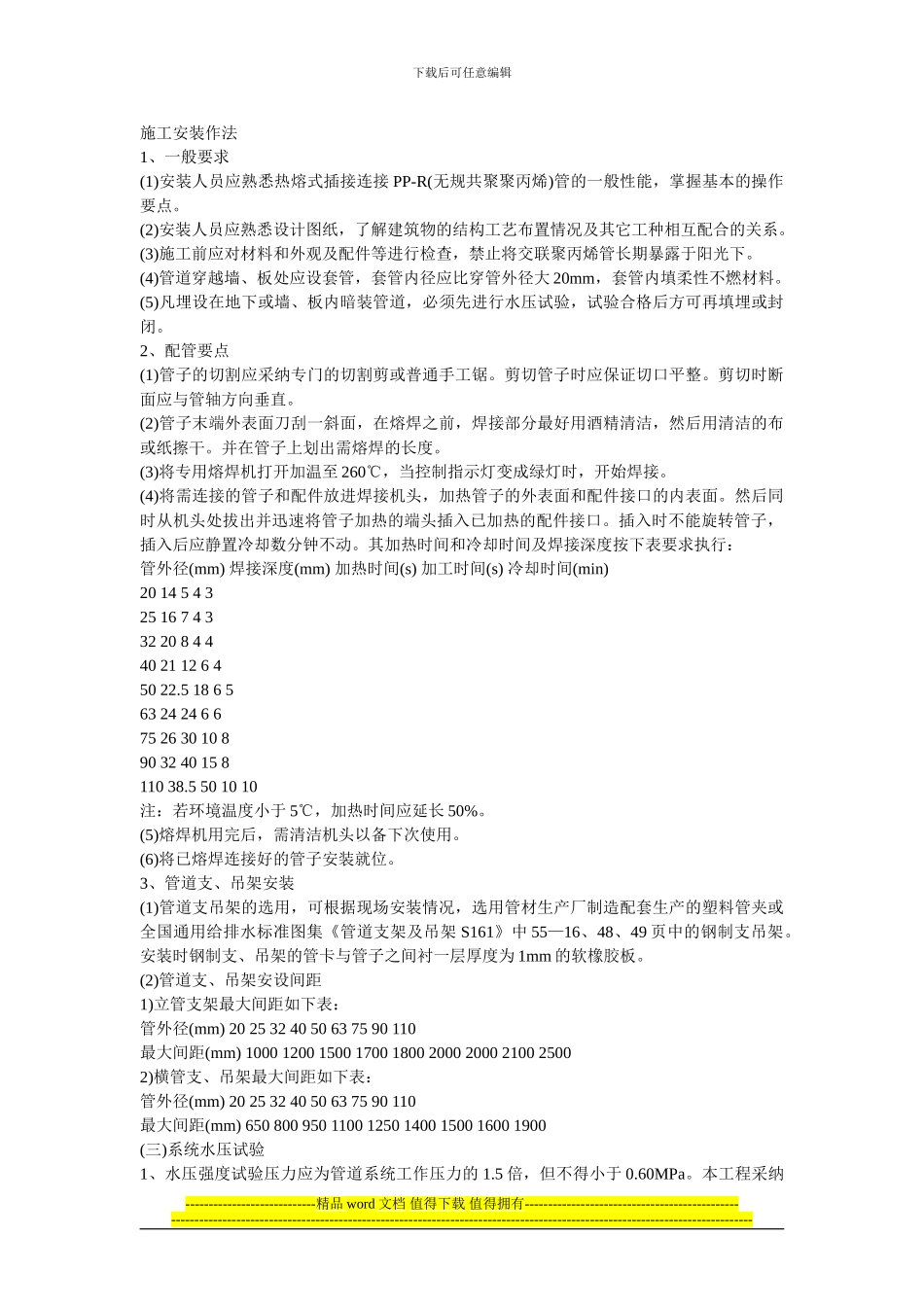

下载后可任意编辑施工安装作法1、一般要求(1)安装人员应熟悉热熔式插接连接 PP-R(无规共聚聚丙烯)管的一般性能,掌握基本的操作要点。(2)安装人员应熟悉设计图纸,了解建筑物的结构工艺布置情况及其它工种相互配合的关系。(3)施工前应对材料和外观及配件等进行检查,禁止将交联聚丙烯管长期暴露于阳光下。(4)管道穿越墙、板处应设套管,套管内径应比穿管外径大 20mm,套管内填柔性不燃材料。(5)凡埋设在地下或墙、板内暗装管道,必须先进行水压试验,试验合格后方可再填埋或封闭。2、配管要点(1)管子的切割应采纳专门的切割剪或普通手工锯。剪切管子时应保证切口平整。剪切时断面应与管轴方向垂直。(2)管子末端外表面刀刮一斜面,在熔焊之前,焊接部分最好用酒精清洁,然后用清洁的布或纸擦干。并在管子上划出需熔焊的长度。(3)将专用熔焊机打开加温至 260℃,当控制指示灯变成绿灯时,开始焊接。(4)将需连接的管子和配件放进焊接机头,加热管子的外表面和配件接口的内表面。然后同时从机头处拔出并迅速将管子加热的端头插入已加热的配件接口。插入时不能旋转管子,插入后应静置冷却数分钟不动。其加热时间和冷却时间及焊接深度按下表要求执行:管外径(mm) 焊接深度(mm) 加热时间(s) 加工时间(s) 冷却时间(min)20 14 5 4 325 16 7 4 332 20 8 4 440 21 12 6 450 22.5 18 6 563 24 24 6 675 26 30 10 890 32 40 15 8110 38.5 50 10 10注:若环境温度小于 5℃,加热时间应延长 50%。(5)熔焊机用完后,需清洁机头以备下次使用。(6)将已熔焊连接好的管子安装就位。3、管道支、吊架安装(1)管道支吊架的选用,可根据现场安装情况,选用管材生产厂制造配套生产的塑料管夹或全国通用给排水标准图集《管道支架及吊架 S161》中 55—16、48、49 页中的钢制支吊架。安装时钢制支、吊架的管卡与管子之间衬一层厚度为 1mm 的软橡胶板。(2)管道支、吊架安设间距1)立管支架最大间距如下表:管外径(mm) 20 25 32 40 50 63 75 90 110最大间距(mm) 1000 1200 1500 1700 1800 2000 2000 2100 25002)横管支、吊架最大间距如下表: 管外径(mm) 20 25 32 40 50 63 75 90 110最大间距(mm) 650 800 950 1100 1250 1400 1500 1600 1900(三)系统水压试验1、水压强度试验压力应为管道系统工作压力的 1.5 倍,但不得小于 0.60MPa。本工程采纳----------------------------精品 word...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

施工安装作法

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
