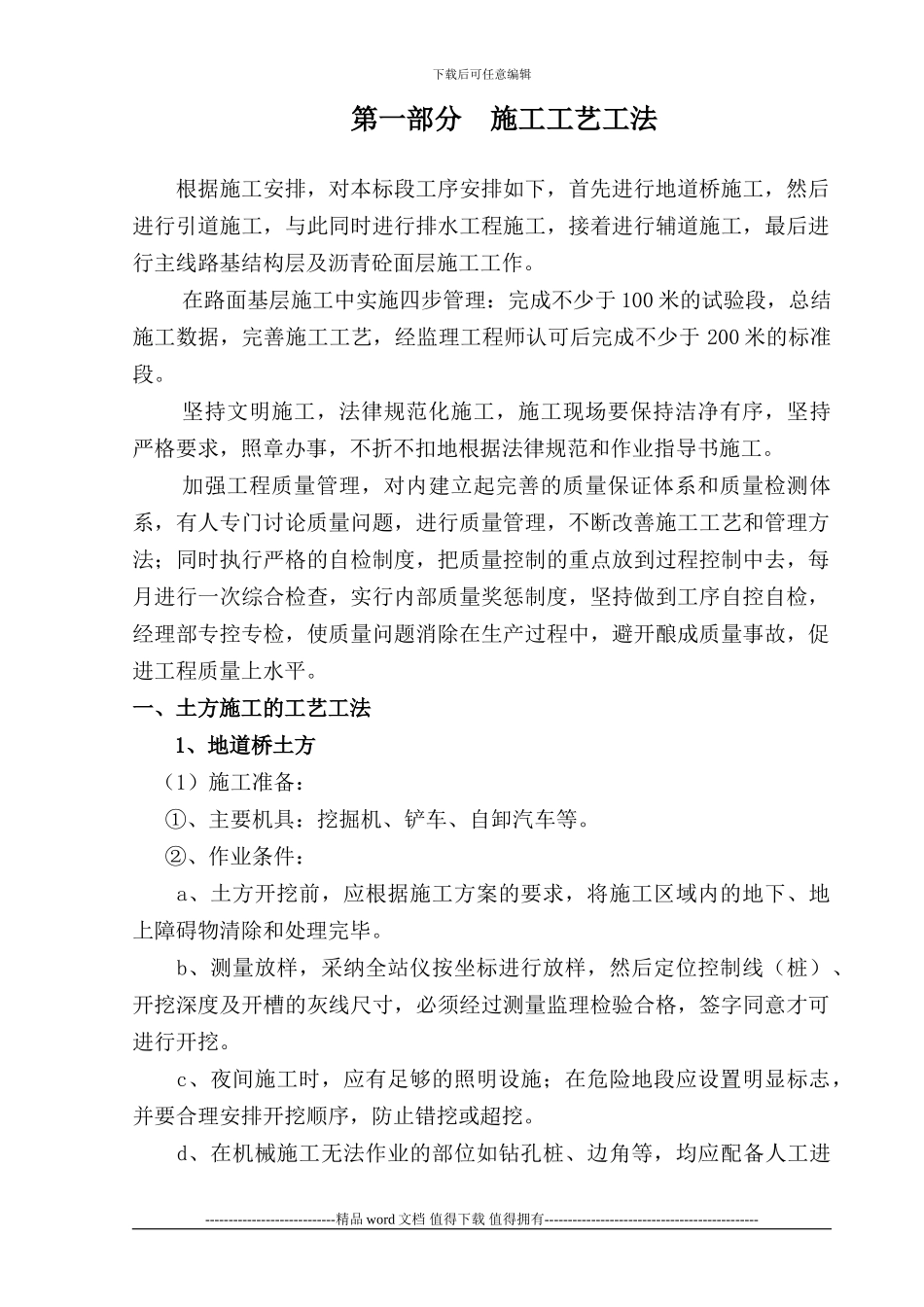

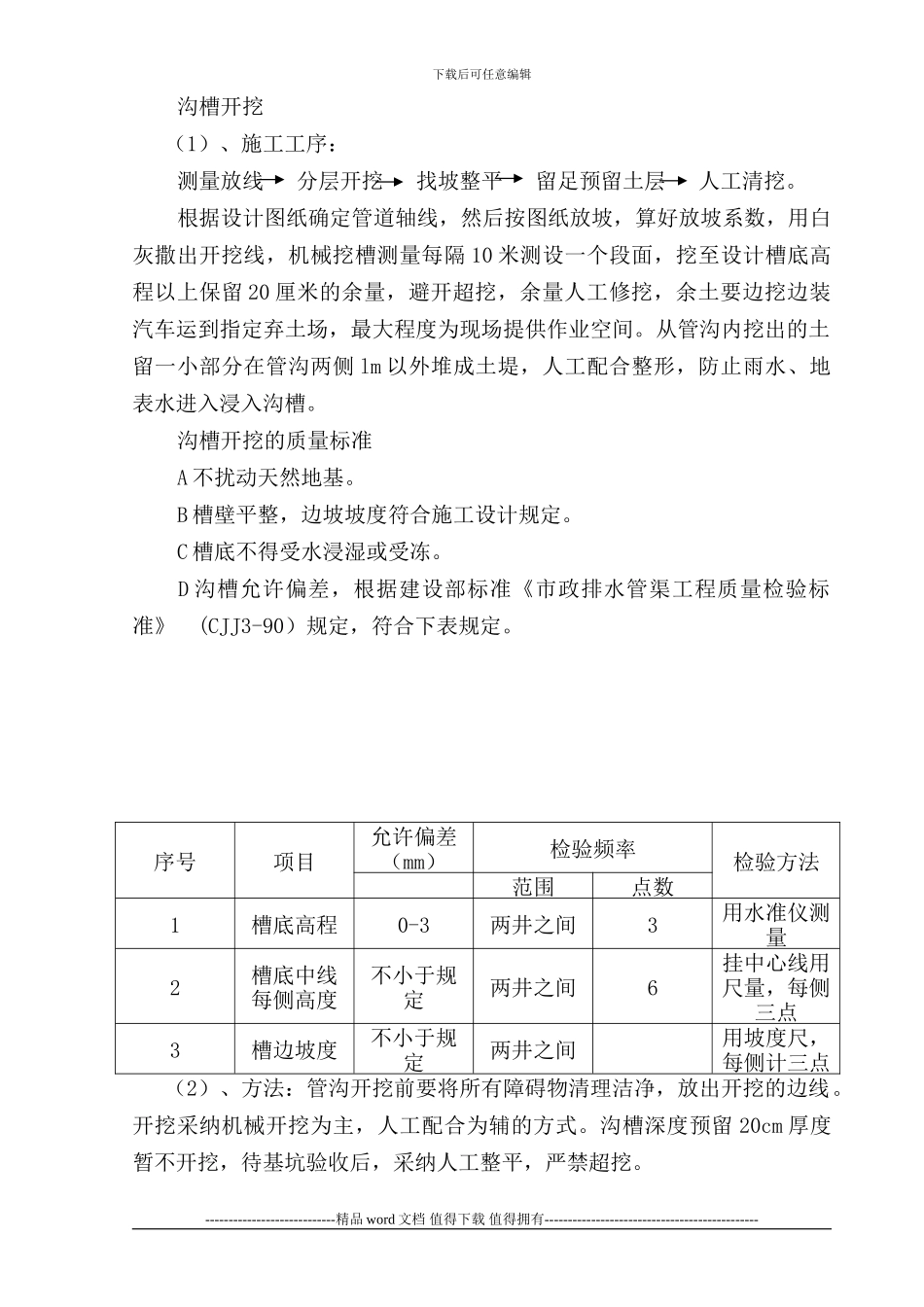

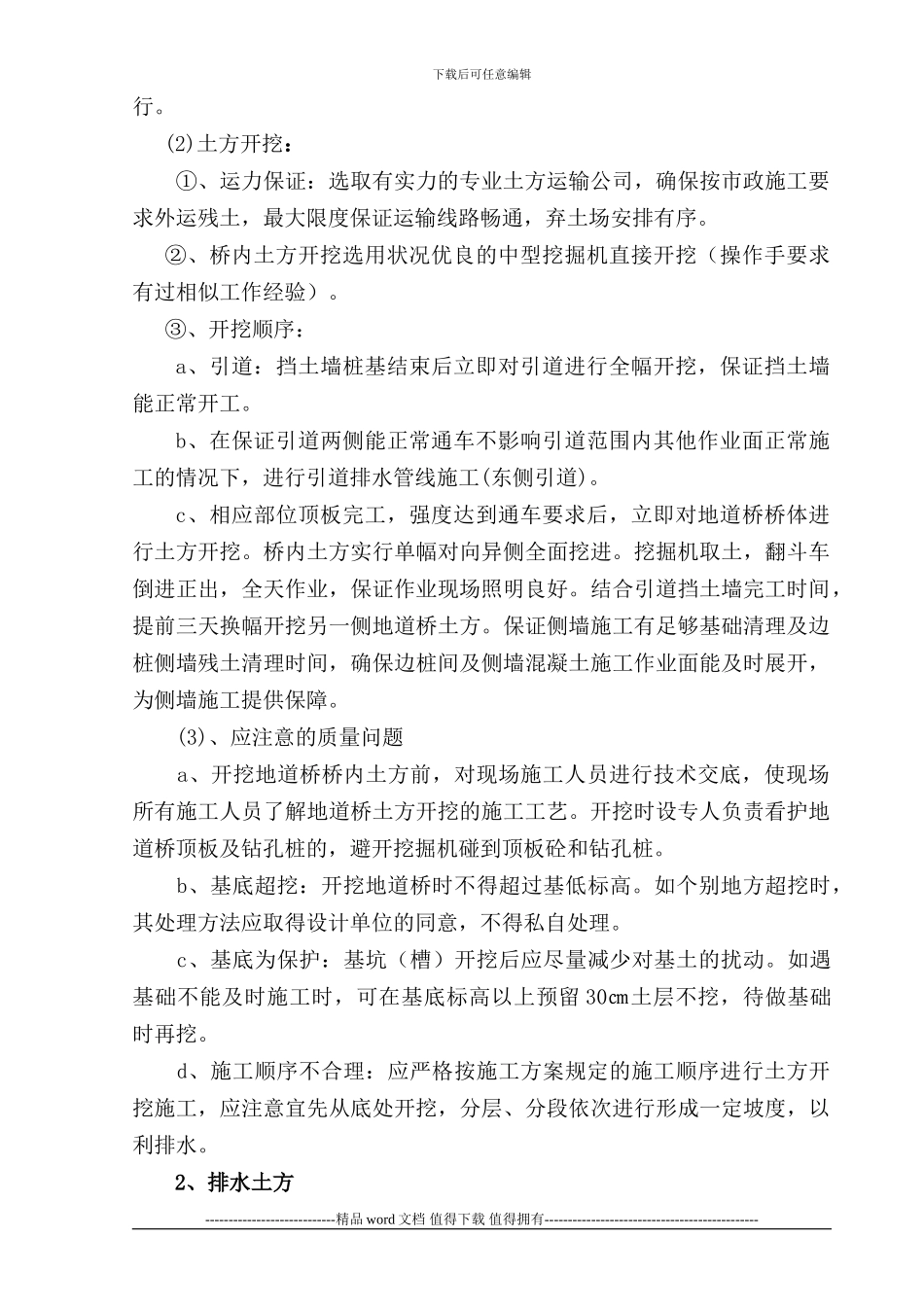

下载后可任意编辑第一部分 施工工艺工法根据施工安排,对本标段工序安排如下,首先进行地道桥施工,然后进行引道施工,与此同时进行排水工程施工,接着进行辅道施工,最后进行主线路基结构层及沥青砼面层施工工作。在路面基层施工中实施四步管理:完成不少于 100 米的试验段,总结施工数据,完善施工工艺,经监理工程师认可后完成不少于 200 米的标准段。坚持文明施工,法律规范化施工,施工现场要保持洁净有序,坚持严格要求,照章办事,不折不扣地根据法律规范和作业指导书施工。加强工程质量管理,对内建立起完善的质量保证体系和质量检测体系,有人专门讨论质量问题,进行质量管理,不断改善施工工艺和管理方法;同时执行严格的自检制度,把质量控制的重点放到过程控制中去,每月进行一次综合检查,实行内部质量奖惩制度,坚持做到工序自控自检,经理部专控专检,使质量问题消除在生产过程中,避开酿成质量事故,促进工程质量上水平。一、土方施工的工艺工法1、地道桥土方(1)施工准备:①、主要机具:挖掘机、铲车、自卸汽车等。②、作业条件: a、土方开挖前,应根据施工方案的要求,将施工区域内的地下、地上障碍物清除和处理完毕。 b、测量放样,采纳全站仪按坐标进行放样,然后定位控制线(桩)、开挖深度及开槽的灰线尺寸,必须经过测量监理检验合格,签字同意才可进行开挖。 c、夜间施工时,应有足够的照明设施;在危险地段应设置明显标志,并要合理安排开挖顺序,防止错挖或超挖。 d、在机械施工无法作业的部位如钻孔桩、边角等,均应配备人工进----------------------------精品 word 文档 值得下载 值得拥有----------------------------------------------下载后可任意编辑行。(2)土方开挖:①、运力保证:选取有实力的专业土方运输公司,确保按市政施工要求外运残土,最大限度保证运输线路畅通,弃土场安排有序。②、桥内土方开挖选用状况优良的中型挖掘机直接开挖(操作手要求有过相似工作经验)。③、开挖顺序:a、引道:挡土墙桩基结束后立即对引道进行全幅开挖,保证挡土墙能正常开工。b、在保证引道两侧能正常通车不影响引道范围内其他作业面正常施工的情况下,进行引道排水管线施工(东侧引道)。c、相应部位顶板完工,强度达到通车要求后,立即对地道桥桥体进行土方开挖。桥内土方实行单幅对向异侧全面挖进。挖掘机取土,翻斗车倒进正出,全天作业,保证作业现场照明良好。结合引道挡土墙完工时间,提前三天换...
