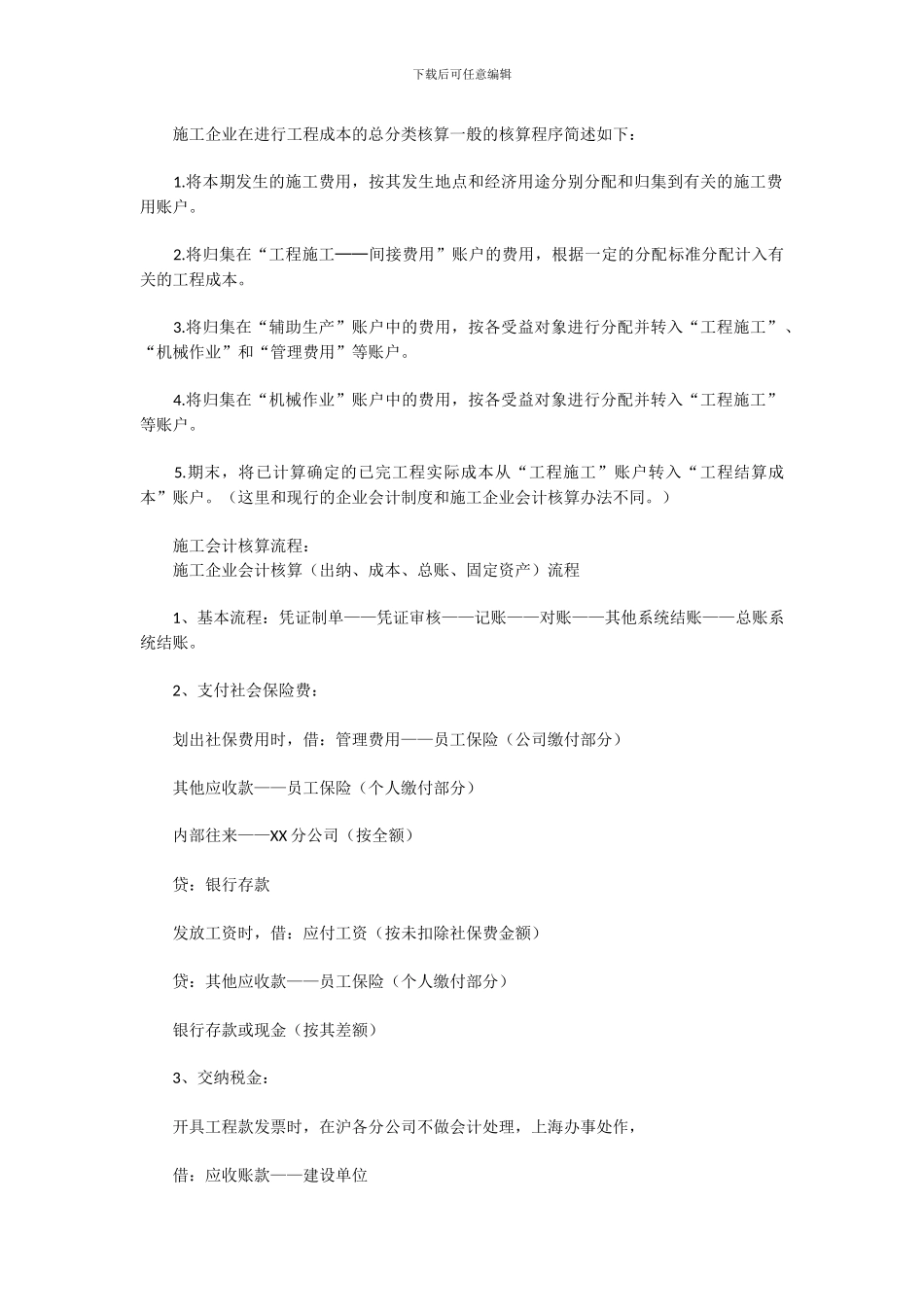

下载后可任意编辑 施工企业在进行工程成本的总分类核算一般的核算程序简述如下: 1.将本期发生的施工费用,按其发生地点和经济用途分别分配和归集到有关的施工费用账户。 2.将归集在“工程施工──间接费用”账户的费用,根据一定的分配标准分配计入有关的工程成本。 3.将归集在“辅助生产”账户中的费用,按各受益对象进行分配并转入“工程施工”、“机械作业”和“管理费用”等账户。 4.将归集在“机械作业”账户中的费用,按各受益对象进行分配并转入“工程施工”等账户。 5.期末,将已计算确定的已完工程实际成本从“工程施工”账户转入“工程结算成本”账户。(这里和现行的企业会计制度和施工企业会计核算办法不同。) 施工会计核算流程: 施工企业会计核算(出纳、成本、总账、固定资产)流程 1、基本流程:凭证制单——凭证审核——记账——对账——其他系统结账——总账系统结账。 2、支付社会保险费: 划出社保费用时,借:管理费用——员工保险(公司缴付部分) 其他应收款——员工保险(个人缴付部分) 内部往来——XX 分公司(按全额) 贷:银行存款 发放工资时,借:应付工资(按未扣除社保费金额) 贷:其他应收款——员工保险(个人缴付部分) 银行存款或现金(按其差额) 3、交纳税金: 开具工程款发票时,在沪各分公司不做会计处理,上海办事处作, 借:应收账款——建设单位下载后可任意编辑 贷:工程结算收入——各项目 在沪分公司收到办事处按已交税费金额开具的收据时, 借:应交税金——各税种 其他应交款——各费种 贷:银行存款(或内部往来——上海办事处) 4、固定资产:收到购进单据——在固定资产系统“日常处理——资产增加——固定资产卡片”——在固定资产系统中生成凭证——月末计提折旧——与总账系统核对无误——对固定资产系统进行结账。 固定资产增加时,借:固定资产——各部门 贷:银行存款(或应付账款) 计提折旧时,借:管理费用——折旧费(管理部门用) 工程施工——项目部(生产用、项目部管理用) 贷:累计折旧 5、低值易耗品:对按相关规定应作为低值易耗品核算的,先计入低值易耗品科目——按九一摊销法摊销 90%计入相关项目成本——另 10%在该低值易耗品报废时予以核销,转入相关成本。 购进时,借:低值易耗品——具体名称 贷:银行存款(或应付账款) 领用时,借:工程施工——项目部——办公用品等科目 管理费用——低值易耗品摊销 贷:低值易耗品—...
