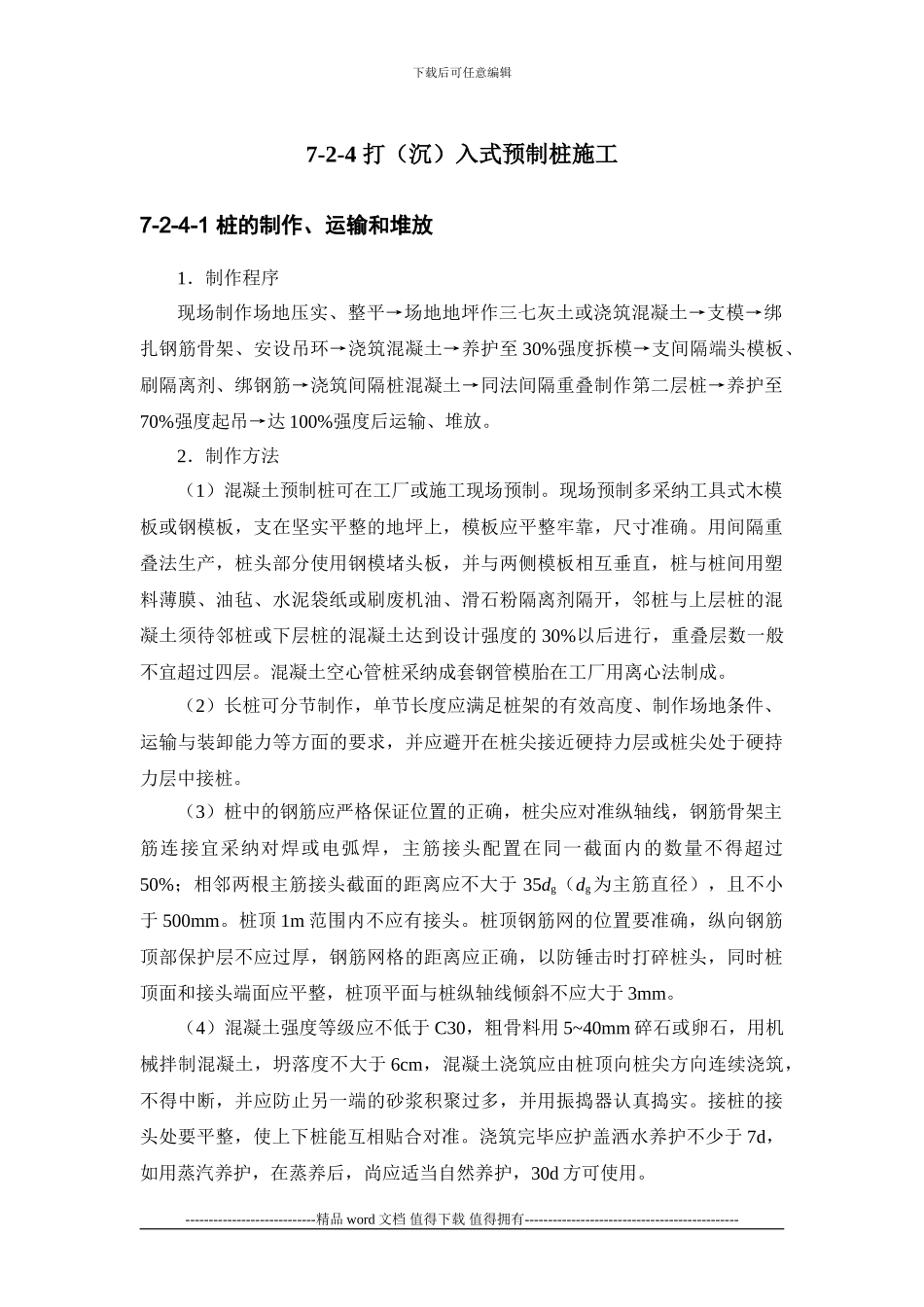

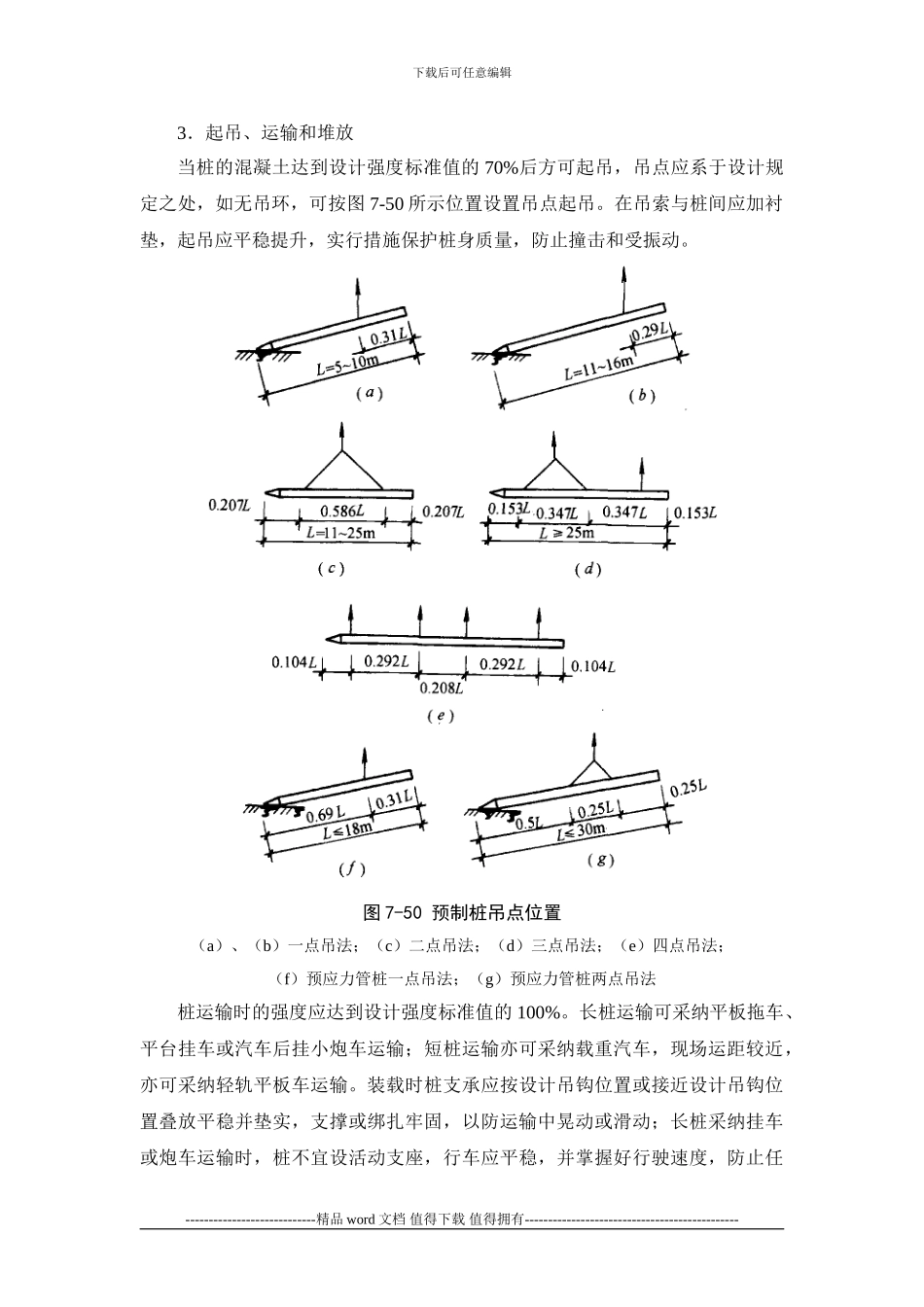

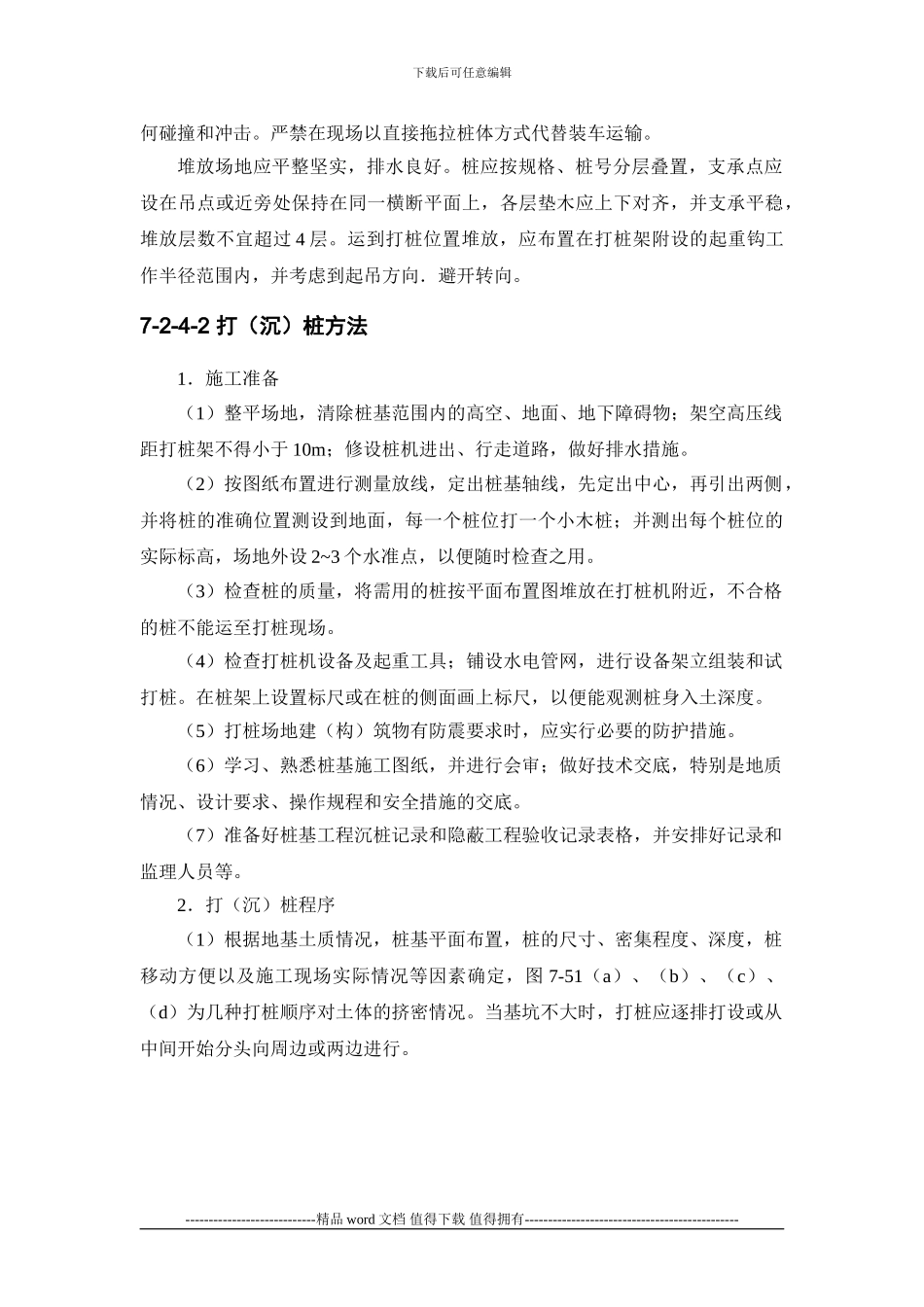

下载后可任意编辑7-2-4 打(沉)入式预制桩施工7-2-4-1 桩的制作、运输和堆放1.制作程序现场制作场地压实、整平→场地地坪作三七灰土或浇筑混凝土→支模→绑扎钢筋骨架、安设吊环→浇筑混凝土→养护至 30%强度拆模→支间隔端头模板、刷隔离剂、绑钢筋→浇筑间隔桩混凝土→同法间隔重叠制作第二层桩→养护至70%强度起吊→达 100%强度后运输、堆放。2.制作方法(1)混凝土预制桩可在工厂或施工现场预制。现场预制多采纳工具式木模板或钢模板,支在坚实平整的地坪上,模板应平整牢靠,尺寸准确。用间隔重叠法生产,桩头部分使用钢模堵头板,并与两侧模板相互垂直,桩与桩间用塑料薄膜、油毡、水泥袋纸或刷废机油、滑石粉隔离剂隔开,邻桩与上层桩的混凝土须待邻桩或下层桩的混凝土达到设计强度的 30%以后进行,重叠层数一般不宜超过四层。混凝土空心管桩采纳成套钢管模胎在工厂用离心法制成。(2)长桩可分节制作,单节长度应满足桩架的有效高度、制作场地条件、运输与装卸能力等方面的要求,并应避开在桩尖接近硬持力层或桩尖处于硬持力层中接桩。(3)桩中的钢筋应严格保证位置的正确,桩尖应对准纵轴线,钢筋骨架主筋连接宜采纳对焊或电弧焊,主筋接头配置在同一截面内的数量不得超过50%;相邻两根主筋接头截面的距离应不大于 35dg(dg为主筋直径),且不小于 500mm。桩顶 1m 范围内不应有接头。桩顶钢筋网的位置要准确,纵向钢筋顶部保护层不应过厚,钢筋网格的距离应正确,以防锤击时打碎桩头,同时桩顶面和接头端面应平整,桩顶平面与桩纵轴线倾斜不应大于 3mm。(4)混凝土强度等级应不低于 C30,粗骨料用 5~40mm 碎石或卵石,用机械拌制混凝土,坍落度不大于 6cm,混凝土浇筑应由桩顶向桩尖方向连续浇筑,不得中断,并应防止另一端的砂浆积聚过多,并用振捣器认真捣实。接桩的接头处要平整,使上下桩能互相贴合对准。浇筑完毕应护盖洒水养护不少于 7d,如用蒸汽养护,在蒸养后,尚应适当自然养护,30d 方可使用。----------------------------精品 word 文档 值得下载 值得拥有----------------------------------------------下载后可任意编辑3.起吊、运输和堆放当桩的混凝土达到设计强度标准值的 70%后方可起吊,吊点应系于设计规定之处,如无吊环,可按图 7-50 所示位置设置吊点起吊。在吊索与桩间应加衬垫,起吊应平稳提升,实行措施保护桩身质量,防止撞击和受振动。图 7-50 预制桩吊点位置(a)、(b)一点...
