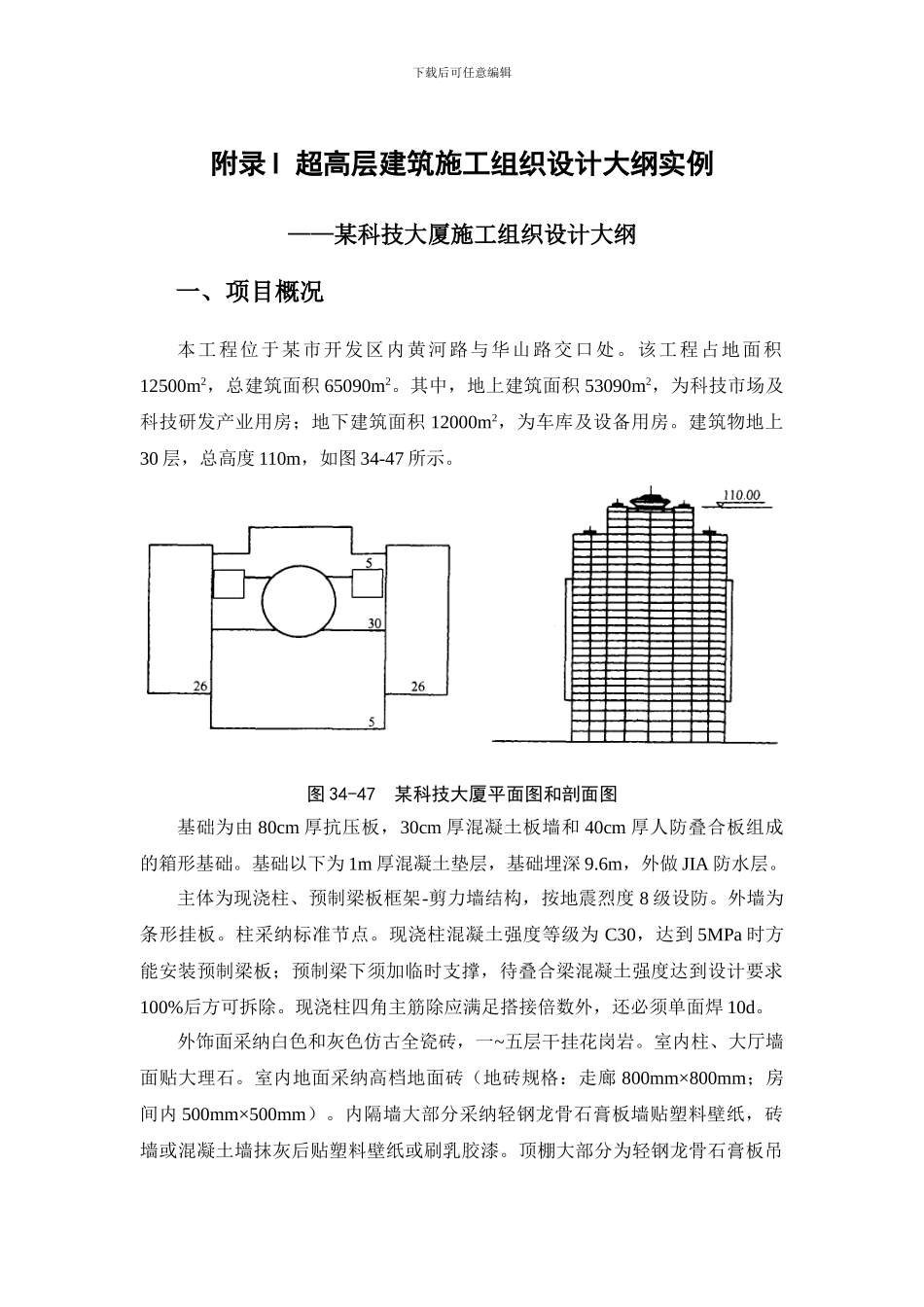

下载后可任意编辑附录 I 超高层建筑施工组织设计大纲实例——某科技大厦施工组织设计大纲一、项目概况本工程位于某市开发区内黄河路与华山路交口处
该工程占地面积12500m2,总建筑面积 65090m2
其中,地上建筑面积 53090m2,为科技市场及科技研发产业用房;地下建筑面积 12000m2,为车库及设备用房

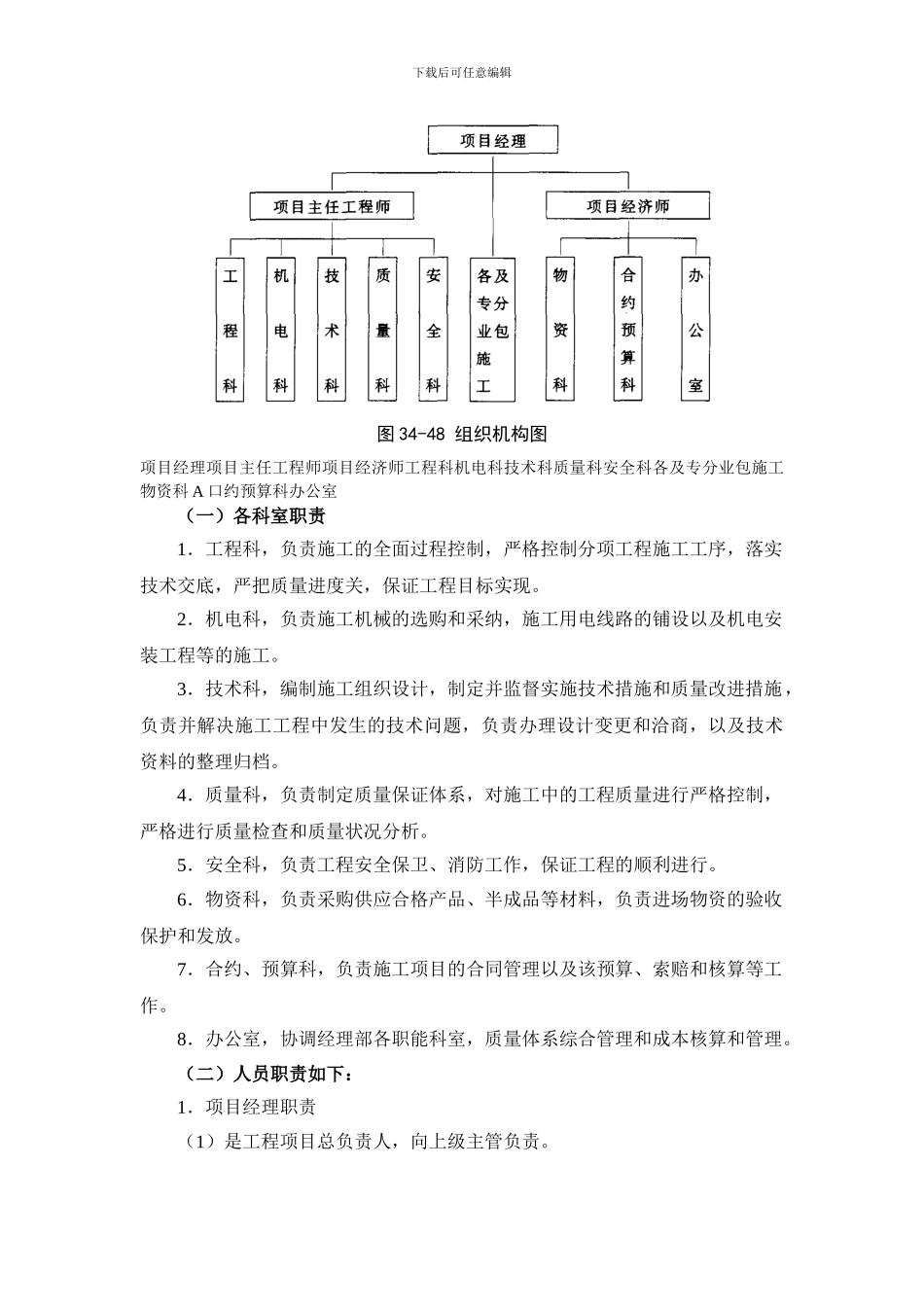

建筑物地上30 层,总高度 110m,如图 34-47 所示
图 34-47 某科技大厦平面图和剖面图基础为由 80cm 厚抗压板,30cm 厚混凝土板墙和 40cm 厚人防叠合板组成的箱形基础
基础以下为 1m 厚混凝土垫层,基础埋深 9
6m,外做 JIA 防水层
主体为现浇柱、预制梁板框架-剪力墙结构,按地震烈度 8 级设防
外墙为条形挂板
柱采纳标准节点
现浇柱混凝土强度等级为 C30,达到 5MPa 时方能安装预制梁板;预制梁下须加临时支撑,待叠合梁混凝土强度达到设计要求100%后方可拆除
现浇柱四角主筋除应满足搭接倍数外,还必须单面焊 10d
外饰面采纳白色和灰色仿古全瓷砖,一~五层干挂花岗岩
室内柱、大厅墙面贴大理石
室内地面采纳高档地面砖(地砖规格:走廊 800mm×800mm;房间内 500mm×500mm)
内隔墙大部分采纳轻钢龙骨石膏板墙贴塑料壁纸,砖墙或混凝土墙抹灰后贴塑料壁纸或刷乳胶漆
顶棚大部分为轻钢龙骨石膏板吊下载后可任意编辑顶,厕所、开水间等房间为白瓷砖墙裙

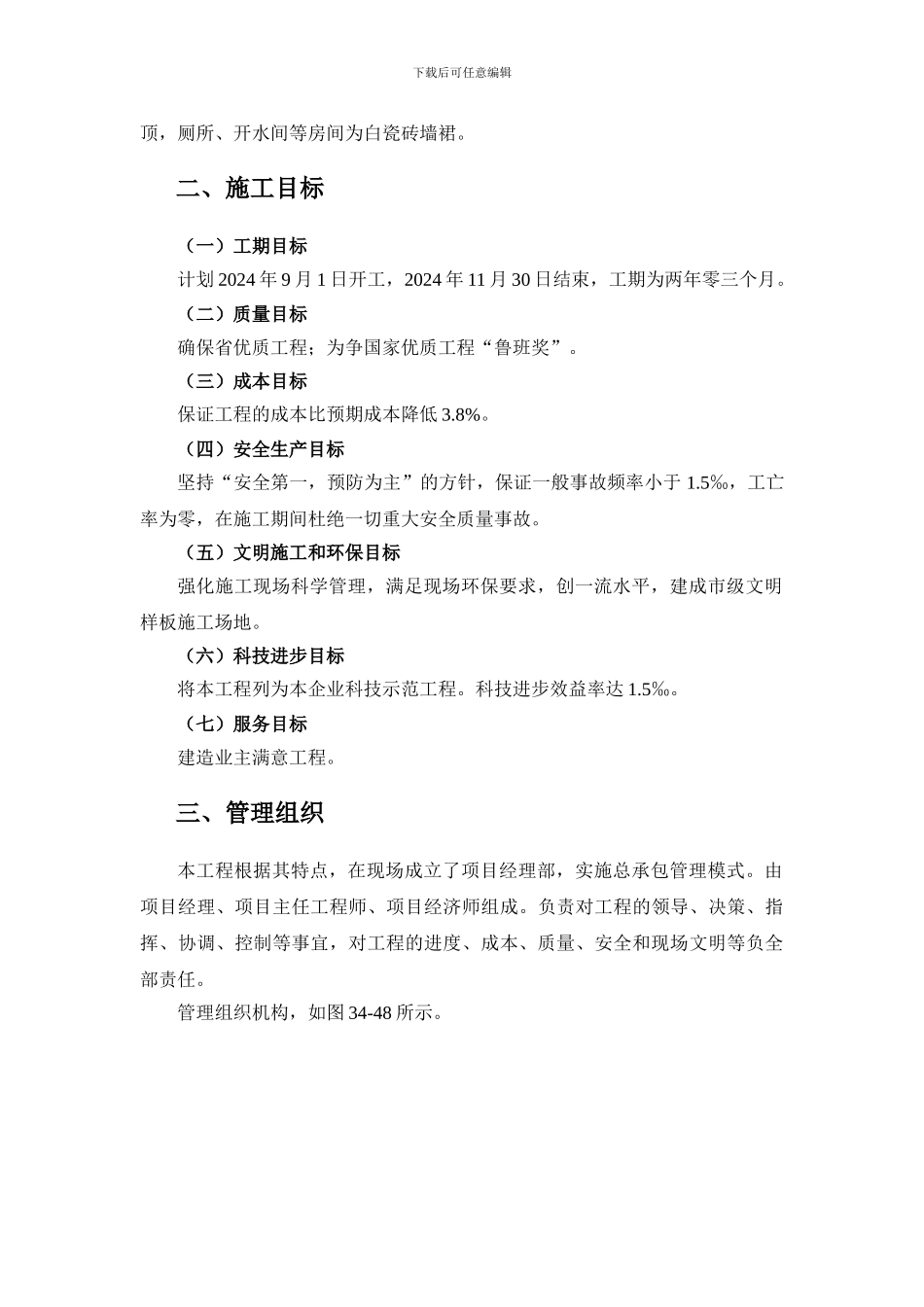

二、施工目标(一)工期目标计划 2024 年 9 月 1 日开工,2024 年 11 月 30 日结束,工期为两年零三个月
(二)质量目标确保省优质工程;为争国家优质工程“鲁班奖”
(三)成本目标保证工程的成本比预期成本降低 3
(四)安全生产目标坚持“安全第一,预防为主”的方针,保证一般事故频率小于 1
5‰,工亡率为零,在施工期间杜绝一切重大安全质量事故
(五)文明施工
