下载后可任意编辑22-9 越冬工程维护22-9-1 基本要求1.对于按采暖设计而冬期不能采暖的新建工程,跨年施工的在建工程,以及停建、缓建工程,在入冬前均应编制越冬维护措施
2.越冬工程保温维护,应就地取材
保温层的厚度由热工计算确定
3.在制定越冬维护措施之前,要仔细检查核对有关工程地质、水文资料、当地气温资料等,以及地基土的冻胀特征和最大冻结深度
4.施工场地和建筑物周围必须做好排水,严禁地基和基础被水浸泡
5.在山区坡地建造的工程,入冬前应根据地表水流动的方向设置截水沟、泄水沟,使水不在建筑物周围存积,也不得在建筑物底部设暗沟、盲沟疏水
6.凡按采暖要求设计的房屋竣工后,应及时采暖,并使室内最低温度保持在 5℃以上
22-9-2 在建工程1.在冻胀土地区建造房屋基础时,应按设计要求做好防冻害处理
当设计无要求时,应实行以下措施:(1)当采纳独立式基础或桩基时,基础梁下部应做掏空处理
强冻胀性土可预留 200mm,弱冻胀性土预留 100~150mm,空隙两侧用立砖挡土回填
(2)当采纳毛石砌筑基础或短桩基础时,应考虑冻胀影响
可在基础侧壁回填厚度为 150~200mm 的混砂、炉渣或贴一层油纸,深度为 800~1200mm
(3)浅埋基础越冬时,应覆盖保温材料保护
2.设备基础、构架基础、支墩、地下沟道以及地墙等越冬工程,均不得在已冻结的土层上施工
上述工程越冬时如可能遭冻,应进行维护
3.支撑在基土上的雨篷、阳台等悬臂构件的临时支柱,入冬后若不能拆除时,支点应实行保温防冻胀措施
4.水塔、烟囱、烟道等构筑物基础,在入冬前应回填至设计标高

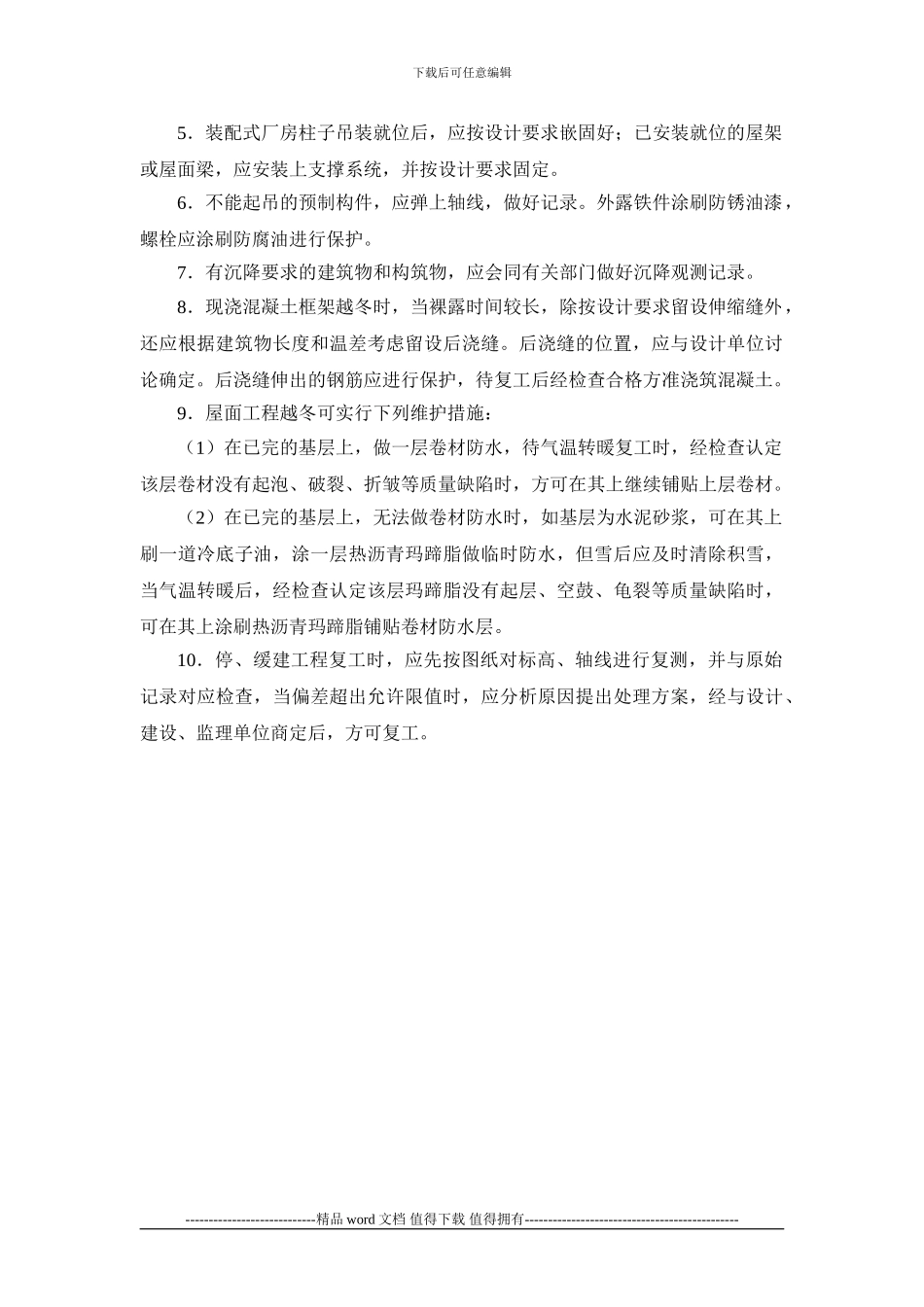

5.室外地沟、阀门井、检查井等除回填至设计标高外,还应盖好盖板进行----------------------------精品 word 文档 值得下载 值得拥有------------------------------------
