下载后可任意编辑22-2 土方工程土在冬期,由于遭受冻结,变为坚硬,挖掘困难,施工费用比常温期高,所以土方工程的冬期施工,必须在经济及技术条件上认为合理时,方可进行
22-2-1 土的冻结土的冻结有它的自然规律,在整个冬期的冻结深度,在地表面无雪和草皮覆盖条件下的全年标准冻结深度 H0 可按下式估量:(m) (22-1)式中 ΣTm——低于 0℃的月平均气温的累计值(取连续十年以上的年平均值),以正号代入
【例】根据气象资料查得某地低于
℃的月平均气温为:一月-20
2℃,二月-16℃,三月-6
2℃,十一月-6
9℃,十二月-17
1℃,试估量该地的全年冻结深度
【解】ΣTm=20
2+16+6
4℃依公式(22-1)得=1
9m暴露在外界大气中的土冻结时,其冻结速度与外界气温有表 22-3 的规律,但这只是冻结初期的规律,当上层冻结以后,下面土由于有了上层冻结层的覆盖,传热阻发生变化,就不根据这个规律了
根据气温确定土的冻结速度表 表 22-3土的种类在下列气温条件下,接近最佳含水量时,土的冻结速度(cm/h)-5℃-10℃-15℃-20℃覆盖有积雪的砂质粉土和粉质粘土0
10没有积雪覆盖的砂质粉土和粉质粘土0
50基于土冻结的规律,冬期施工时必须周密计划,组织强有力的施工力量,进行连续不断的施工
一般来说,土方工程尽量安排在入冬之前施工较为合理
下载后可任意编辑22-2-2 土的防冻土的防冻应尽量利用自然条件,以就地取材为原则
其防冻方法一般有地面耕松耙平防冻、覆雪防冻、隔热材料防冻等,现分述如下:1.地面耕松耙平防冻法预定冬期施工的土方工程,土的防冻工作,必须在入冬前进行

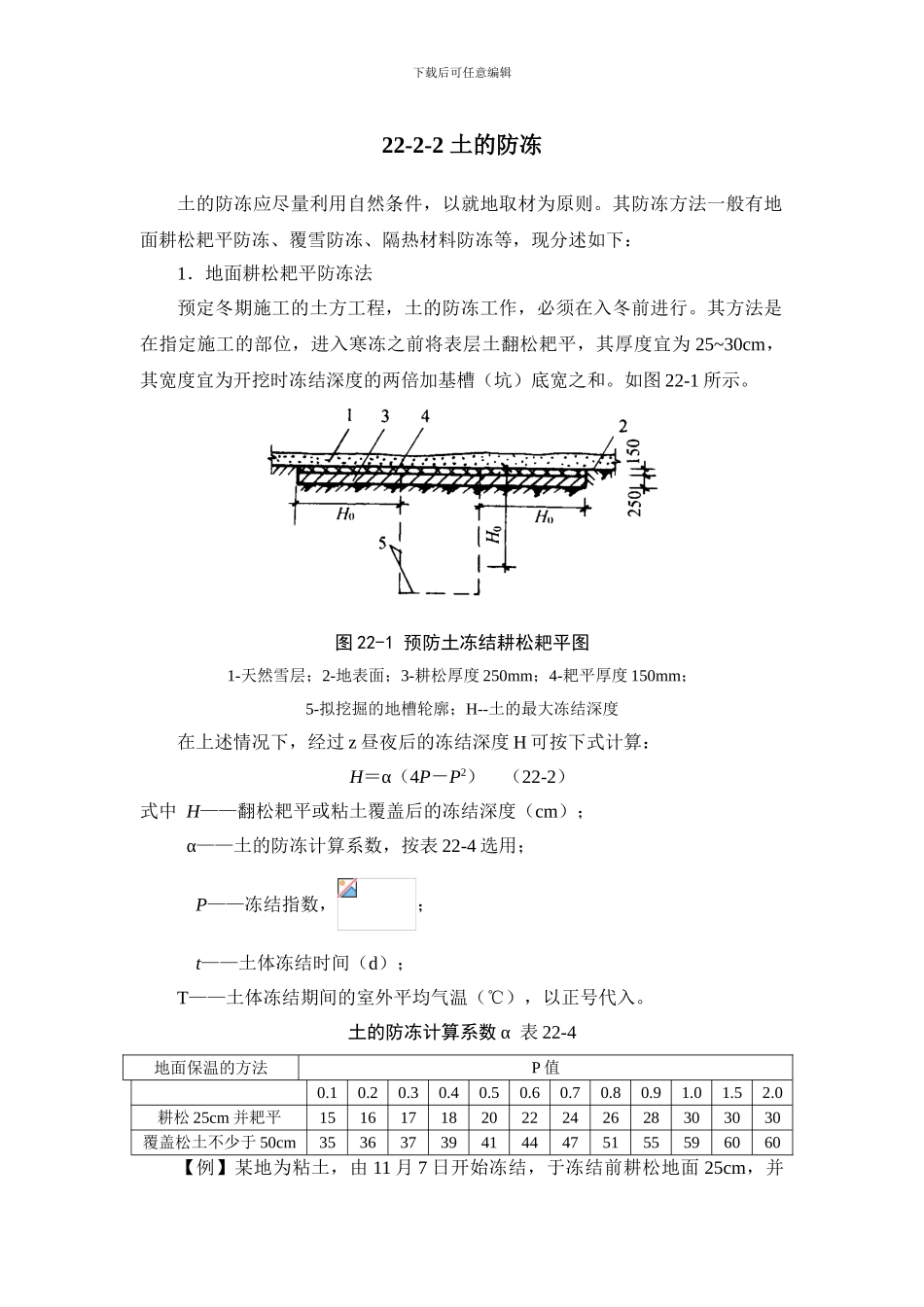

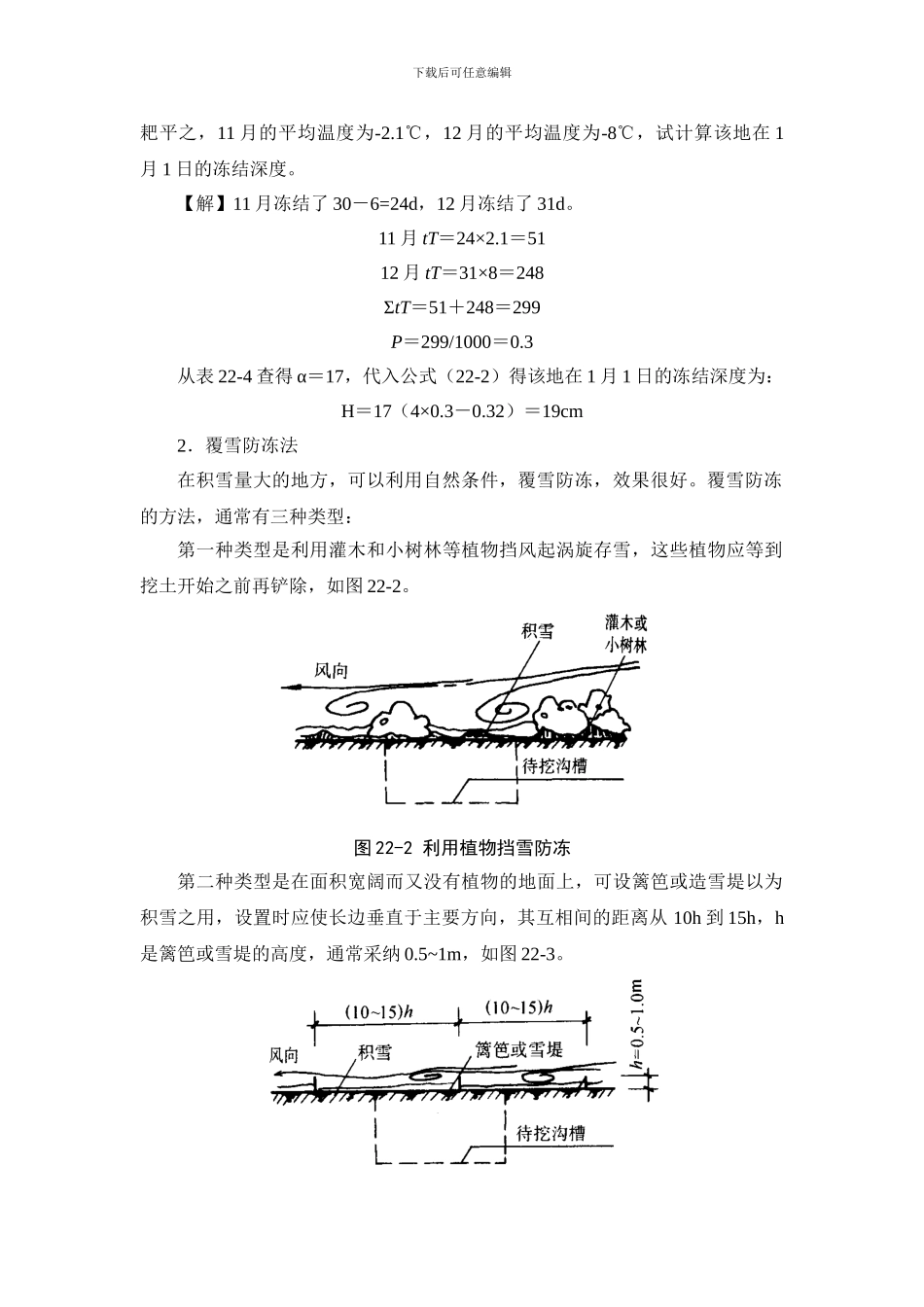

其方法是在指定施工的部位,进入寒冻之前将表层土翻松耙平,其厚度宜为 25~30cm,其宽度宜为开挖时冻结深度的两倍加基槽
