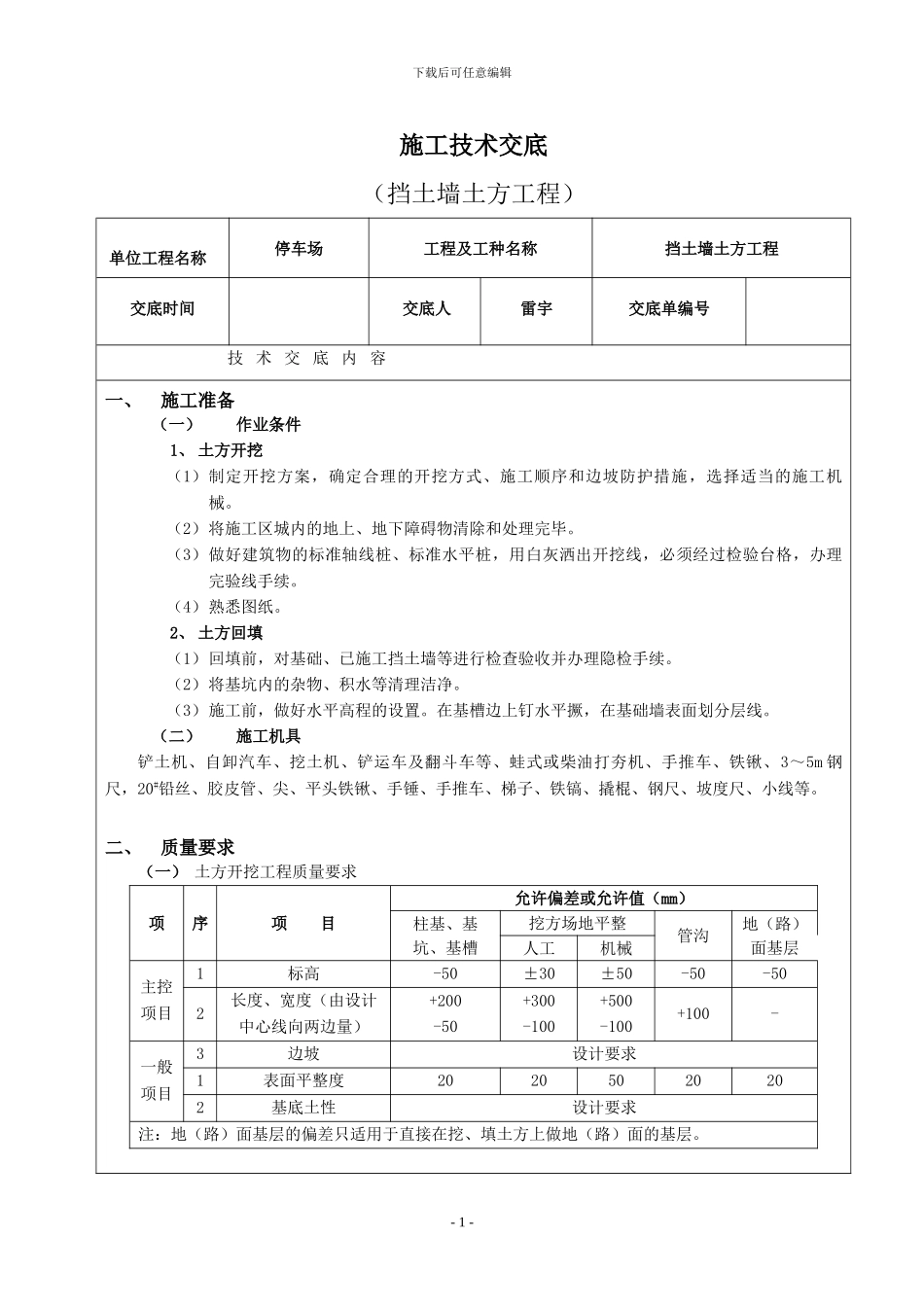

下载后可任意编辑施工技术交底(挡土墙土方工程) 单位工程名称停车场工程及工种名称挡土墙土方工程交底时间 交底人雷宇交底单编号 技 术 交 底 内 容一、施工准备(一)作业条件1、 土方开挖(1)制定开挖方案,确定合理的开挖方式、施工顺序和边坡防护措施,选择适当的施工机械
(2)将施工区城内的地上、地下障碍物清除和处理完毕
(3)做好建筑物的标准轴线桩、标准水平桩,用白灰洒出开挖线,必须经过检验台格,办理完验线手续
(4)熟悉图纸
2、 土方回填(1)回填前,对基础、已施工挡土墙等进行检查验收并办理隐检手续
(2)将基坑内的杂物、积水等清理洁净
(3)施工前,做好水平高程的设置
在基槽边上钉水平撅,在基础墙表面划分层线
(二)施工机具铲土机、自卸汽车、挖土机、铲运车及翻斗车等、蛙式或柴油打夯机、手推车、铁锹、3~5m 钢尺,20#铅丝、胶皮管、尖、平头铁锹、手锤、手推车、梯子、铁镐、撬棍、钢尺、坡度尺、小线等
二、质量要求(一) 土方开挖工程质量要求项序项 目允许偏差或允许值(mm)柱基、基坑、基槽挖方场地平整管沟地(路)面基层人工机械主控项目1标高-50±30±50-50-502长度、宽度(由设计中心线向两边量)+200-50+300-100+500-100+100-一般项目3边坡设计要求1表面平整度20205020202基底土性设计要求注:地(路)面基层的偏差只适用于直接在挖、填土方上做地(路)面的基层

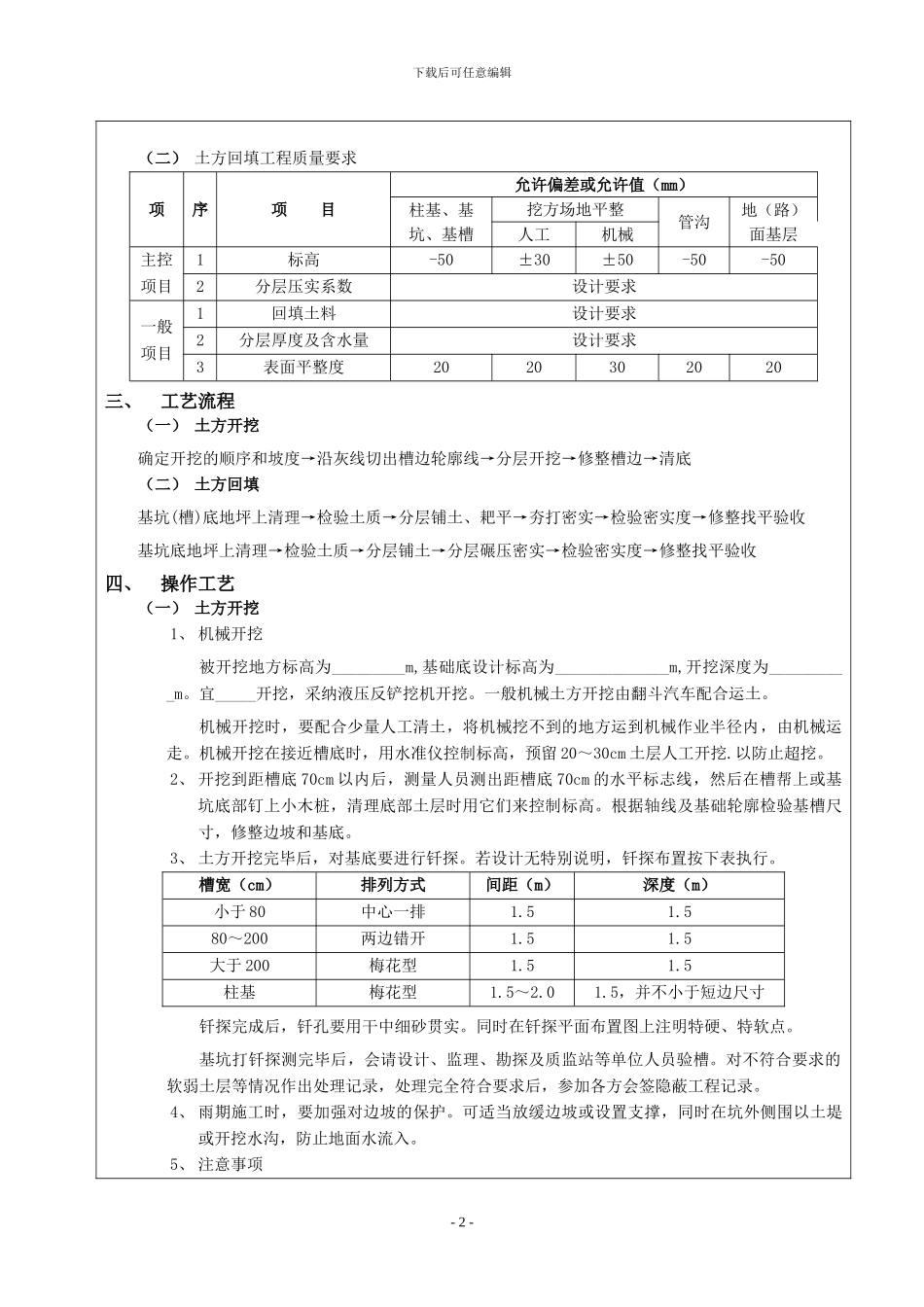

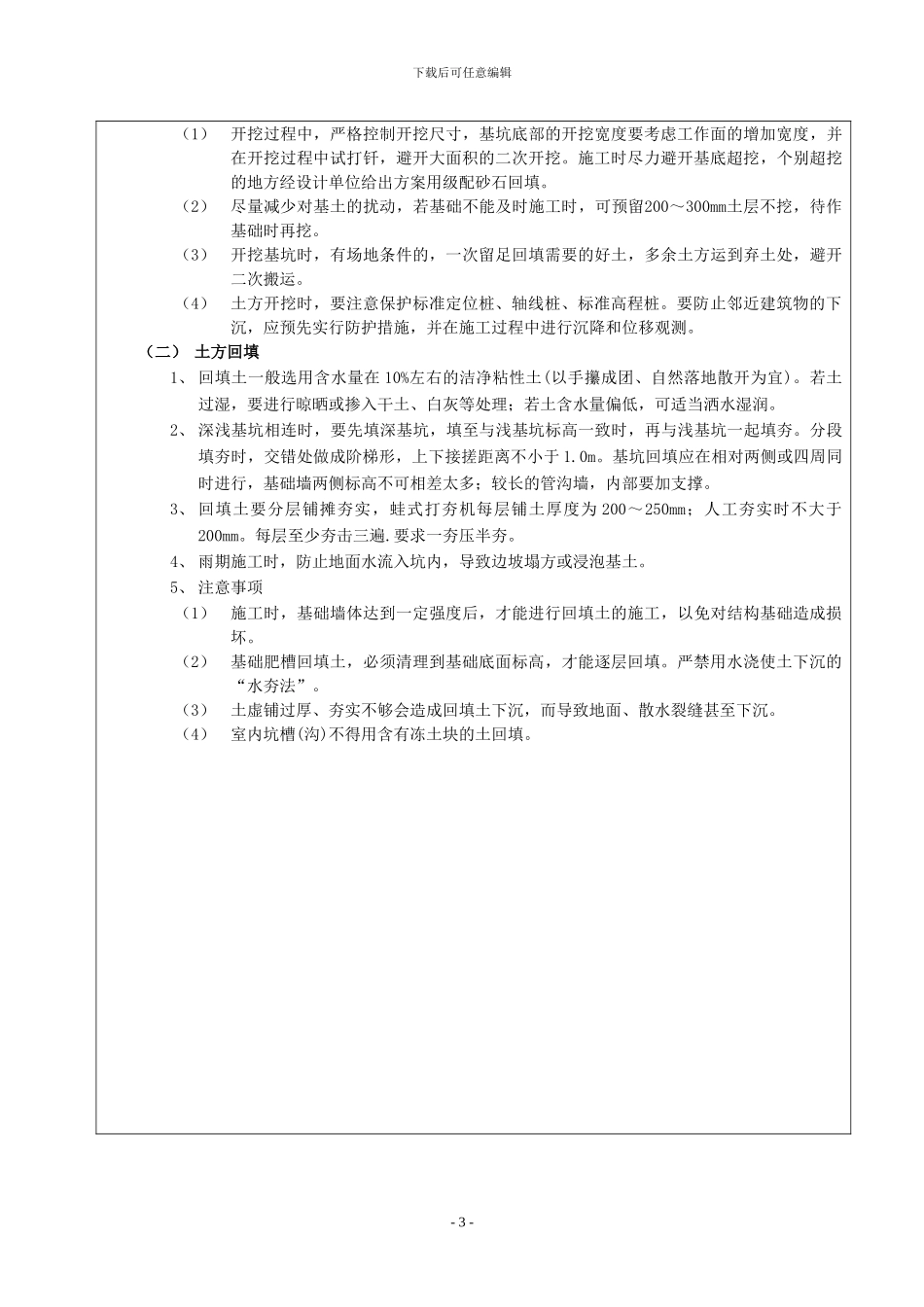

- 1 -下载后可任意编辑(二) 土方回填工程质量要求项序项 目允许偏差或允许值(mm)柱基、基坑、基槽挖方场地平整管沟地(路)面基层人工机械主控项目1标高-50±30±50-50-502分层压实系数设计要求一般项目1回填土料设计要求2分层厚度及含水量设计要求3表面平整度2020302020三、工艺流程(一) 土方开挖确定开挖的顺序和坡度→沿灰线切出槽边轮廓线→分层开挖→
