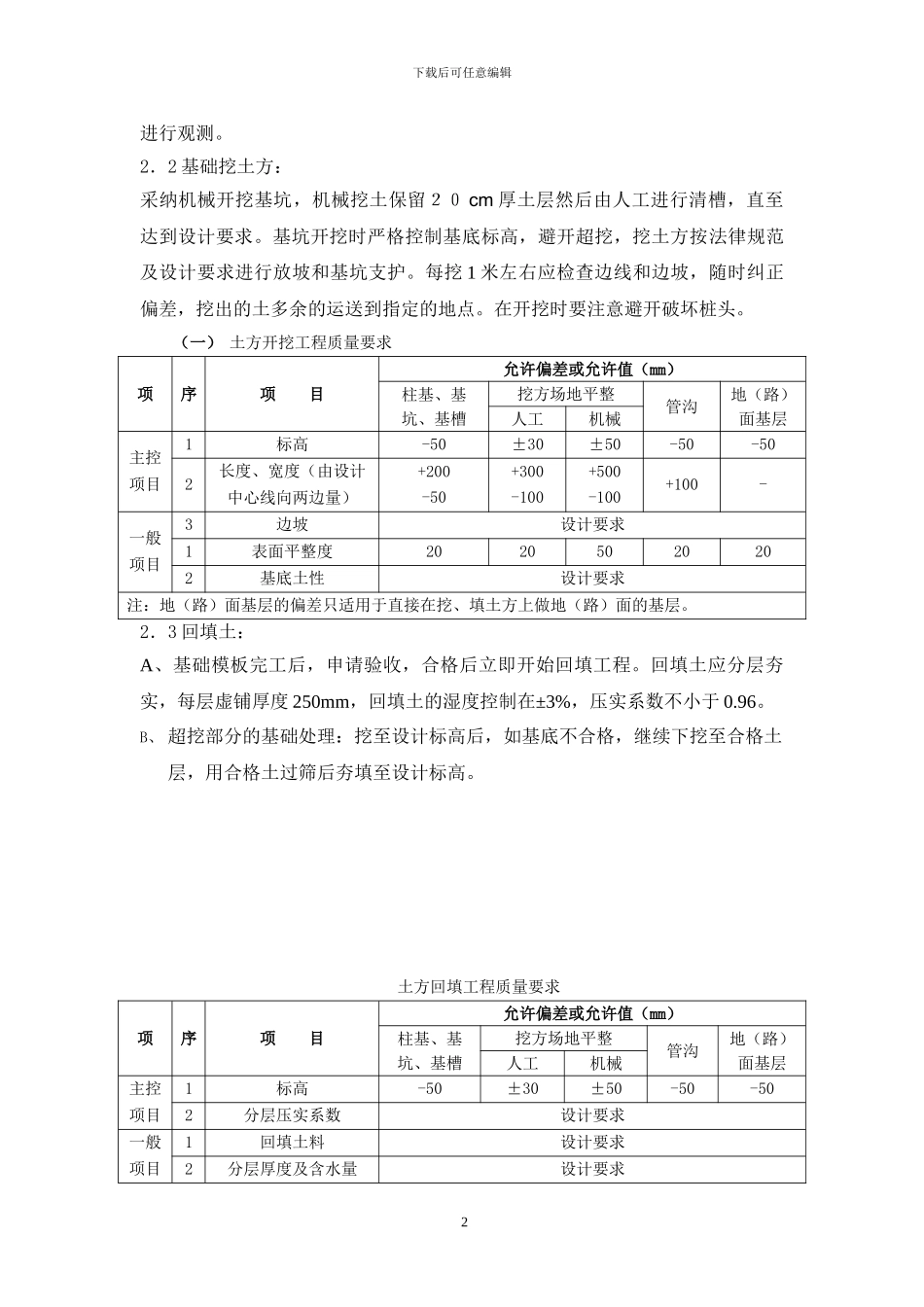

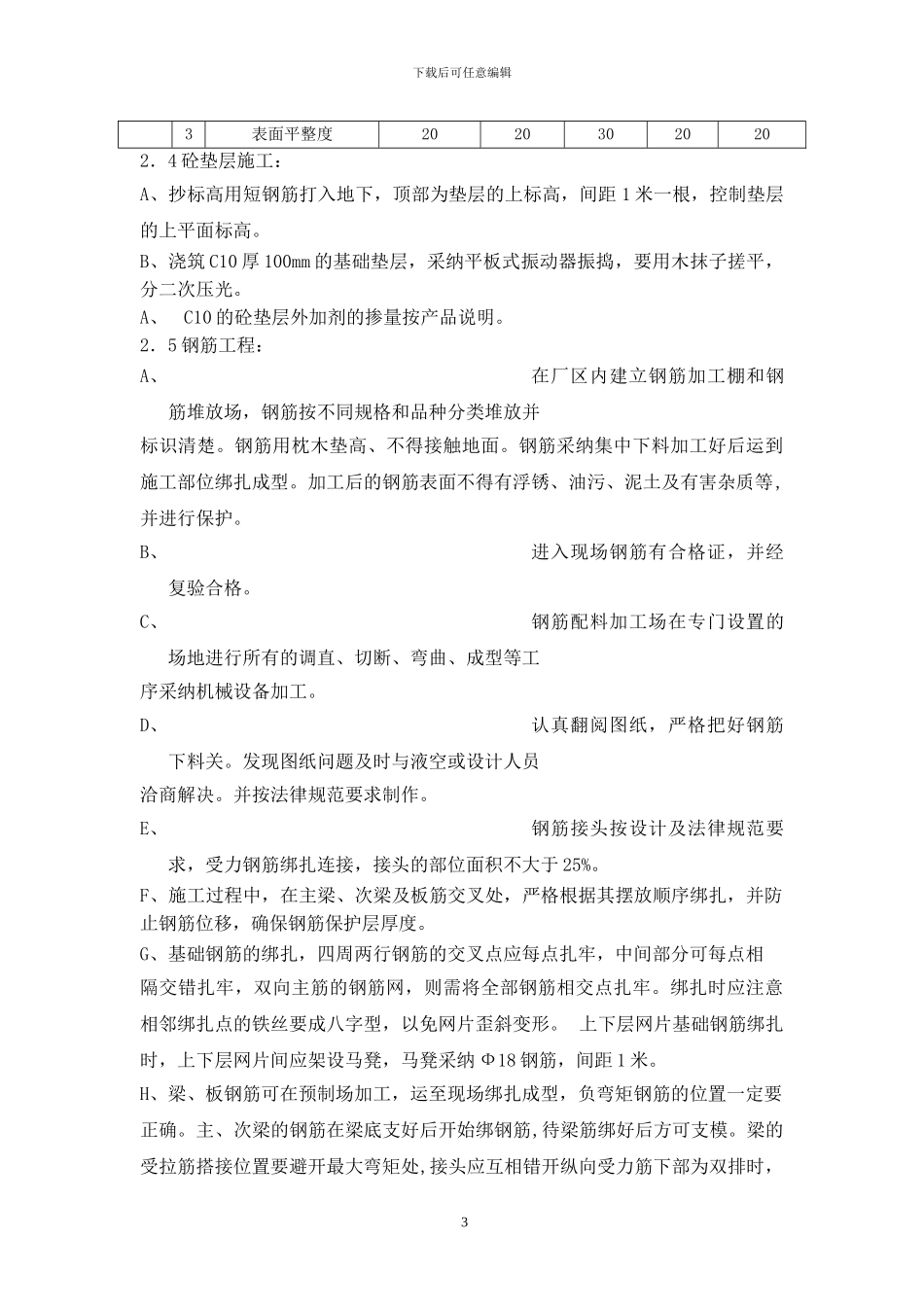

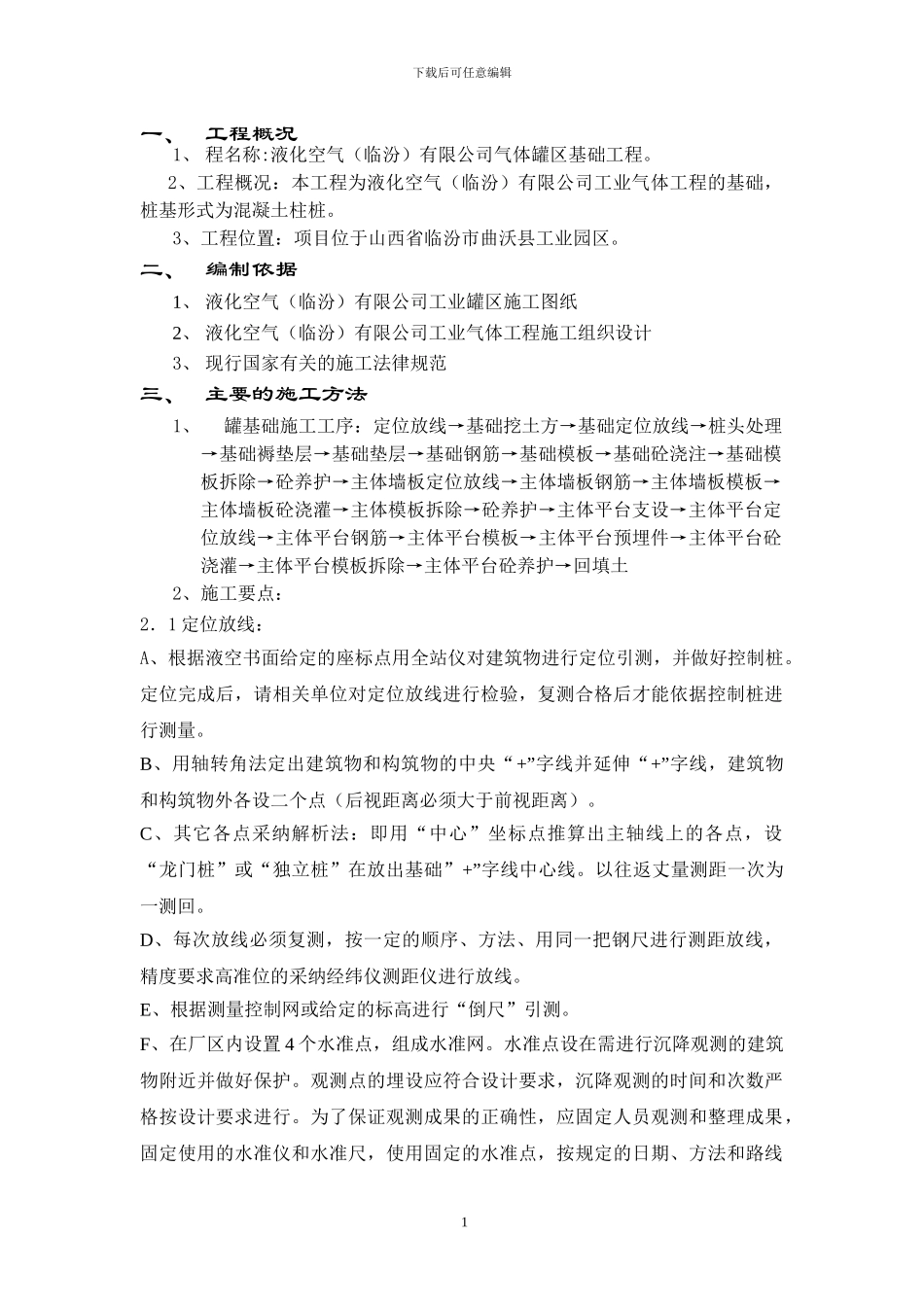

下载后可任意编辑一、工程概况1、 程名称:液化空气(临汾)有限公司气体罐区基础工程。2、工程概况:本工程为液化空气(临汾)有限公司工业气体工程的基础,桩基形式为混凝土柱桩。3、工程位置:项目位于山西省临汾市曲沃县工业园区。二、编制依据1、 液化空气(临汾)有限公司工业罐区施工图纸2、 液化空气(临汾)有限公司工业气体工程施工组织设计3、 现行国家有关的施工法律规范三、主要的施工方法1、罐基础施工工序:定位放线→基础挖土方→基础定位放线→桩头处理→基础褥垫层→基础垫层→基础钢筋→基础模板→基础砼浇注→基础模板拆除→砼养护→主体墙板定位放线→主体墙板钢筋→主体墙板模板→主体墙板砼浇灌→主体模板拆除→砼养护→主体平台支设→主体平台定位放线→主体平台钢筋→主体平台模板→主体平台预埋件→主体平台砼浇灌→主体平台模板拆除→主体平台砼养护→回填土2、施工要点:2.1 定位放线:A、根据液空书面给定的座标点用全站仪对建筑物进行定位引测,并做好控制桩。定位完成后,请相关单位对定位放线进行检验,复测合格后才能依据控制桩进行测量。B、用轴转角法定出建筑物和构筑物的中央“+”字线并延伸“+”字线,建筑物和构筑物外各设二个点(后视距离必须大于前视距离)。C、其它各点采纳解析法:即用“中心”坐标点推算出主轴线上的各点,设“龙门桩”或“独立桩”在放出基础”+”字线中心线。以往返丈量测距一次为一测回。D、每次放线必须复测,按一定的顺序、方法、用同一把钢尺进行测距放线,精度要求高准位的采纳经纬仪测距仪进行放线。E、根据测量控制网或给定的标高进行“倒尺”引测。F、在厂区内设置 4 个水准点,组成水准网。水准点设在需进行沉降观测的建筑物附近并做好保护。观测点的埋设应符合设计要求,沉降观测的时间和次数严格按设计要求进行。为了保证观测成果的正确性,应固定人员观测和整理成果,固定使用的水准仪和水准尺,使用固定的水准点,按规定的日期、方法和路线1 下载后可任意编辑进行观测。2.2 基础挖土方:采纳机械开挖基坑,机械挖土保留20 cm 厚土层然后由人工进行清槽,直至达到设计要求。基坑开挖时严格控制基底标高,避开超挖,挖土方按法律规范及设计要求进行放坡和基坑支护。每挖 1 米左右应检查边线和边坡,随时纠正偏差,挖出的土多余的运送到指定的地点。在开挖时要注意避开破坏桩头。(一) 土方开挖工程质量要求项序项 目允许偏差或允许值(mm)柱基、基坑...
