电脑桌面
添加小米粒文库到电脑桌面
安装后可以在桌面快捷访问

施工汛期应急预案VIP免费

施工汛期应急预案_第1页
1/6

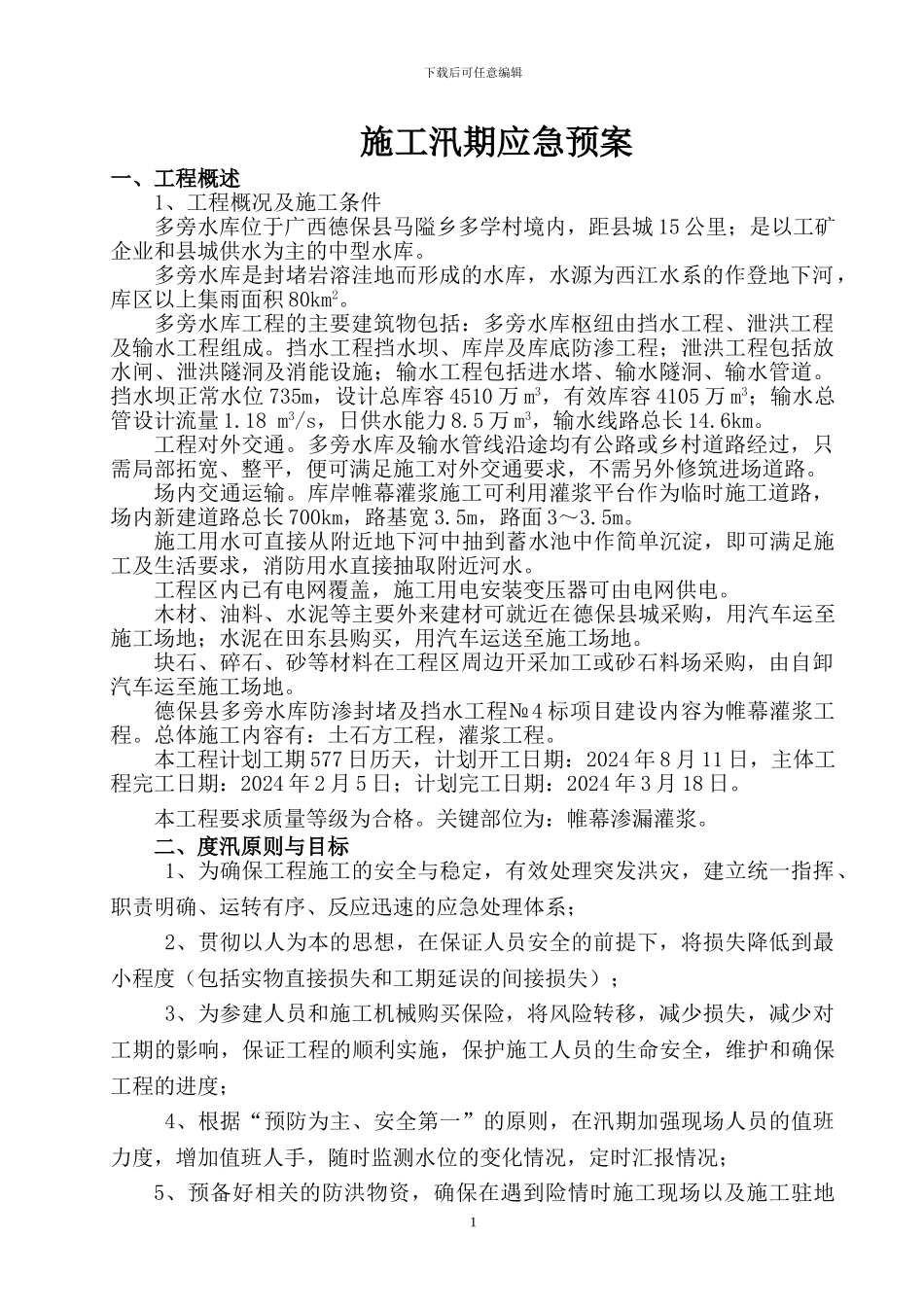

施工汛期应急预案_第2页
2/6
施工汛期应急预案_第3页

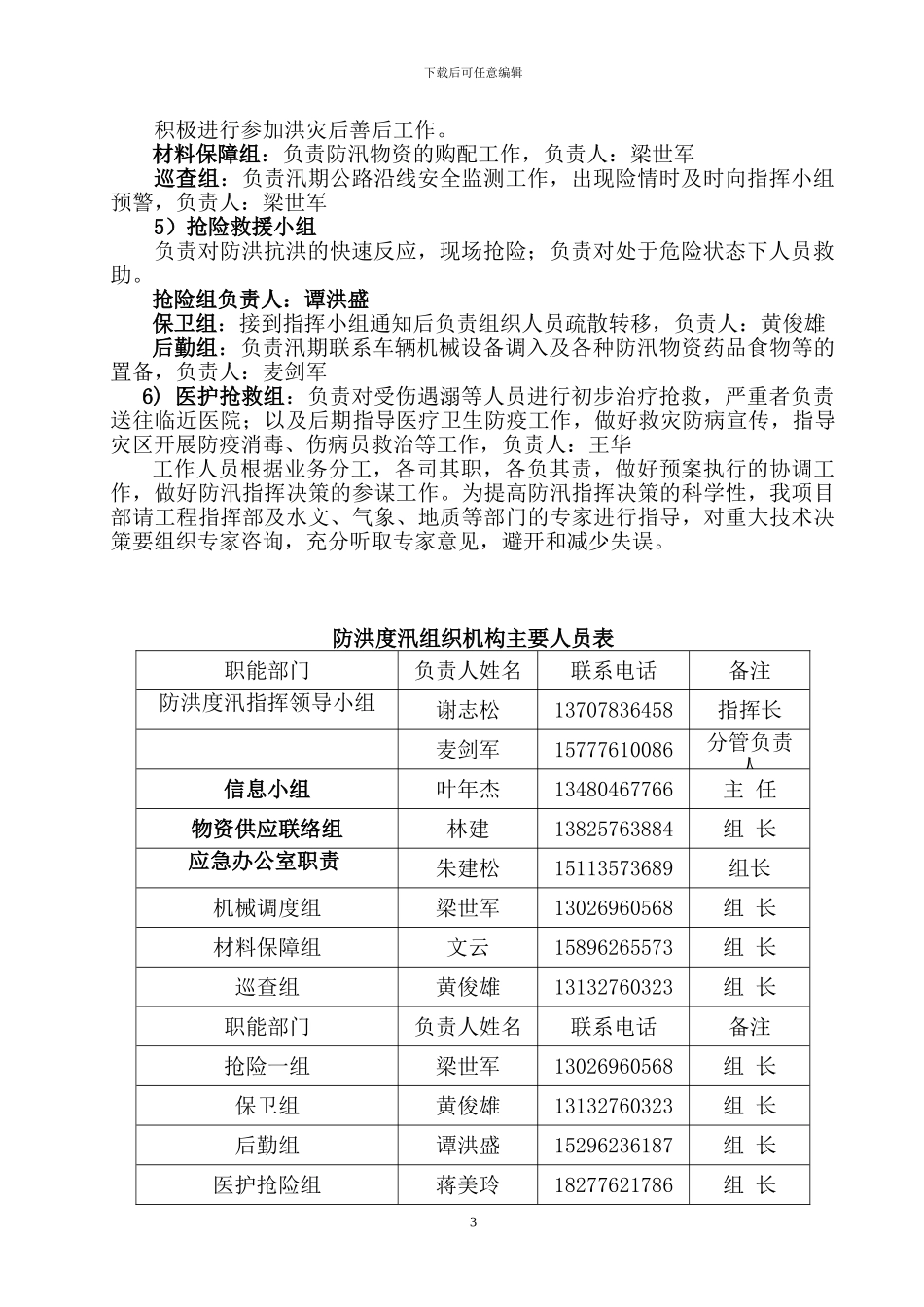

3/6
下载后可任意编辑 施工汛期应急预案一、工程概述1、工程概况及施工条件多旁水库位于广西德保县马隘乡多学村境内,距县城 15 公里;是以工矿企业和县城供水为主的中型水库。多旁水库是封堵岩溶洼地而形成的水库,水源为西江水系的作登地下河,库区以上集雨面积 80km2。多旁水库工程的主要建筑物包括:多旁水库枢纽由挡水工程、泄洪工程及输水工程组成。挡水工程挡水坝、库岸及库底防渗工程;泄洪工程包括放水闸、泄洪隧洞及消能设施;输水工程包括进水塔、输水隧洞、输水管道。挡水坝正常水位 735m,设计总库容 4510 万 m3,有效库容 4105 万 m3;输水总管设计流量 1.18 m3/s,日供水能力 8.5 万 m3,输水线路总长 14.6km。工程对外交通。多旁水库及输水管线沿途均有公路或乡村道路经过,只需局部拓宽、整平,便可满足施工对外交通要求,不需另外修筑进场道路。场内交通运输。库岸帷幕灌浆施工可利用灌浆平台作为临时施工道路,场内新建道路总长 700km,路基宽 3.5m,路面 3~3.5m。施工用水可直接从附近地下河中抽到蓄水池中作简单沉淀,即可满足施工及生活要求,消防用水直接抽取附近河水。工程区内已有电网覆盖,施工用电安装变压器可由电网供电。木材、油料、水泥等主要外来建材可就近在德保县城采购,用汽车运至施工场地;水泥在田东县购买,用汽车运送至施工场地。块石、碎石、砂等材料在工程区周边开采加工或砂石料场采购,由自卸汽车运至施工场地。德保县多旁水库防渗封堵及挡水工程№4 标项目建设内容为帷幕灌浆工程。总体施工内容有:土石方工程,灌浆工程。本工程计划工期 577 日历天,计划开工日期:2024 年 8 月 11 日,主体工程完工日期:2024 年 2 月 5 日;计划完工日期:2024 年 3 月 18 日。本工程要求质量等级为合格。关键部位为:帷幕渗漏灌浆。二、度汛原则与目标1、为确保工程施工的安全与稳定,有效处理突发洪灾,建立统一指挥、职责明确、运转有序、反应迅速的应急处理体系;2、贯彻以人为本的思想,在保证人员安全的前提下,将损失降低到最小程度(包括实物直接损失和工期延误的间接损失);3、为参建人员和施工机械购买保险,将风险转移,减少损失,减少对工期的影响,保证工程的顺利实施,保护施工人员的生命安全,维护和确保工程的进度;4、根据“预防为主、安全第一”的原则,在汛期加强现场人员的值班力度,增加值班人手,随时监测水位的变化情况,定时汇报情况;5、预备好相...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

施工汛期应急预案

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
