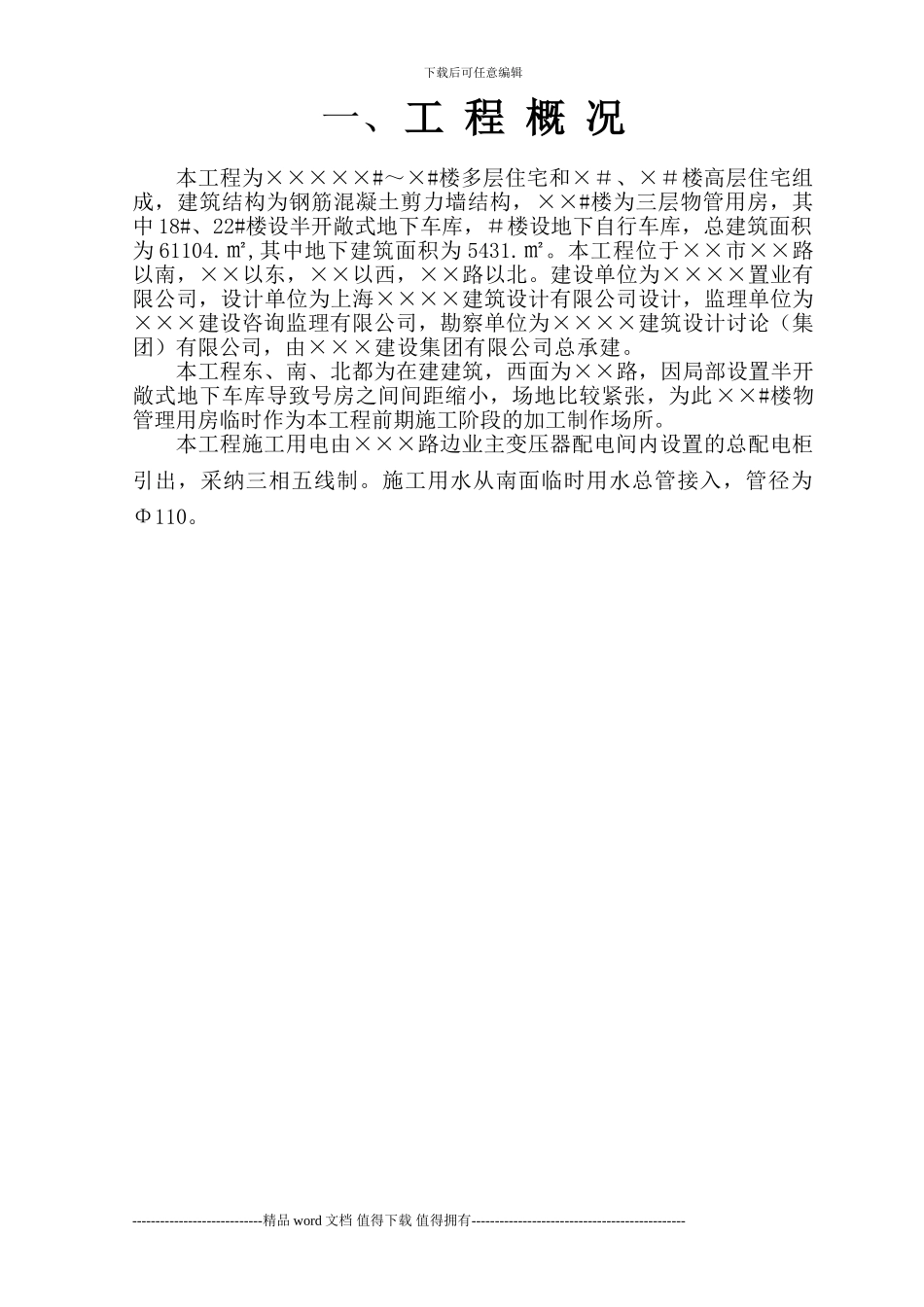

下载后可任意编辑一、工 程 概 况本工程为×××××#~×#楼多层住宅和×#、×#楼高层住宅组成,建筑结构为钢筋混凝土剪力墙结构,××#楼为三层物管用房,其中 18#、22#楼设半开敞式地下车库,#楼设地下自行车库,总建筑面积为 61104
㎡,其中地下建筑面积为 5431
本工程位于××市××路以南,××以东,××以西,××路以北
建设单位为××××置业有限公司,设计单位为上海××××建筑设计有限公司设计,监理单位为×××建设咨询监理有限公司,勘察单位为××××建筑设计讨论(集团)有限公司,由×××建设集团有限公司总承建
本工程东、南、北都为在建建筑,西面为××路,因局部设置半开敞式地下车库导致号房之间间距缩小,场地比较紧张,为此××#楼物管理用房临时作为本工程前期施工阶段的加工制作场所
本工程施工用电由×××路边业主变压器配电间内设置的总配电柜引出,采纳三相五线制
施工用水从南面临时用水总管接入,管径为Φ110

----------------------------精品 word 文档 值得下载 值得拥有----------------------------------------------下载后可任意编辑二、现场施工用电方案(一)编制依据1
使用法律规范、标准1)GB50104-2024 建设工程施工现场供用电安全法律规范; 2)JGJ46-2024 施工现场临时用电安全技术法律规范;3)JGJ33-2001 建筑机械使用安全技术规程;4)JGJ59—99 建筑施工安全检查标准;2
施工组织设计3
施工现场实际情况(二)施工用电总体布置1
根据本工程特点,施工区用电和生活区用电从配电房直接分别引出
工程临时用电已经接通,可用量 315KVA
现场设置配电间,配电柜

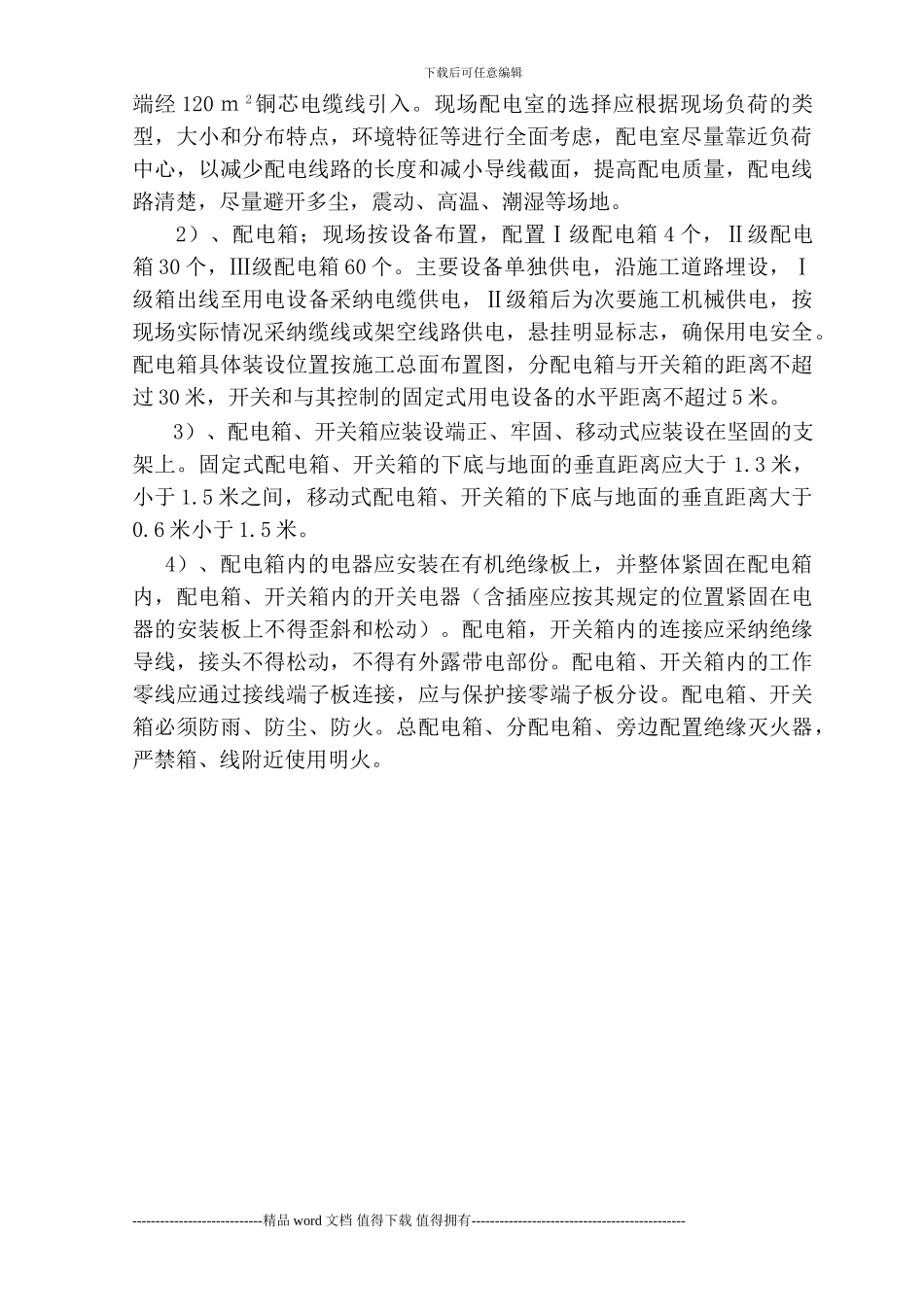

施工现场供电从总配电柜分别接至各一级分箱,再从一级分箱分至塔吊、施工井架(吊蓝)
